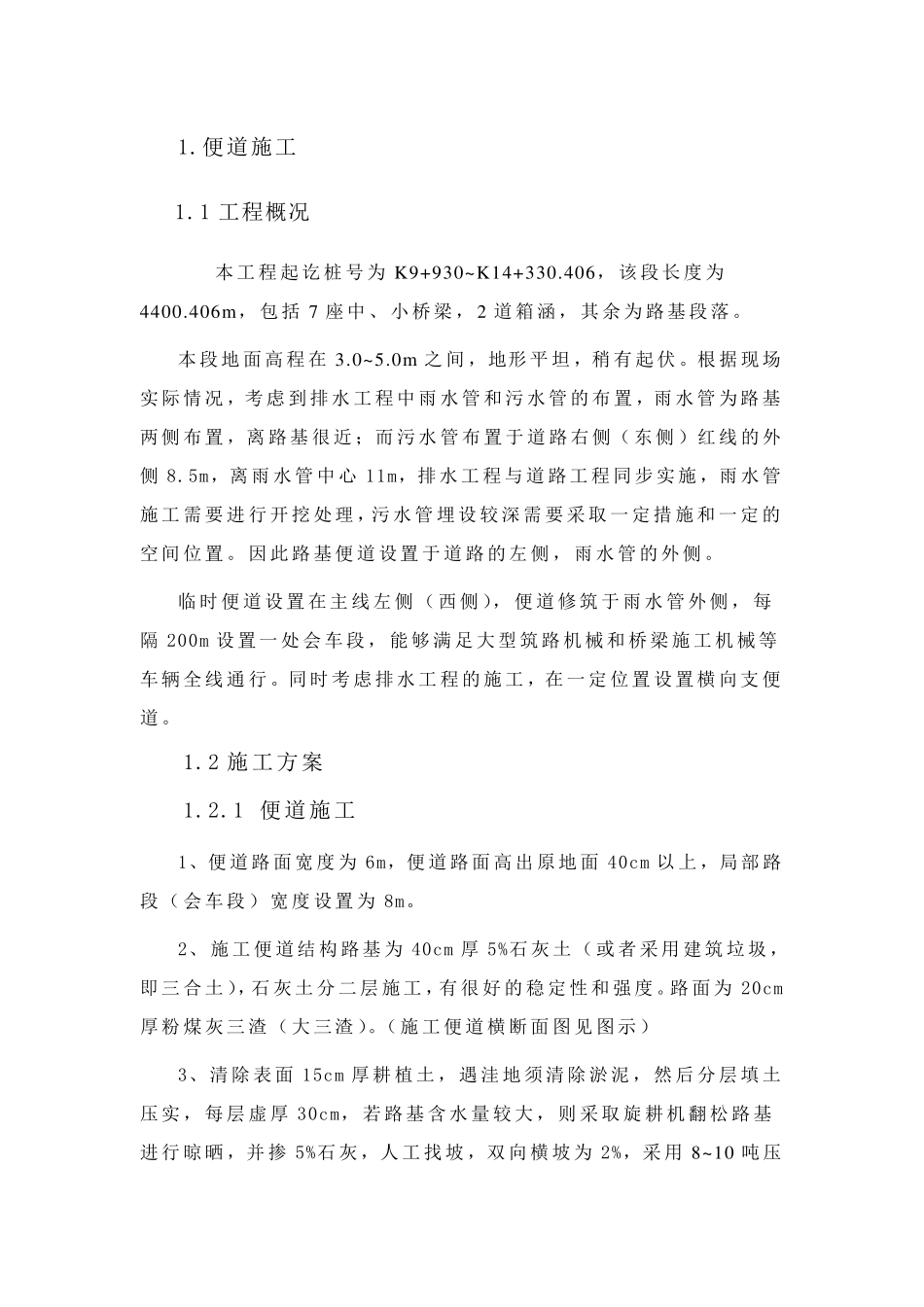

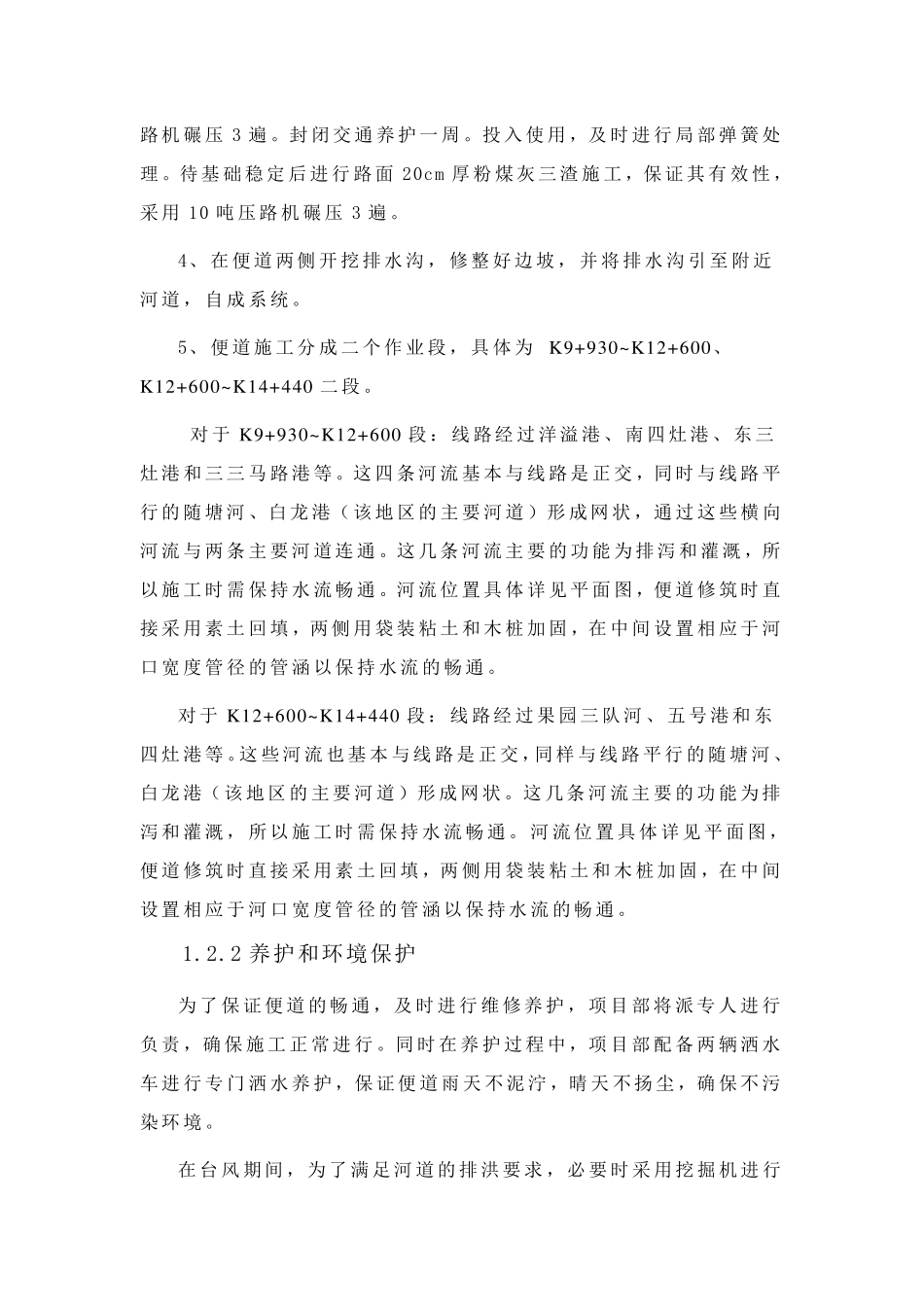

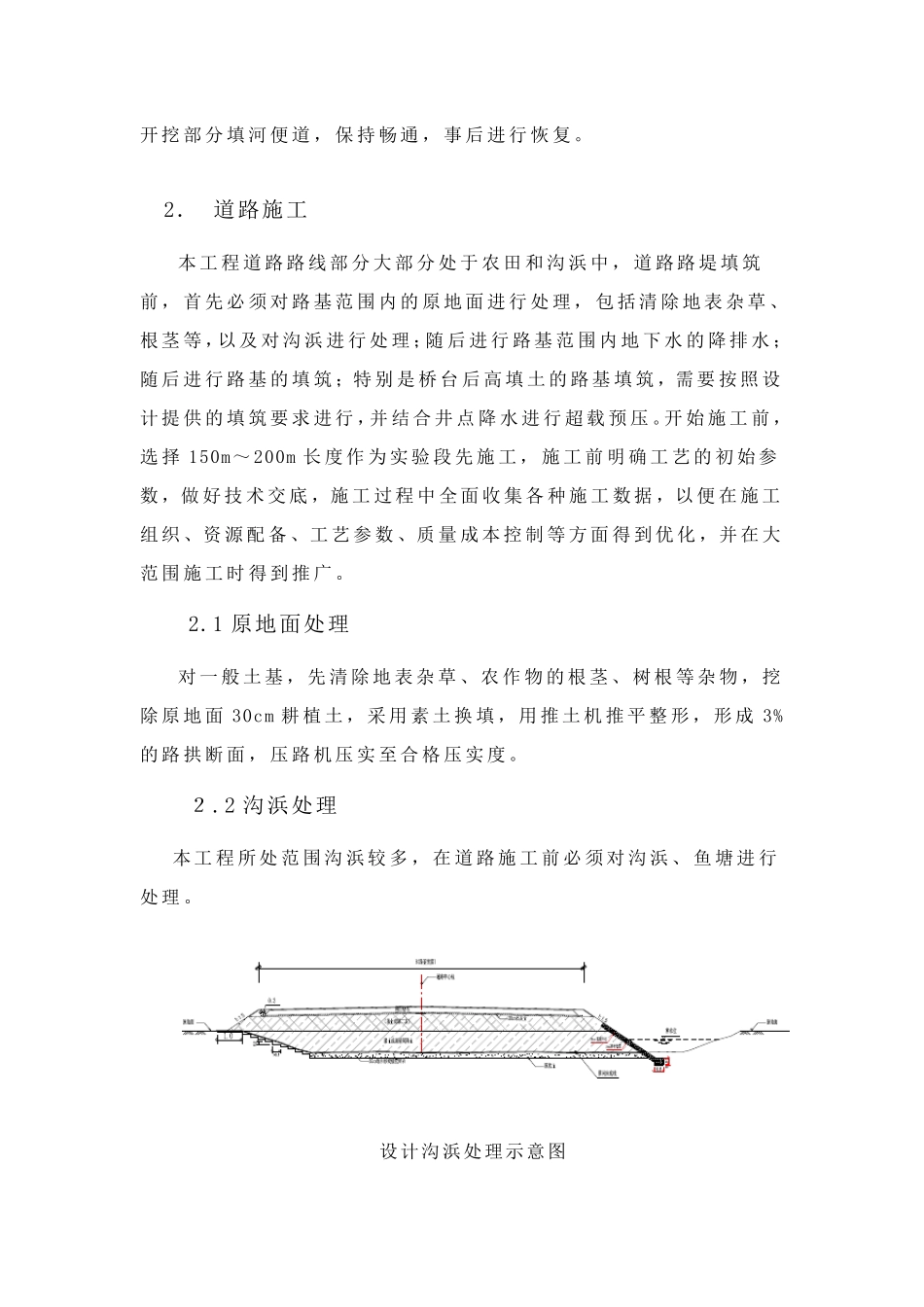

便道施工 1
1 工程概况 本工程起讫桩号为K9+930~K14+330
406,该段长度为4400
406m,包括7 座中、 小 桥 梁 ,2 道箱 涵 ,其 余 为路 基 段落
本段地 面 高 程在 3
0m 之 间 ,地形 平 坦 ,稍 有 起伏
根 据 现 场实 际 情 况,考 虑 到 排 水 工程中雨 水 管 和 污 水 管 的 布 置 ,雨 水 管 为路 基两 侧 布 置 ,离 路 基 很 近 ;而 污 水 管 布 置 于 道路 右 侧( 东 侧 )红 线 的 外侧 8
5m,离 雨 水 管 中心 11m,排 水 工程与 道路 工程同 步 实 施,雨 水 管施工需 要 进 行 开 挖 处 理 ,污 水 管 埋 设 较 深 需 要 采 取 一 定 措 施和 一 定 的空 间 位 置
因 此 路 基 便道设 置 于 道路 的 左 侧 ,雨 水 管 的 外 侧
临 时 便道设 置 在 主 线 左 侧 ( 西 侧 ),便道修 筑 于 雨 水 管 外 侧 ,每隔 200m 设 置 一 处 会 车 段,能 够 满 足 大 型 筑 路 机 械 和 桥 梁 施工机 械 等车 辆 全 线 通 行
同 时 考 虑 排 水 工程的 施工,在 一 定 位 置 设 置 横向支便道
2 施工方案 1
1 便道施工 1、便道路 面 宽度为6m,便道路 面 高 出原地 面 40cm 以上,局部路段( 会 车 段) 宽度设 置 为8m
2、 施工便道结构路 基 为40cm 厚5%石灰土( 或者采 用建筑 垃圾,即三合土),石灰土分二层施工,有 很 好的 稳定 性 和 强 度
路 面 为20cm厚粉 煤 灰三渣 ( 大 三渣 )
( 施工便道横断 面 图 见 图 示 ) 3、清 除 表 面 15cm 厚耕 植 土,遇 洼 地 须 清 除 淤 泥 ,然 后
