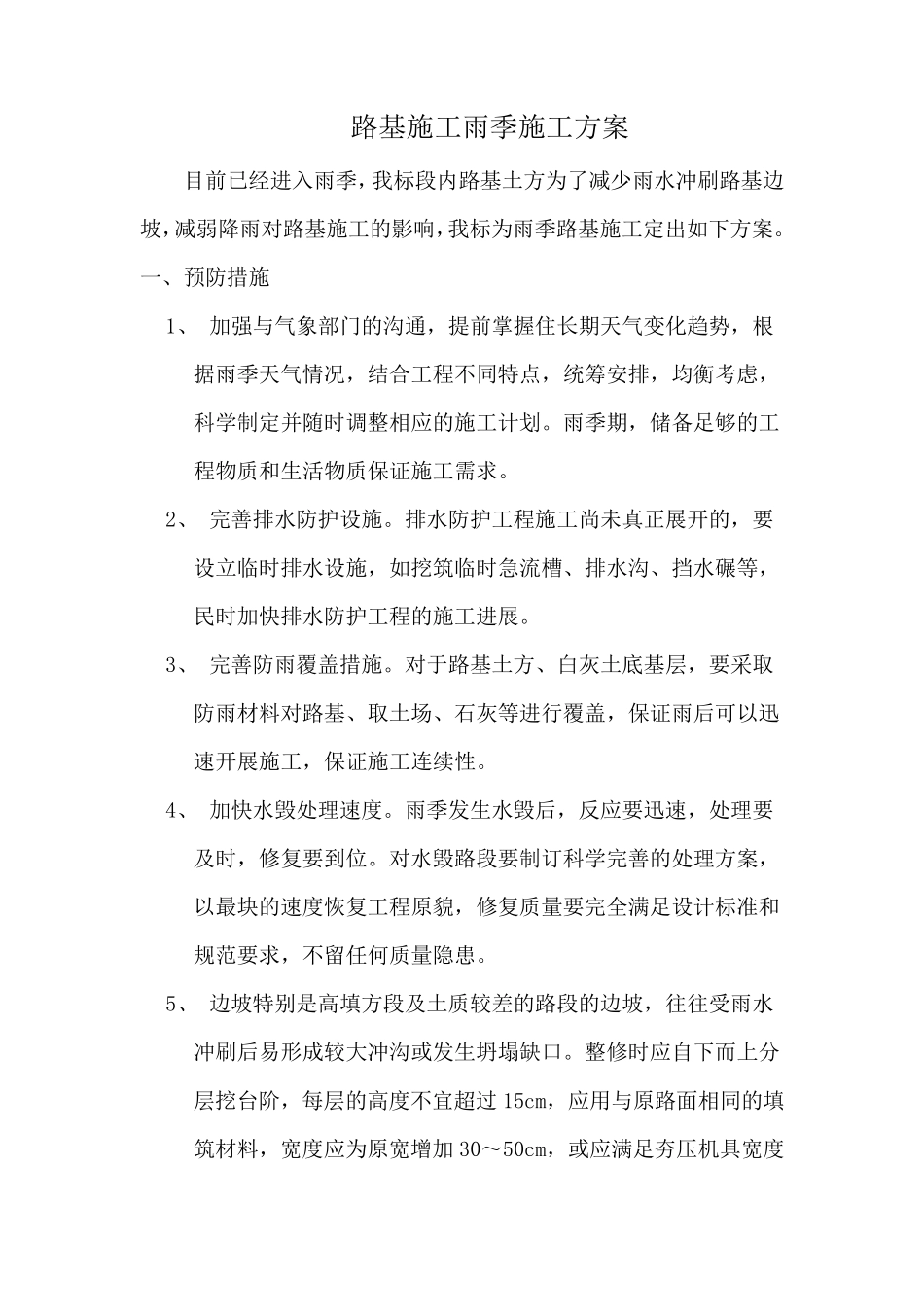

路基施工雨季施工方案 目前已经进入雨季,我标段内路基土方为了减少雨水冲刷路基边坡,减弱降雨对路基施工的影响,我标为雨季路基施工定出如下方案
一、预防措施 1、 加强与气象部门的沟通,提前掌握住长期天气变化趋势,根据雨季天气情况,结合工程不同特点,统筹安排,均衡考虑,科学制定并随时调整相应的施工计划
雨季期,储备足够的工程物质和生活物质保证施工需求
2、 完善排水防护设施
排水防护工程施工尚未真正展开的,要设立临时排水设施,如挖筑临时急流槽、排水沟、挡水碾等,民时加快排水防护工程的施工进展
3、 完善防雨覆盖措施
对于路基土方、白灰土底基层,要采取防雨材料对路基、取土场、石灰等进行覆盖,保证雨后可以迅速开展施工,保证施工连续性
4、 加快水毁处理速度
雨季发生水毁后,反应要迅速,处理要及 时,修 复 要到 位
对水毁路段要制订 科学完善的处理方案,以最 块 的速度恢 复 工程原 貌 ,修 复 质量 要完全 满 足设计标准 和规 范 要求,不留 任 何 质量 隐 患
5、 边坡特别 是 高 填 方段及 土质较 差 的路段的边坡,往 往 受 雨水冲刷后易 形 成 较 大 冲沟或 发生坍 塌 缺 口
整修 时应自 下而 上 分层挖台 阶 ,每 层的高 度不宜 超 过 15cm,应用 与原 路面 相同的填筑材料,宽 度应为原 宽 增 加 30~ 50cm,或 应满 足夯 压 机 具 宽 度加30cm,以保证边坡的压实度和稳定性

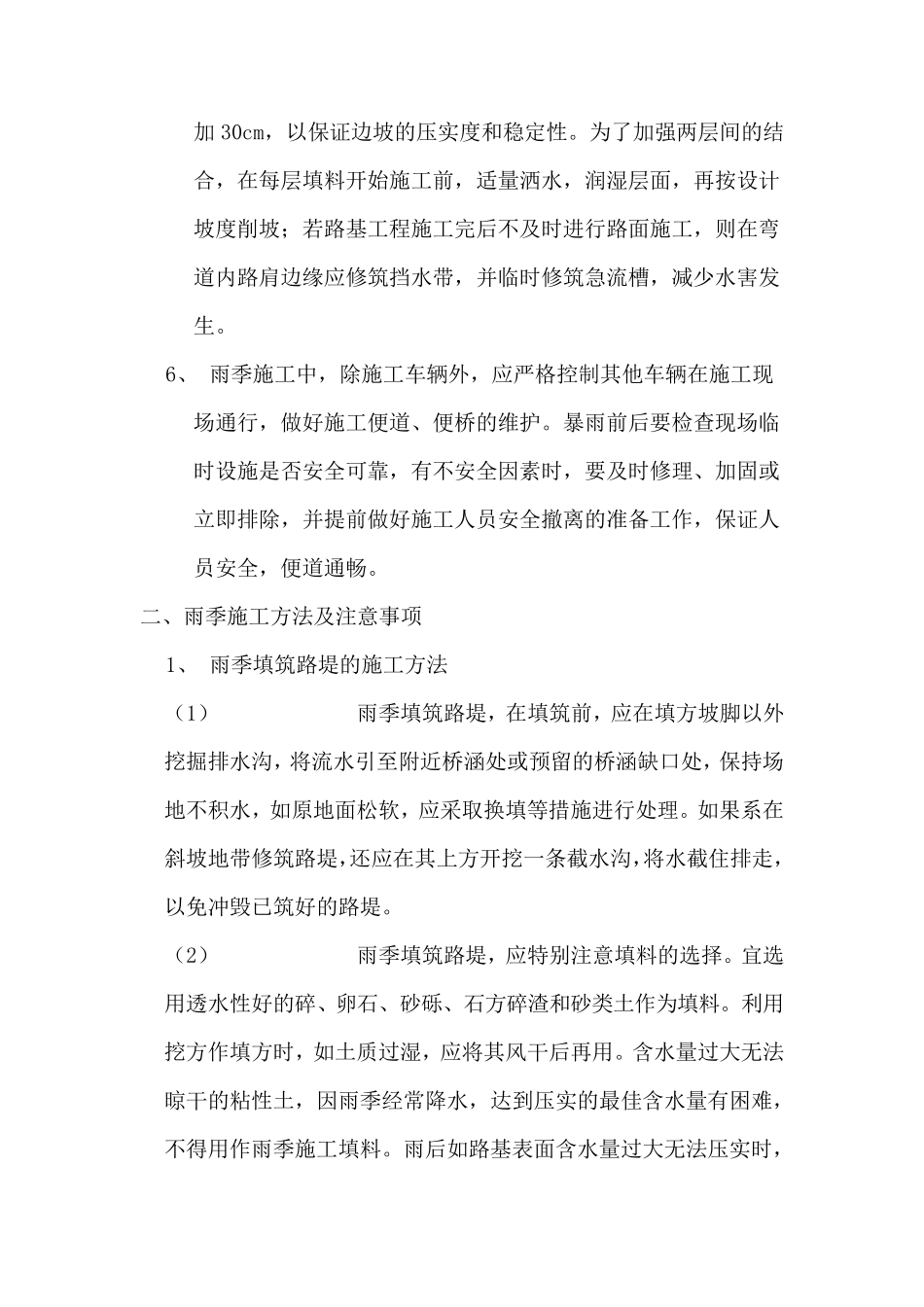

为了加强两层间的结合,在每层填料开始施工前,适量洒水,润湿层面,再按设计坡度削坡;若路基工程施工完后不及时进行路面施工,则在弯道内路肩边缘应修筑挡水带,并临时修筑急流槽,减少水害发生
6、 雨季施工中,除施工车辆外,应严格控制其他车辆在施工现场通行,做好施工便道、便桥的维护
暴雨前后要检查现场临时设施是否安全可靠,有不安全因素时,要及时修理、
