1 路基盲沟施工工艺工法 QB/ZTYJGYGF-LJLM-0501-2011 第四工程有限公司 戴书军 1 前言 1
1 工艺工法概况 当路基及边坡土体中埋藏的上层滞水及埋藏较浅的地下水影响路基路面强度或路基稳定性时,需要设置盲沟等地下排水设施
其作用是排除土体内的上层滞水或潜水,把路基内的土基含水量降到工程容许范围内,以确保路基始终处于干燥、坚实、稳定的状态
避免地下水长期浸泡路基,造成行车荷载使路基翻浆冒泥,保证路基质量
2 工艺原理 在路基地面以下,利用渗水性好的砂砾,无纺土工布,以及软式透水管或打孔波纹管等在路基地面以下构成透水性良好且具有一定强度的地下渗水通道,将地下水汇集于沟内,并通过沟底通道将水排至指定地点,降低上层地下水位,并最终沿路基地面排水系统排出路基范围以外
2 工艺工法特点 2
1 工艺简单,易于组织施工
2 设备投入小,质量易于受 控
3 适 用范围 适 用于公路、铁 路路基工程盲沟、渗沟等地下排水设施施工
4 主 要引 用标 准 《 公路路基施工技 术 规 范》 JTG F10; 《 公路排水设计 规 范》 JTJ 018; 《 铁 路路基施工规 范》 TB10202; 《 铁 路混 凝 土与 砌 体工程施工规 范》 TB10210
5 施工方 法 采 用人 工或小型 机 具开 挖 沟槽 后 ,在沟槽 底部 首 先 铺 砌 透水管基座 ,安 设土工布包 裹 的打孔透水管,然 后 采 用设计 要求 的级 配 碎 石 进 行回 填 ,在沟槽 四周 采用一定比 例 的砂砾或土工织物 等组成反 滤 层,顶 部 设置封 闭 层形 成盲沟
利用构 2 成盲沟的渗水材料的渗透性,将地下水汇集于透水管内,并通过排水系统排出路基范围外
6 工艺流程及操作要点 6

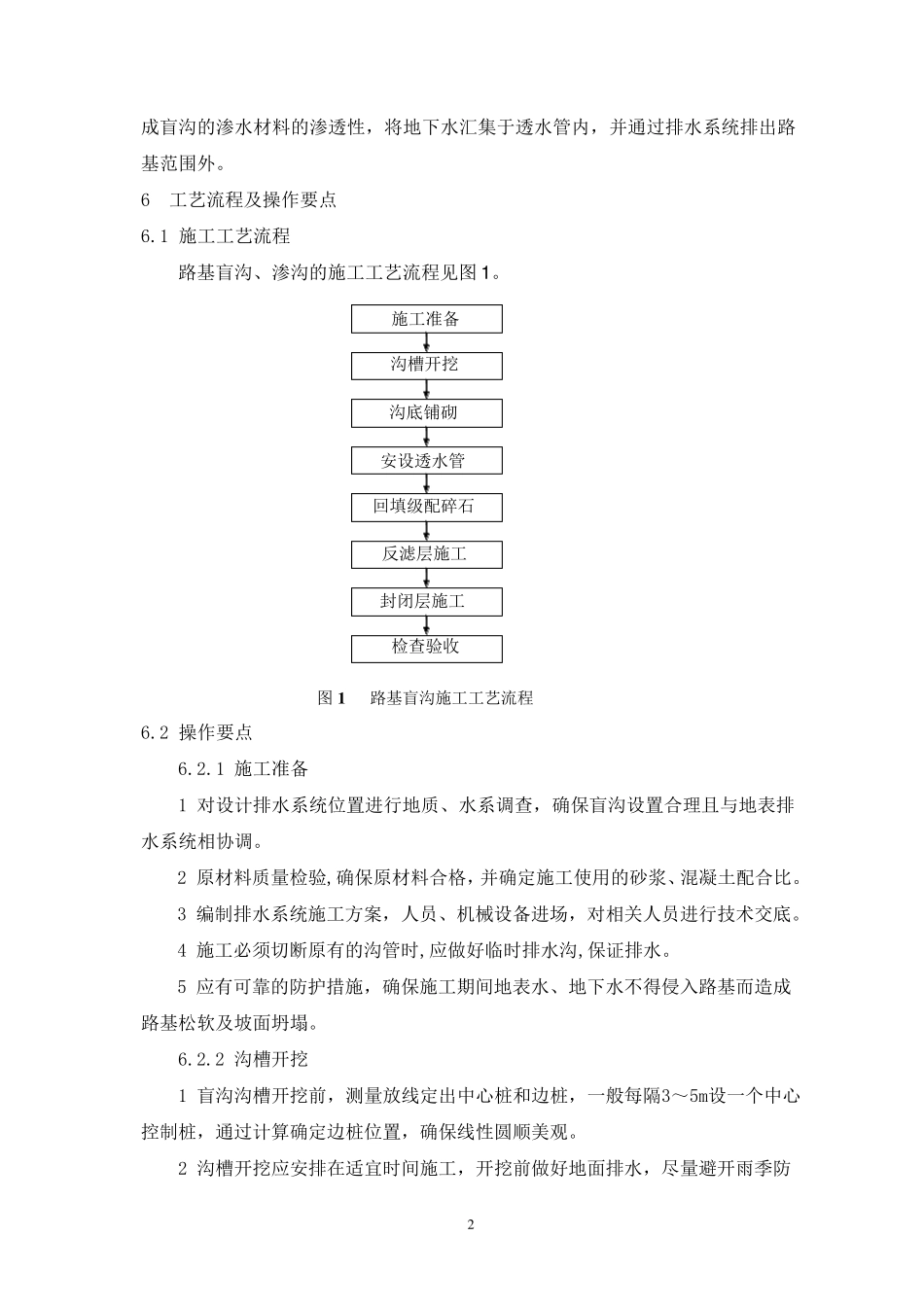

1 施工工艺流程 路基盲沟、渗沟的施工工艺流程见图 1
施工准备沟槽开挖
