- 1 - 路基预压施工技术方案 一、工程概况 我标段的起止桩号为 K90+200~K91+851,从 K91+371~K91+851为安乡河引桥,路基主要为安乡互通立交,互通立交的起止桩号为K90+200~K91+260
全线图纸设计堆载预压方量:138029m3
主线路基标准宽度 26 米,0
75 米(路肩)+11
25 米(行车道)+2 米(中央隔离带)+11
25 米(行车道)+0
75 米(路肩)
互通立交范围内主线和匝道的交叉处有渐变段,施工时要注意逐桩宽度
A匝道设计双车道,起点到收费站段路基标准宽度 15
5 米,收费站至AK0+680 段路基标准宽度 21 米,AK0+680-AK1+341 为 12 米;B、C、D、E 匝道为单车道,路基标准宽度 8
匝道交叉处有渐变段,施工时要注意逐桩宽度
我标段路基预压处理方法有超载预压和欠载预压
超载预压材料采用黏土预压
预压段落高程具体布设见附表
二、施工安排 施工进度计划 我 标 段 超 载 预压的 施工路段 为 : K90+200~ K91+373、AK0+488-AK1+341、BK0+000-BK0+130、CK0+126-CK0+411、DK0+130-DK0+430;欠载预压段为:K91+321-K91+386 、AK0+000-AK0+488、EK0+093-EK0+402计划首项预压施工段落为:K90+888~K91+210;计划开工时间: 2011年 3月 20日开工,2011年 4月 30日结束

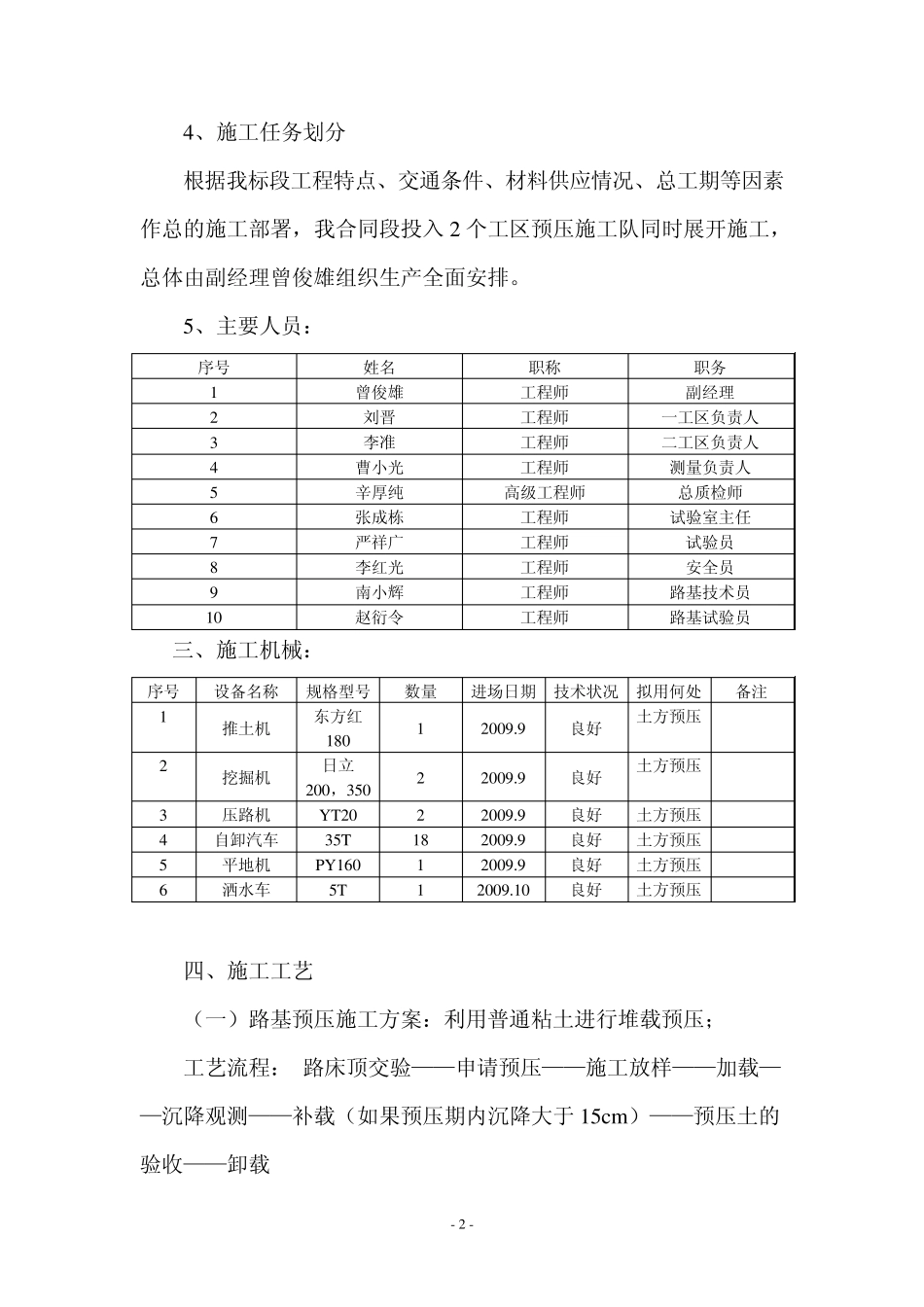

- 2 - 4、施工任务划分 根据我标段工程特点、交通条件、材料供应情况、总工期等因素作总的施工部署,我合同段投入 2 个工区预压施工队同时展开施工,总体由副经理曾俊雄组织生产全面安排

5、主要人员: 序号 姓名 职称 职务 1 曾俊雄 工程师 副经理 2 刘晋 工程师 一工区负责
