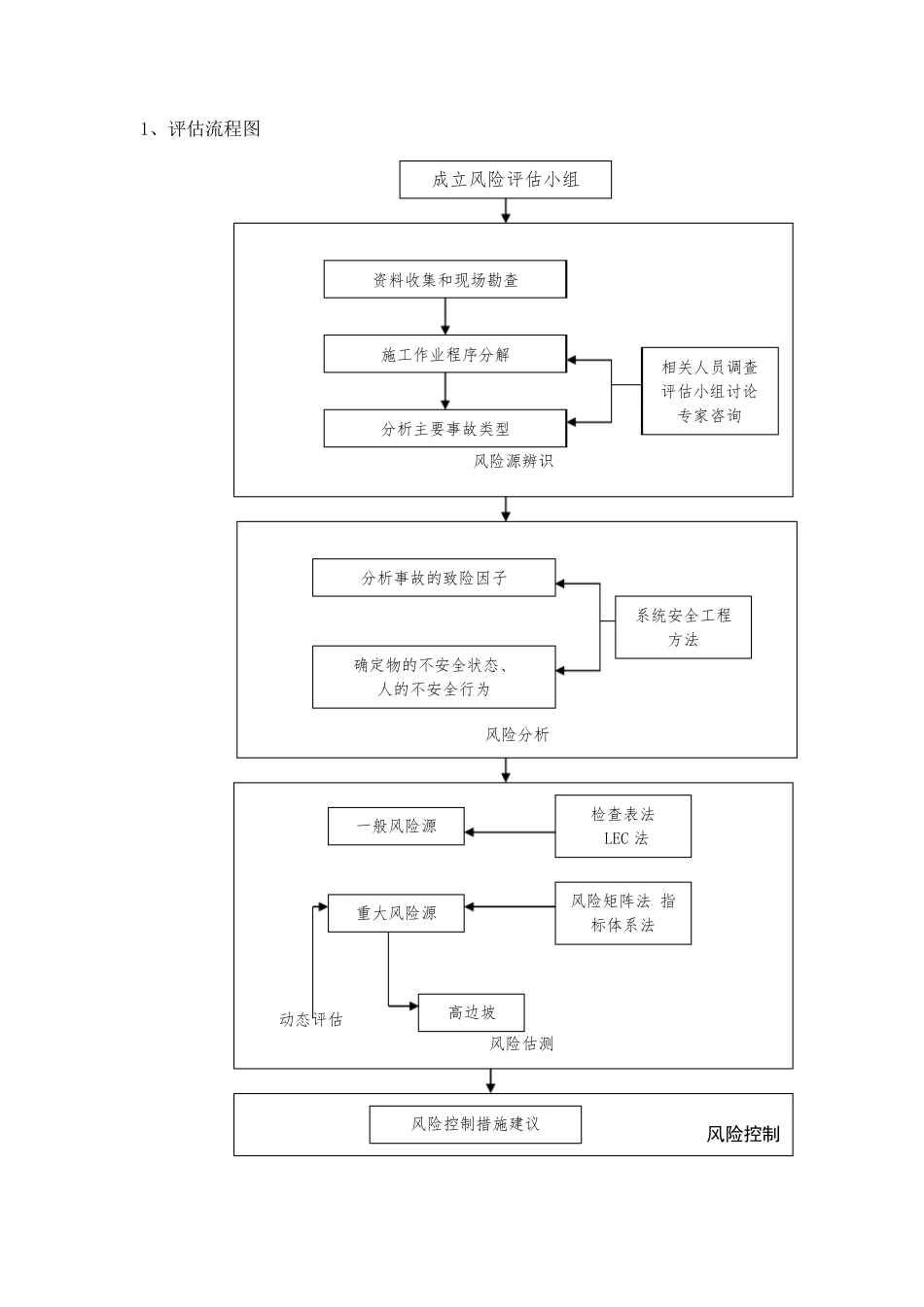

1、评估流程图 成立风险评估小组 风险源辨识 施工作业程序分解 分析主要事故类型 资料收集和现场勘查 相关人员调查评估小组讨论 专家咨询 风险分析 分析事故的致险因子 确定物的不安全状态、 人的不安全行为 系统安全工程方法 动态评估 风险估测 一般风险源 检查表法 LEC 法 重大风险源 风险矩阵法 指标体系法 高边坡 风险控制 风险控制措施建议 2、边坡开挖作业事故发生可能性评估指标 坍塌的风险贯穿于整个高边坡的开挖与支护过程中。坍塌可能性主要从坡形、岩体条件、边坡监测、施工季节降雨量、爆破扰动等指标进行估算。具体指标见下表: 边坡开挖作业事故发生可能性评估指标 评估指标 分类 分值 得分 说明 坡形A 横向凸型坡与纵向缓坡—陡坡组合 2-3 2 结合勘察资料及现场情况进行判断 其它坡形 0-1 岩体条件B=b1+b2 岩体结 构b1 散体结构 3 3 结合现场情况进行判断 碎裂结构 2 层状结构 0-1 主结构面方向b2 相同或相近(顺向坡) 3-7 结合勘察资料和现场情况进行判断 相反(逆向坡、横向坡) 1-2 边坡监测C 边坡变形量、变形速率及支护结构内力处于危险域 5-7 3 边坡的控制值应参照设计文件与相关规范确定,其中,安全域为控制值以内,警戒域建议采用控制值的70%,危险域建议采用控制值的80%,各地也可根据实际情况综合确定域值。 边坡变形量、变形速率及支护结构内力处于警戒域 2-4 边坡变形量、变形速率及支护结构内力处于安全域 0-1 施工季节降雨施工季节旬降雨量大于250mm,年暴雨4 4 结合当地气候评估指标 分类 分值 得分 说明 量D 日数在8 天以上 环境资料进行判断 施工季节旬降雨量200~250mm,年暴雨日数5~8 天 2-3 施工季节旬降雨量小于200mm,年暴雨日数5 天以下 0-1 爆破扰动E 控制爆破,岩体破碎 3 2 此指标主要针对边坡开挖阶段爆破扰动后岩体情况进行判断 控制爆破,岩体较完整 2 控制爆破,岩体完整 0-1 边坡开挖作业事故发生可能性分值计算公式: R=γ∙[α∙β∙(A+ B +D+ E)+C]=0.8*[1*1.4*11+3]=15 查表确定边坡开挖与支护作业坍塌事故可能性等级为 2 级。 计算结果要四舍五入为整数。分值大小确定后,对照下表确定边坡开挖与支护作业坍塌事故可能性等级。 边坡开挖作业事故发生可能性等级标准 计算分值 事故可能性描述 等 级 R≥21 很可能 4 16≤R<21 可能 3 11≤R<16 偶然 2 R<11 不太可...
