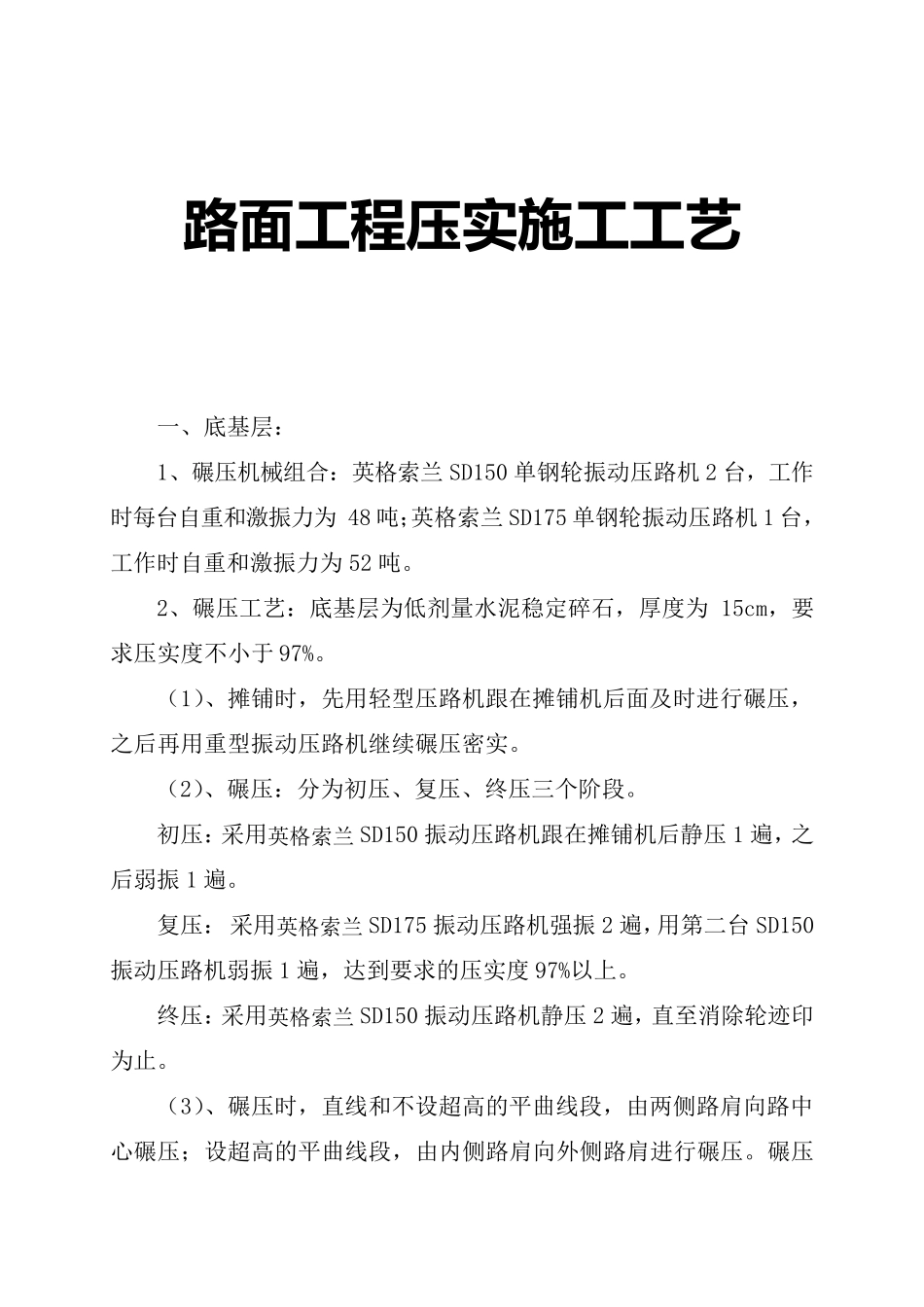

路 面 工 程 压实施工 工 艺 一、底基层: 1、碾压机械组合:英格索兰 SD150 单钢轮振动压路机 2 台,工作时每台自重和激振力为 48 吨;英格索兰 SD175 单钢轮振动压路机 1 台,工作时自重和激振力为 52 吨
2、碾压工艺:底基层为低剂量水泥稳定碎石,厚度为 15cm,要求压实度不小于 97%
(1)、摊铺时,先用轻型压路机跟在摊铺机后面及时进行碾压,之后再用重型振动压路机继续碾压密实
(2)、碾压:分为初压、复压、终压三个阶段
初压:采用英格索兰 SD150 振动压路机跟在摊铺机后静压 1 遍,之后弱振 1 遍
复压: 采用英格索兰 SD175 振动压路机强振 2 遍,用第二台 SD150振动压路机弱振 1 遍,达到要求的压实度 97%以上
终压:采用英格索兰 SD150 振动压路机静压 2 遍,直至消除轮迹印为止
(3)、碾压时,直线和不设超高的平曲线段,由两侧路肩向路中心碾压;设超高的平曲线段,由内侧路肩向外侧路肩进行碾压

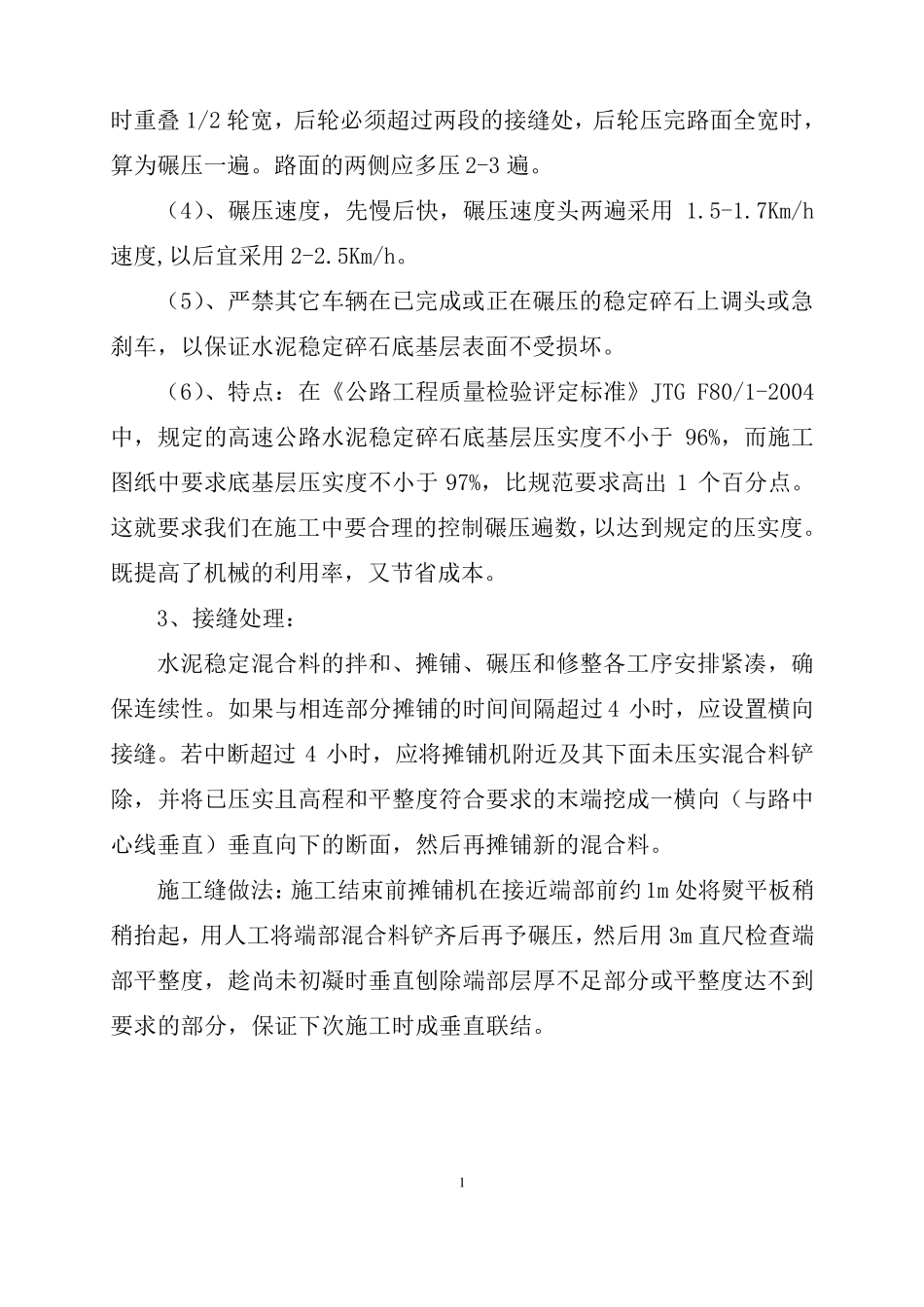

碾压 1 时重叠1/2 轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,算为碾压一遍
路面的两侧应多压2-3 遍
(4)、碾压速度,先慢后快,碾压速度头两遍采用 1
7Km/h速度,以后宜采用 2-2
(5)、严禁其它车辆在已完成或正在碾压的稳定碎石上调头或急刹车,以保证水泥稳定碎石底基层表面不受损坏
(6)、特点:在《公路工程质量检验评定标准》JTG F80/1-2004中,规定的高速公路水泥稳定碎石底基层压实度不小于 96%,而施工图纸中要求底基层压实度不小于 97%,比规范要求高出 1 个百分点
这就要求我们在施工中要合理的控制碾压遍数,以达到规定的压实度
既提高了机械的利用率,又节省成本

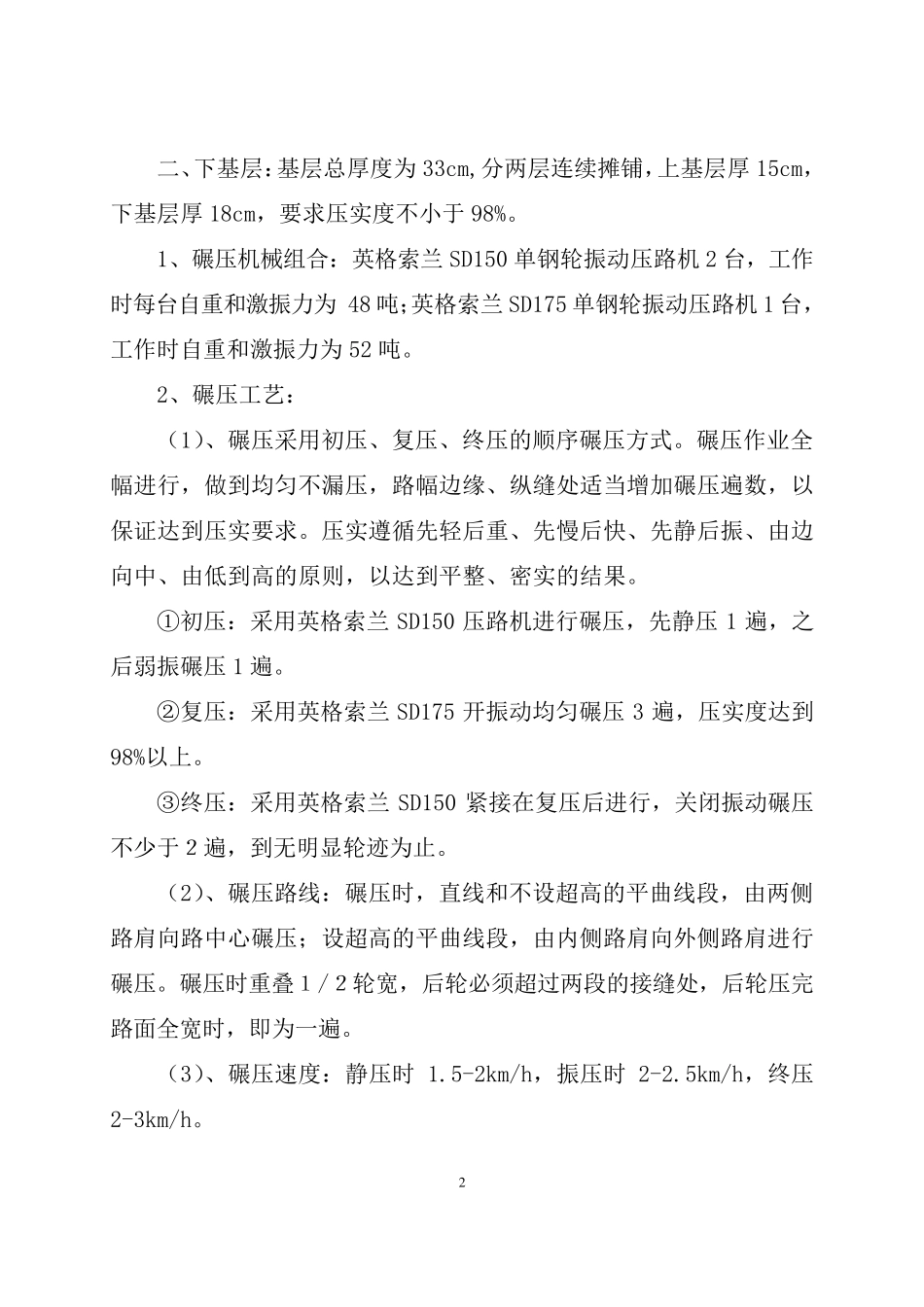

3、接缝处理: 水泥稳定混合料的拌和、摊铺、碾压和修整各工序安排紧凑,确保连续性
