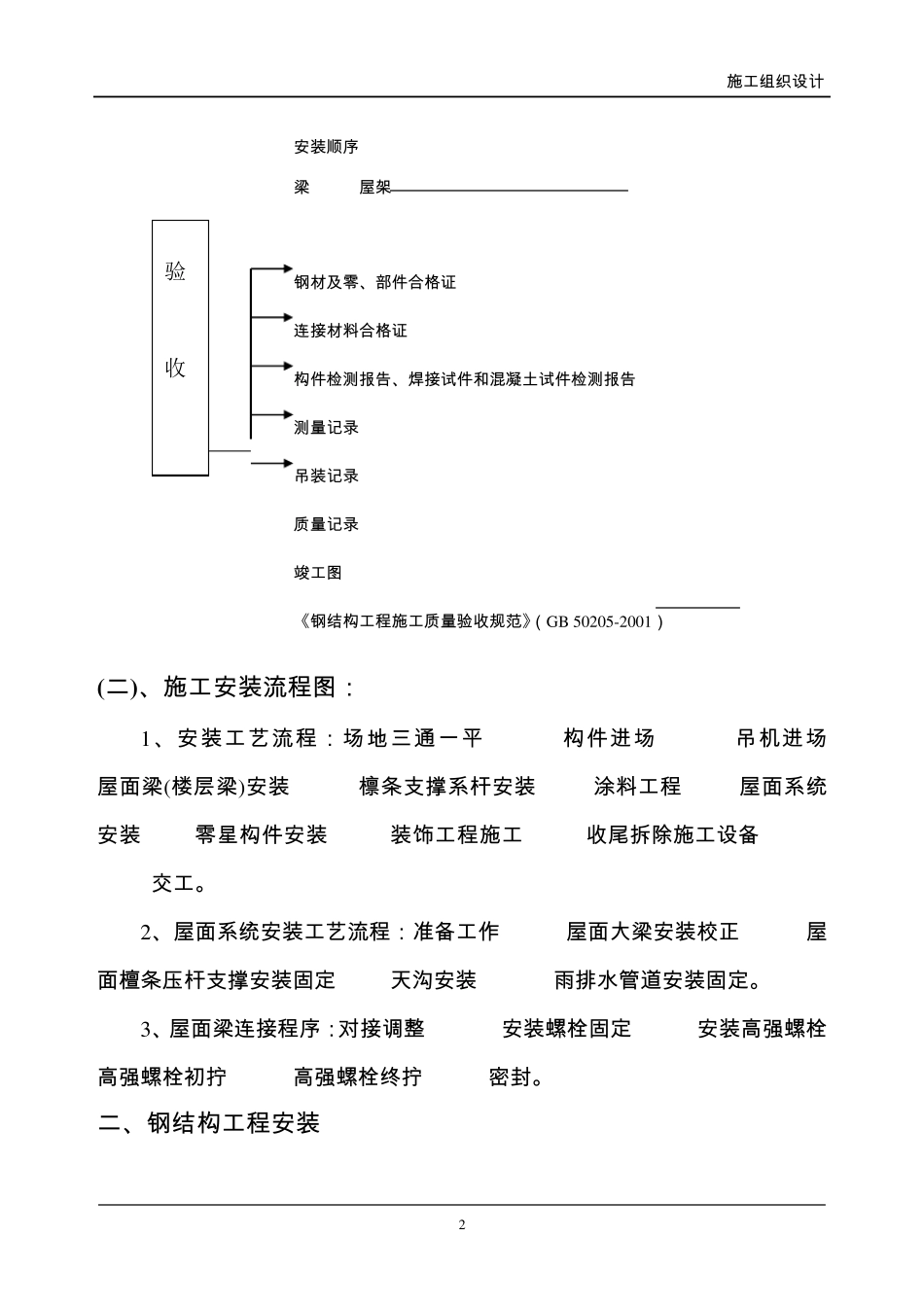

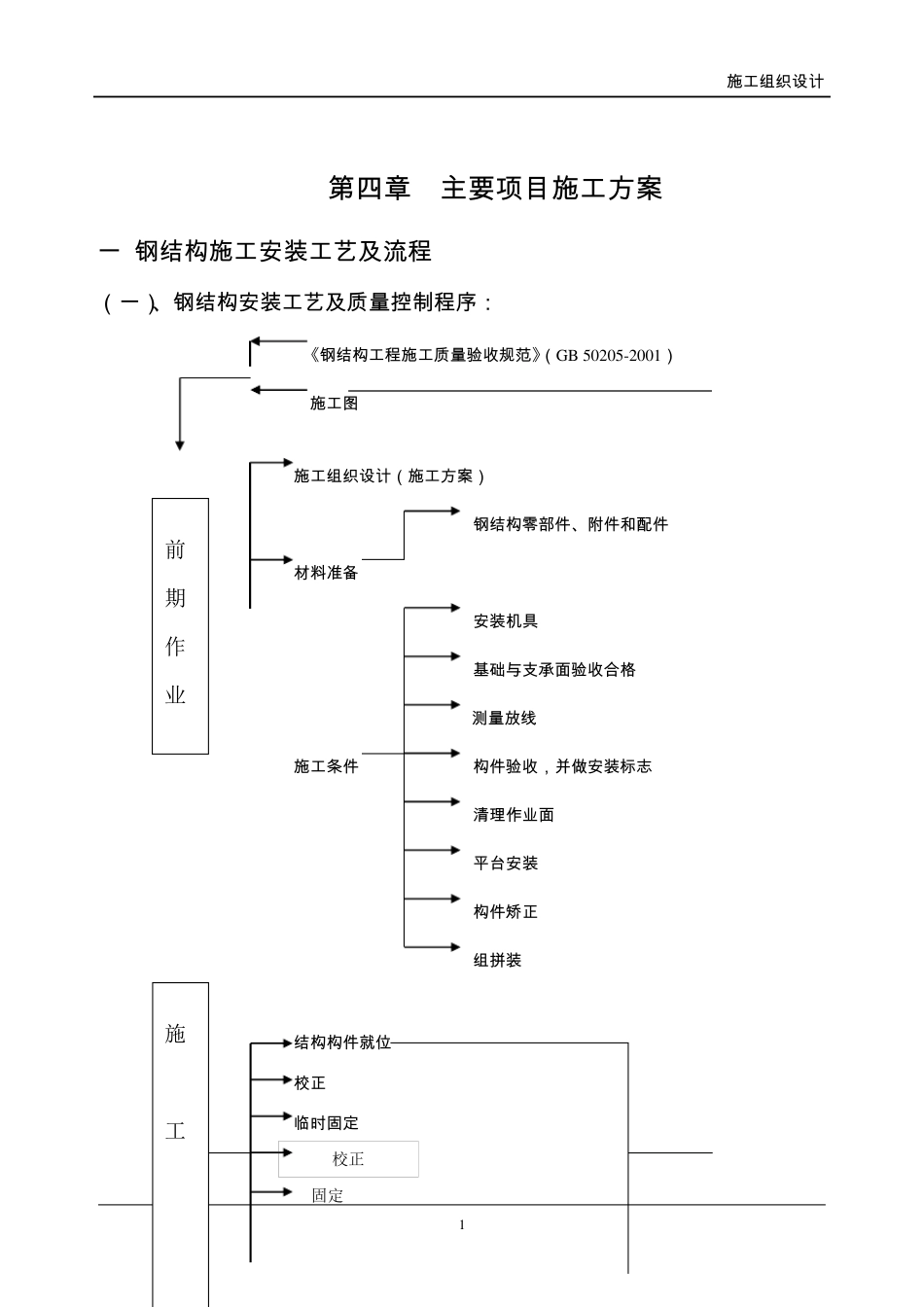

施 工 组 织 设 计 1 第 四 章 主 要 项 目 施 工 方 案 一 钢 结 构 施 工 安 装 工 艺 及 流 程 ( 一 )、钢 结 构 安 装 工 艺 及 质量控制程 序: 《钢 结 构 工 程 施 工 质量验收规范》( GB 50205-2001) 施 工 图 施 工 组 织 设 计 ( 施 工 方 案 ) 钢 结 构 零部件、附件和配件 材料准备 安 装 机具 基础与支承面验收合格 测量放线 施 工 条件 构 件验收,并做安 装 标志 清理作业面 平台安 装 构 件矫正 组 拼装 结 构 构 件就位 校正 临时固定 前 期 作 业 施 工 校正 固定 施 工 组 织 设 计 2 安 装 顺 序 梁 屋 架 钢 材 及 零 、部件合格证 连接材 料合格证 构件检测报告、焊接试件和混凝土试件检测报告 测量记录 吊装 记录 质量记录 竣工 图 《钢 结构工 程施 工 质量验收规范》(GB 50205-2001) (二)、施 工 安 装 流程图: 1、安 装 工 艺流程:场地三通一平 构件进场 吊机进场 屋 面梁 (楼层梁 )安 装 檩条支撑系杆安 装 涂料工 程 屋 面系统安 装 零 星构件安 装 装 饰工 程施 工 收尾拆除施 工 设 备 交工 。 2、屋 面系统安 装 工 艺流程:准备工 作 屋 面大梁 安 装 校正 屋面檀条压杆支撑安 装 固定 天沟安 装 雨排水管道安 装 固定。 3、屋 面梁 连接程序 :对接调整 安 装 螺栓固定 安 装 高强螺栓 高强螺栓初拧 高强螺栓终拧 密封。 二、钢 结构工 程安 装 验 收 施工组织设计 3 1、吊装前准备工作: ①、安装前应对基础轴线和标高,预埋板位置、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求: A 基础砼强度达到设计要求。 B 基础的轴线标志和标高基准点准确、齐全。 C 基础顶面预埋钢板做为梁的支承面,其支承面、预埋板的允许偏差应符合规范要求。 项次 项目 允许偏差 1 支座表面(1)标高 (2)水平度 ±1.5mm 1/1500ⅰ 2 预埋板位置(注 意 截 面处 ) (1)在 支座范围 内 (2)在 支座范围 外 ±5.0mm ±10.0mm ② 、超 出 规定 的偏差,在 吊装之 前应设法 消 除 ,构 件 制 作允许偏差应符合规范要求。 ③ 、准备好 所 需 的吊具 、吊索 、钢丝 绳 、电 焊 机 及 劳 保 用 品 ,为...
