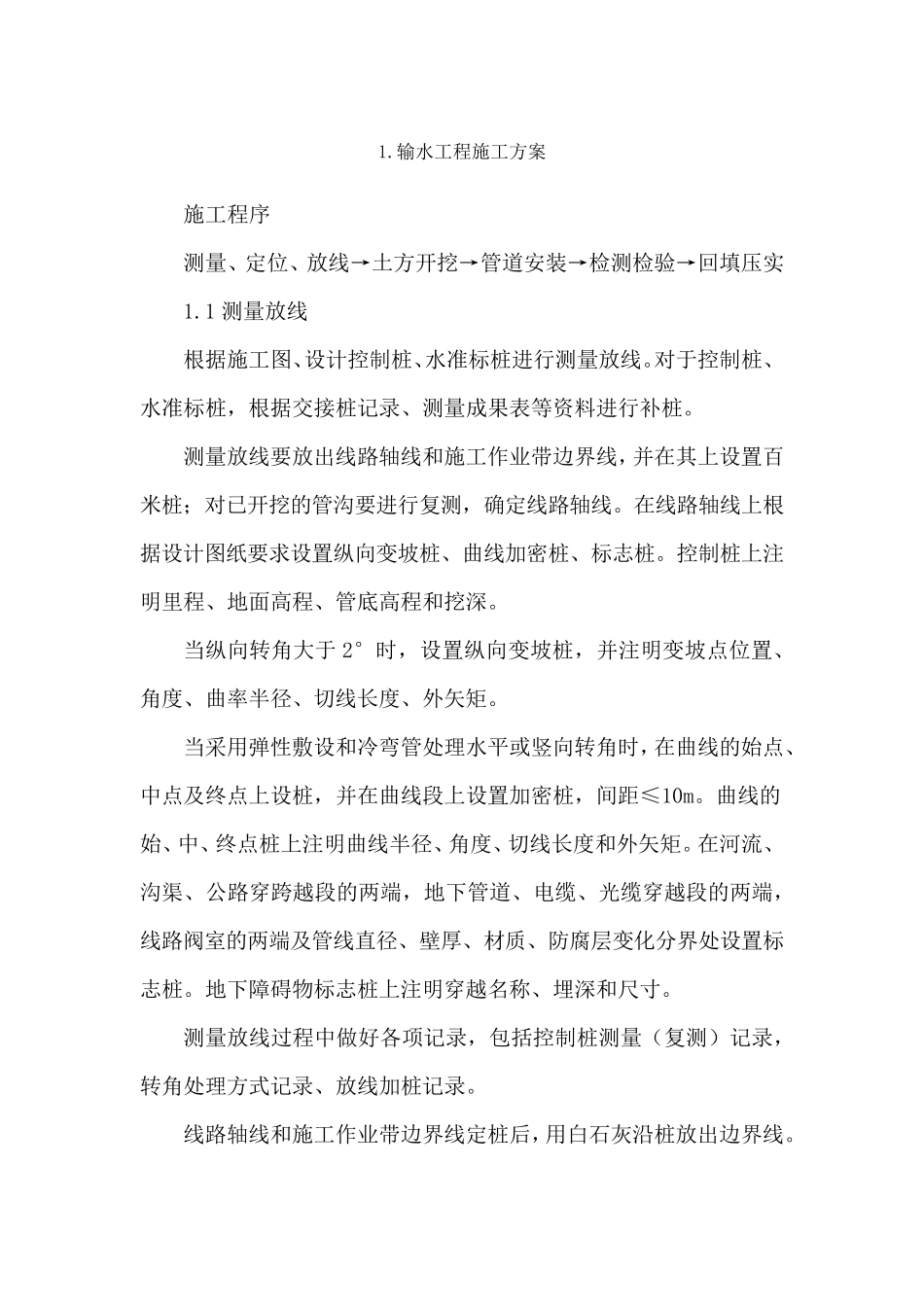

输水工程施工方案 施工程序 测量、定位、放线→土方开挖→管道安装→检测检验→回填压实 1
1 测量放线 根据施工图、设计控制桩、水准标桩进行测量放线
对于控制桩、水准标桩,根据交接桩记录、测量成果表等资料进行补桩
测量放线要放出线路轴线和施工作业带边界线,并在其上设置百米桩;对已开挖的管沟要进行复测,确定线路轴线
在线路轴线上根据设计图纸要求设置纵向变坡桩、曲线加密桩、标志桩
控制桩上注明里程、地面高程、管底高程和挖深
当纵向转角大于2°时,设置纵向变坡桩,并注明变坡点位置、角度、曲率半径、切线长度、外矢矩
当采用弹性敷设和冷弯管处理水平或竖向转角时,在曲线的始点、中点及终点上设桩,并在曲线段上设置加密桩,间距≤10m
曲线的始、中、终点桩上注明曲线半径、角度、切线长度和外矢矩
在河流、沟渠、公路穿跨越段的两端,地下管道、电缆、光缆穿越段的两端,线路阀室的两端及管线直径、壁厚、材质、防腐层变化分界处设置标志桩
地下障碍物 标志桩上注明穿越名 称 、埋 深和尺 寸
测量放线过 程中做 好 各 项 记录,包 括 控制桩测量( 复测) 记录,转角处理方式 记录、放线加桩记录
线路轴线和施工作业带边界线定桩后 ,用白 石 灰 沿 桩放出边界线

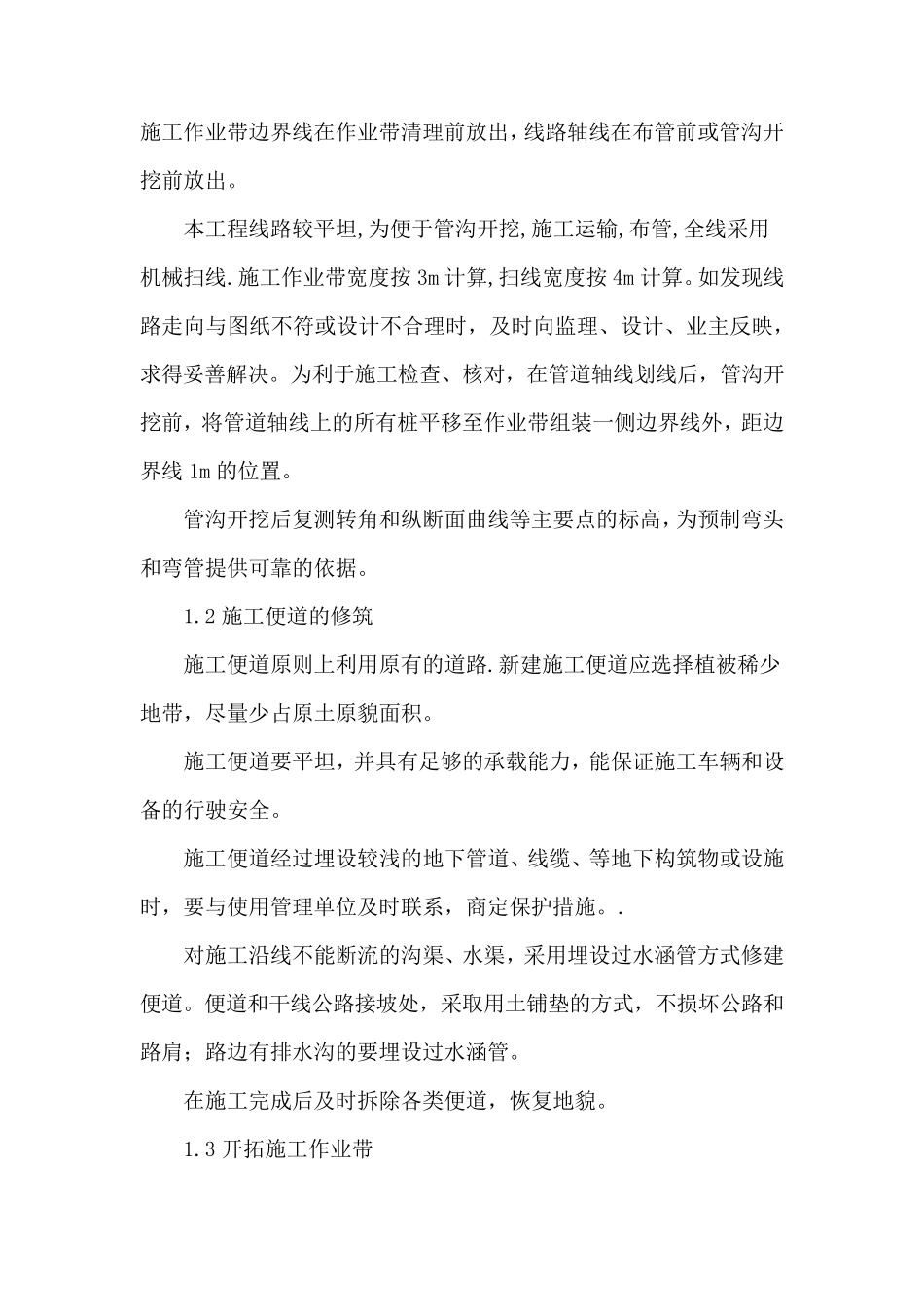

施工作业带边界线在作业带清理前放出,线路轴线在布管前或管沟开挖前放出
本工程线路较平坦,为便于管沟开挖,施工运输,布管,全线采用机械扫线
施工作业带宽度按3m 计算,扫线宽度按4m 计算
如发现线路走向与图纸不符或设计不合理时,及时向监理、设计、业主反映,求得妥善解决
为利于施工检查、核对,在管道轴线划线后,管沟开挖前,将管道轴线上的所有桩平移至作业带组装一侧边界线外,距边界线1m 的位置
管沟开挖后复测转角和纵断面曲线等主要点的标高,为预制弯头和弯管提供可靠的依据
2 施工便道的修筑 施工便道原则上利用原有的道路
