输水管线工程施工方案 一、施工方案 输水管道工程,计划开工日期 2014 年 1 月 26 日,竣工日期 2014 年 8 月 30 日,根据本工程施工现场环境条件采用机械开挖人工配合,我公司将加大施工管理力度,做好施工机械设备组织、保养维护、施工材料供应、运输,施工人员动员、组织、安全、文明施工教育、施工宣传工作
协调施工周边环境关系,做好各项施工准备工作
本工程施工采取各工序平行、交叉、流水作业,工程施工需要计划安排施工机械、设备、劳动力,同时进场施工
根据施工图纸及现场情况,我们拟将本工程分为二个施工段,安排一个施工队进行施工
为正常施工条件下计划安排
如在工程施工过程中,发生施工技术问题,及时联系甲方、监理、设计部门,进行协商,尽快拿出设计图纸变更方案,以保证工程施工正常进行
二、施工程序 施工前准备→施工测量放线→破除原沥青路面→沟槽开挖→进管排管→测量抄平→管沟基础处理、密实度检测→高程、中线复测→砂垫层→下管安装→校管、稳管→支后背、打眼灌水→基砂回填(稳管)→管道试压→管道连接→中砂回填、闸门井安装、密实度检测→沥青路面恢复→清理现场→冲洗管道→工程移交验收、竣工资料归档
三、主要工序施工方法 (一)施工准备 1
工程开工前,由甲方组织,设计单位进行工程技术交底,施工单位依据设计施工蓝图,仔细研究图纸,发现问题及时向甲方、设计单位提出,进行解答或出具设计变更图纸
根据工程施工需要,对现场地上、地下障碍物进行仔细调查,详细记录,在现场标注,以便在施工时采取相应措施,避免发生事故
根据施工现场情况,联系工程用电、用水及临建 地点对现场排水情况进行了 解,做 到 心 中有 数

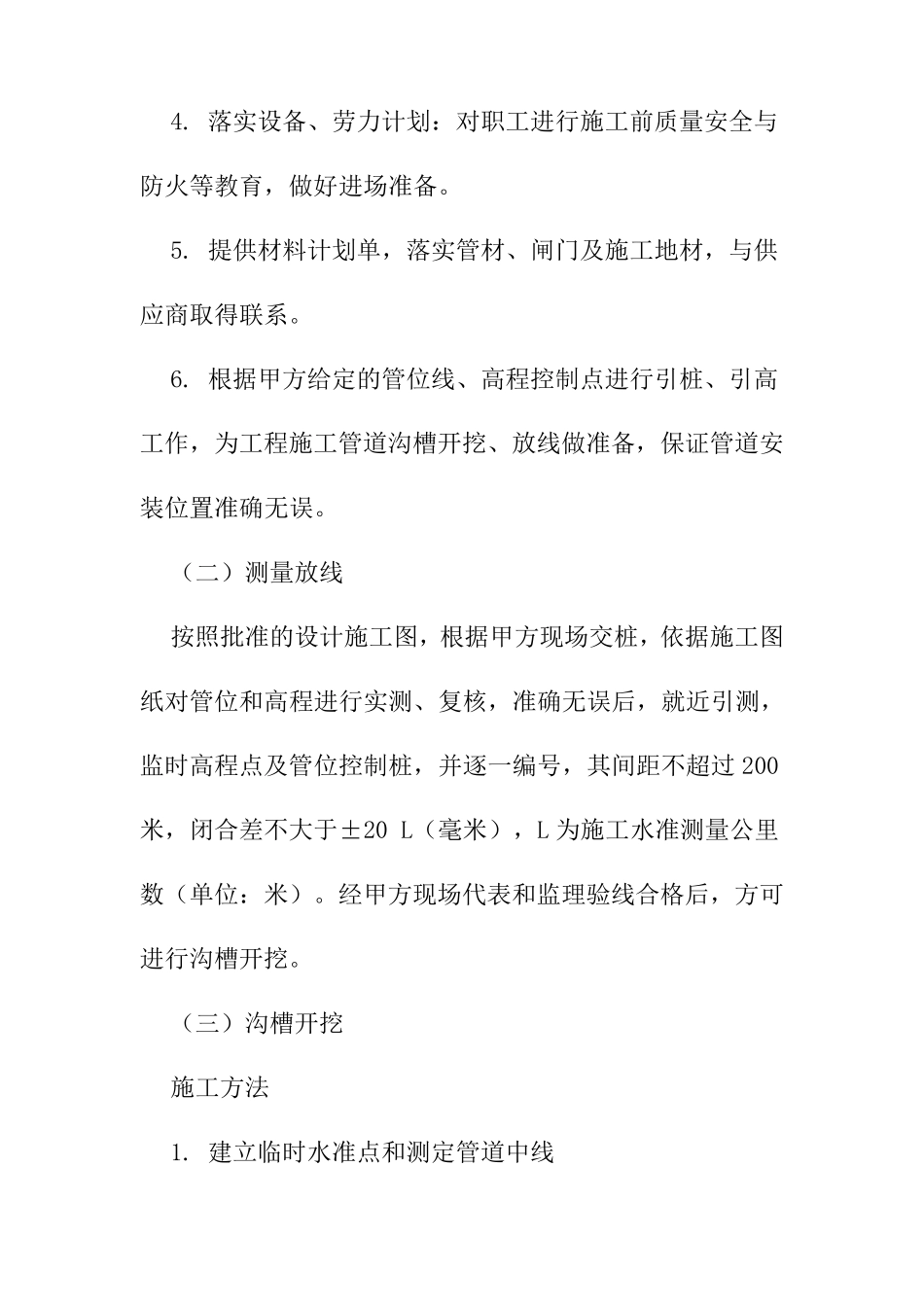

落实设备、劳力计划:对职工进行施工前质量安全与防火等教育,做好进场准备
提供材料计划单,落实管材、闸门及施工地材,与供应商取得联系
