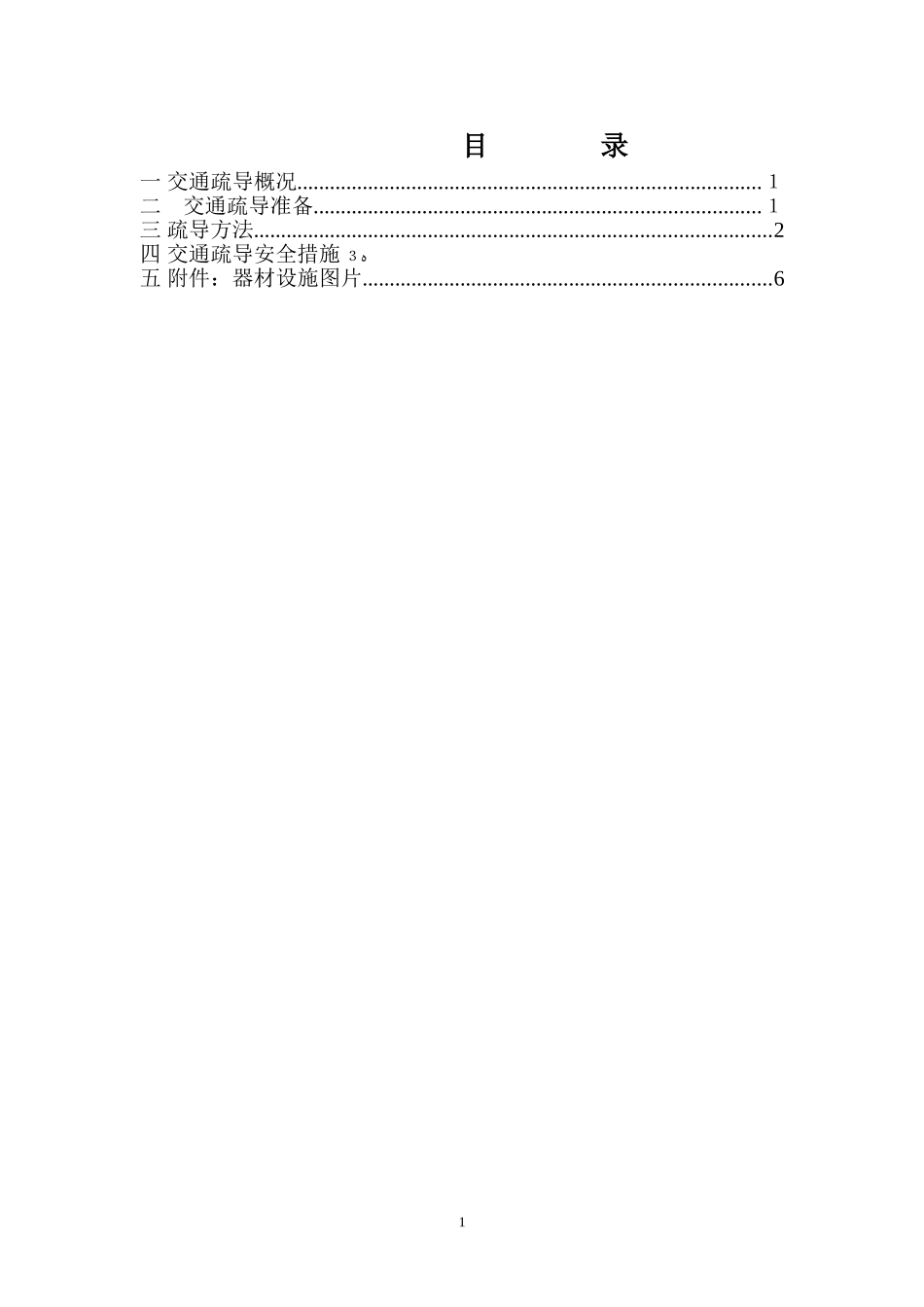

61交通疏导方案一交通疏导概况由于怀柔供电公司2014年裸导线绝缘化改造工程-滦赤路杆坑开挖的施工,施工路段沿滦赤路庄户沟门村南至东帽湾村西(K85+000至K85+700)700米、东帽湾村南至西帽湾村牌楼(K86+000至K86+700)700米、鸽子堂村至大河东村(K89+000至K90+600)1600米、杨树下北沟村至宝山寺镇政府(K94+900至K96+200)1300米
计划开工日期为2016年11月06日,竣工日期2016年11月11日,占用道路施工5天,本工程道路内在施工期间内不能封闭交通,需要保证交通正常通行,因此为保证施工人员及路上行车、行人安全,特制交通疏导方案
二交通疏导准备2.1组织准备2
1成立交通疏导小组疏导负责人:张秀组员:霍二迈、张献得、张存喜
2.2人员准备2
1交通疏导协管人员12人2
3疏导器具、材料准备2

1疏导人员配备品1、专用安全帽12个2、反光背心12套3、指挥棒
