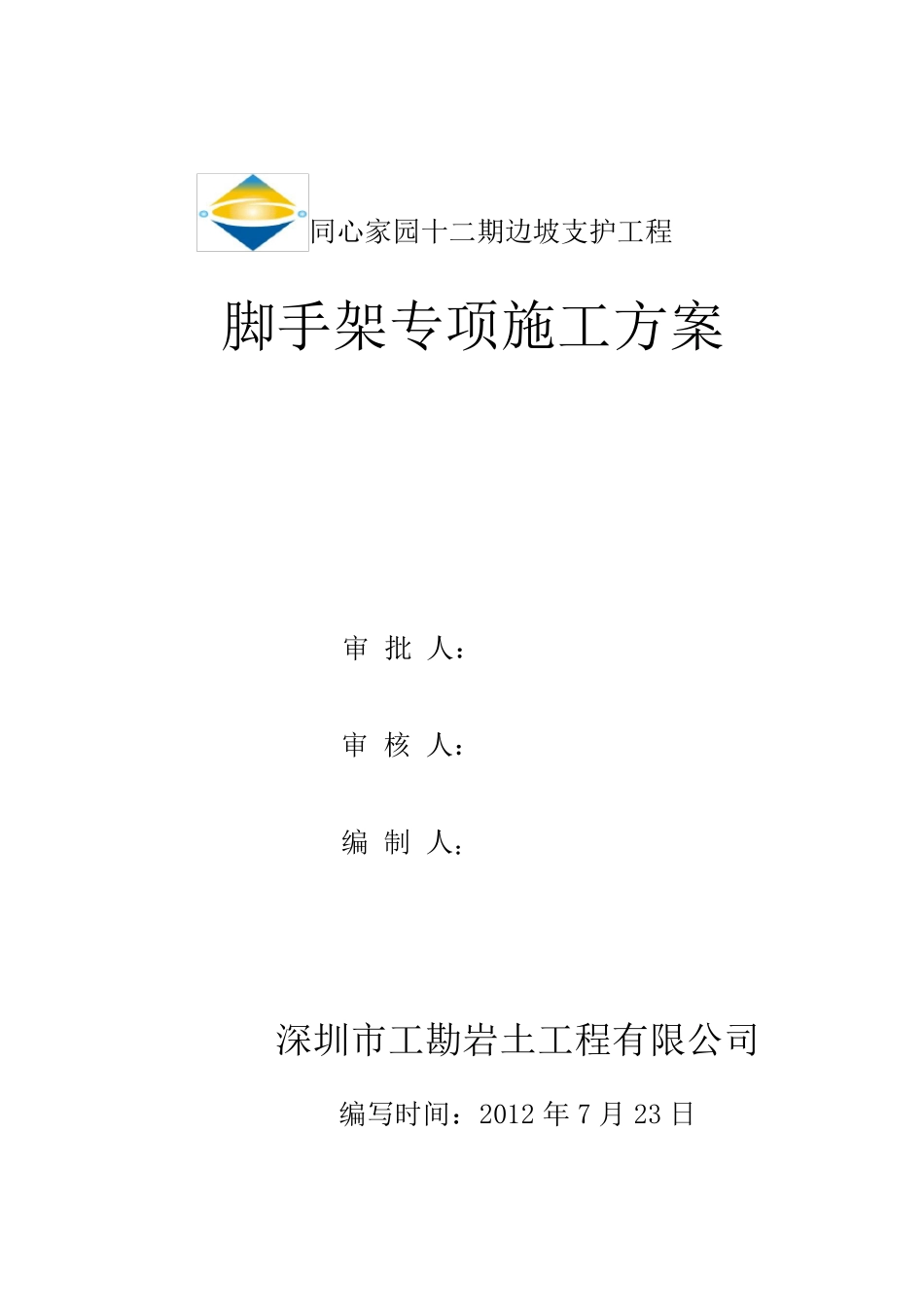

同心家园十二期边坡支护工程 脚手架专项施工方案 审 批 人: 审 核 人: 编 制 人: 深圳市工勘岩土工程有限公司 编写时间:2012 年 7 月 23 日 同心家园十二期边坡支护工程 脚手架专项施工方案 目录 一、工程概况……………………………………………………………1 二、编制依据……………………………………………………………1 三、边坡脚手架方案……………………………………………………1 (一)脚手架采用材料 ………………………………………………1 (二)脚手架搭设技术措施 …………………………………………1 (三)脚手架搭设工艺流程 …………………………………………2 四、脚手架设计验算……………………………………………………3 (一)脚手架设计参数 ………………………………………………3 (二)脚手架计算 ……………………………………………………4 五、脚手架作业安全措施 ……………………………………………8 (一)脚手架搭设安全措施 …………………………………………8 (二)脚手架高空作业安全措施 ……………………………………10 (三)脚手架拆除安全措施 …………………………………………11 同心家园十二期边坡支护工程 脚手架专项施工方案 1 一、工程概况 三亚万科同心家园十二期边坡支护工程,边坡长度约300m,高度15~23m,坡率为1:1,采用预应力锚索及锚杆+格构梁的支护结构,边坡已开挖完成,锚索、锚杆施工需搭设排架。 二、编制依据: JGJ59-99 建筑施工安全检查标准 JGJ80-91 建筑施工高处作业安全技术规范 JGJ130-2001 建筑施工扣件式钢管脚手架安全技术规范 三、边坡脚手架方案 (一)脚手架采用材料 1.脚手架采用φ48mm、壁厚 3.5mm 钢管,符合现行国家标准,连接扣件采用标准扣件;立杆、大横杆和斜杆的最大长度为6.0m。 2.脚手板应采用木板或者串片毛竹制作,厚度不小于 50mm,宽度大于等于 250mm,长度不小于 1.5m,其材质应符合国家现行有关建材标准。 (二)脚手架搭设技术措施 1. 根据边坡实际情况,采用错落坡型脚手架,脚手架随坡度而设,坡率1:1,最大高度不超过 23M。 2.根据锚索、锚杆位置,主受力立杆水平间距 2.0m,垂直间距 2.0m,设内外双排架,内外排间距约2.2m;其余辅助受力立杆随坡度而调整搭设,间距 1.5 m 左右,均按坡度450搭设。 同心家园十二期边坡支护工程 脚手架专项施工方案 2 3. ...
