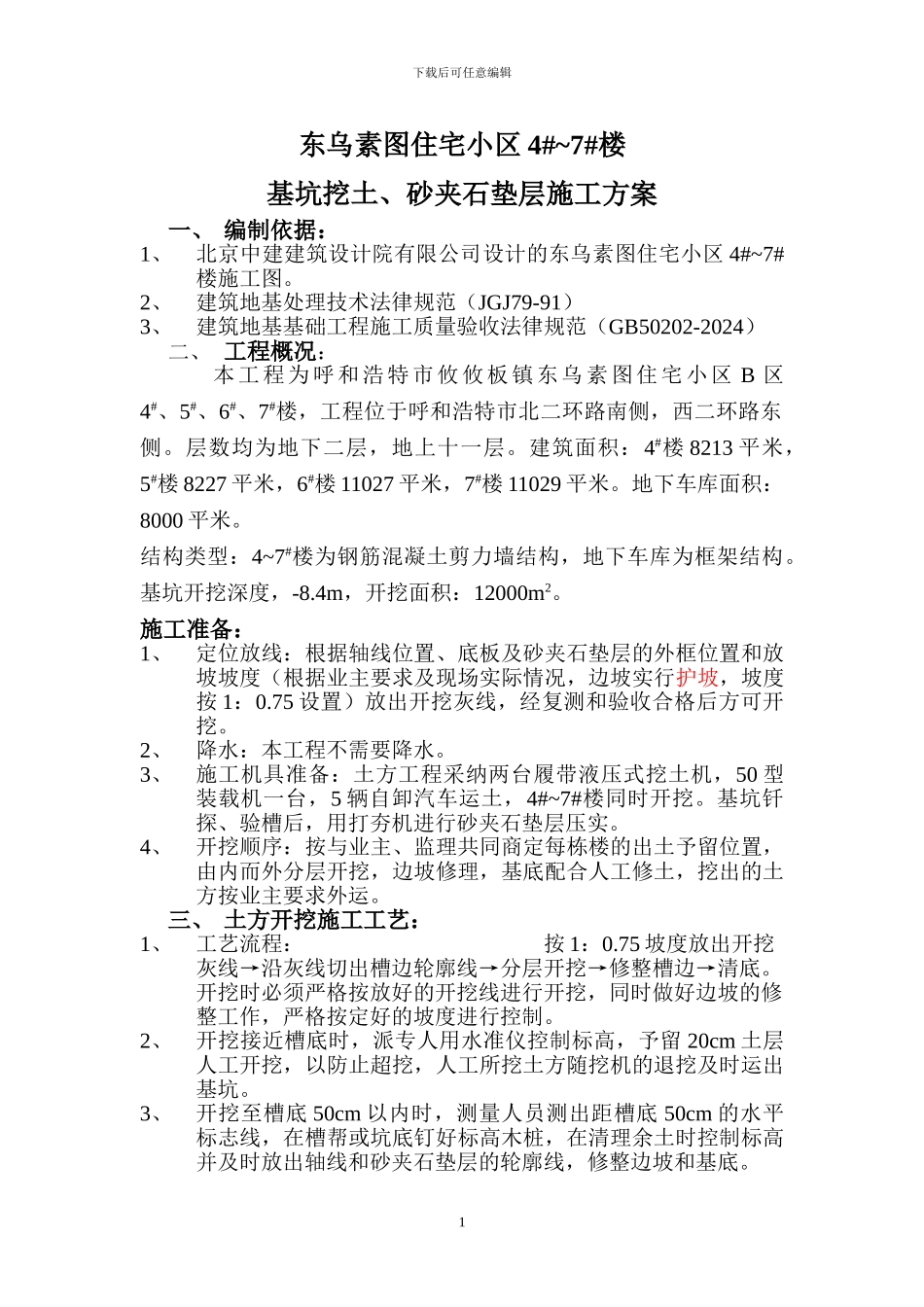

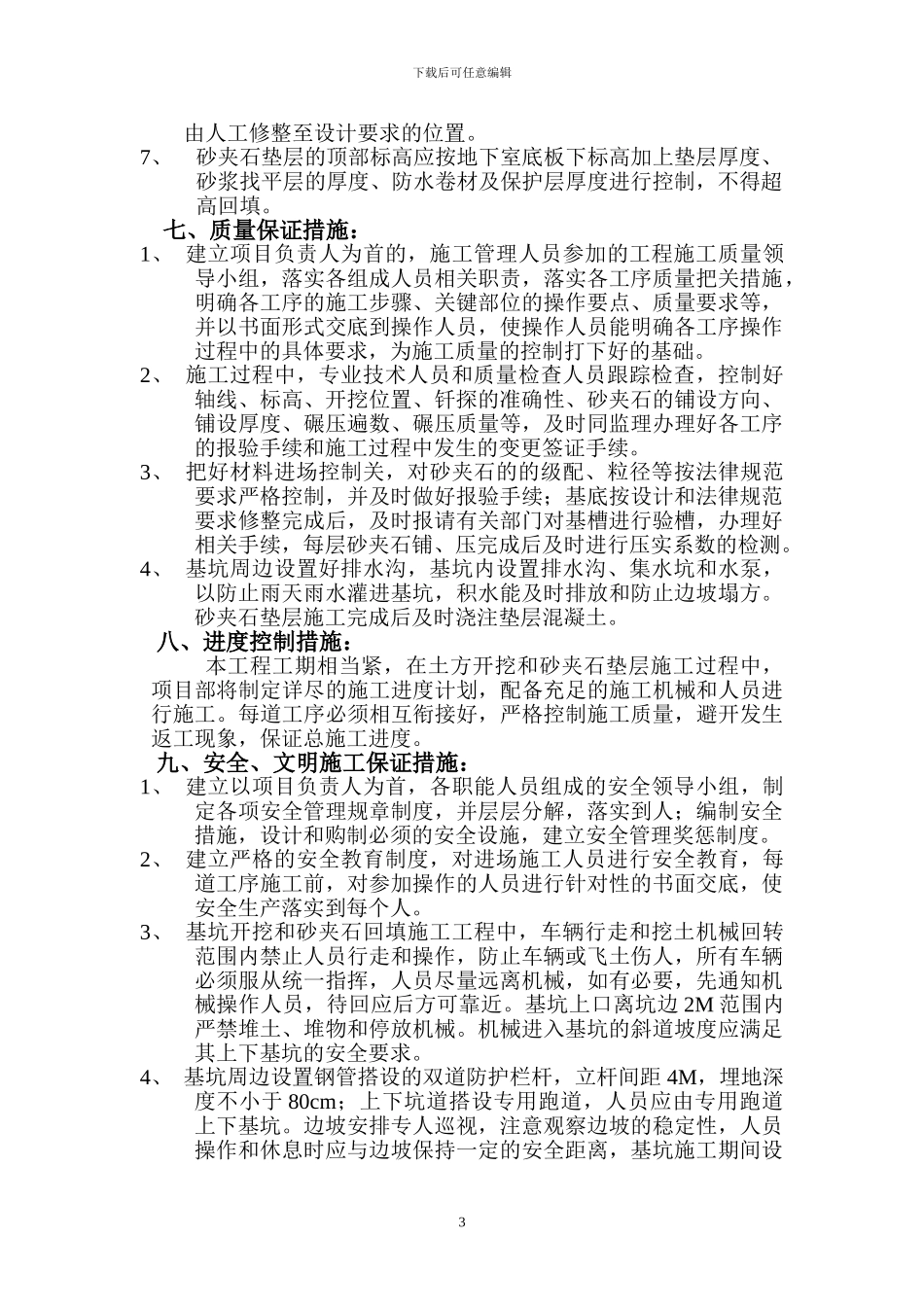

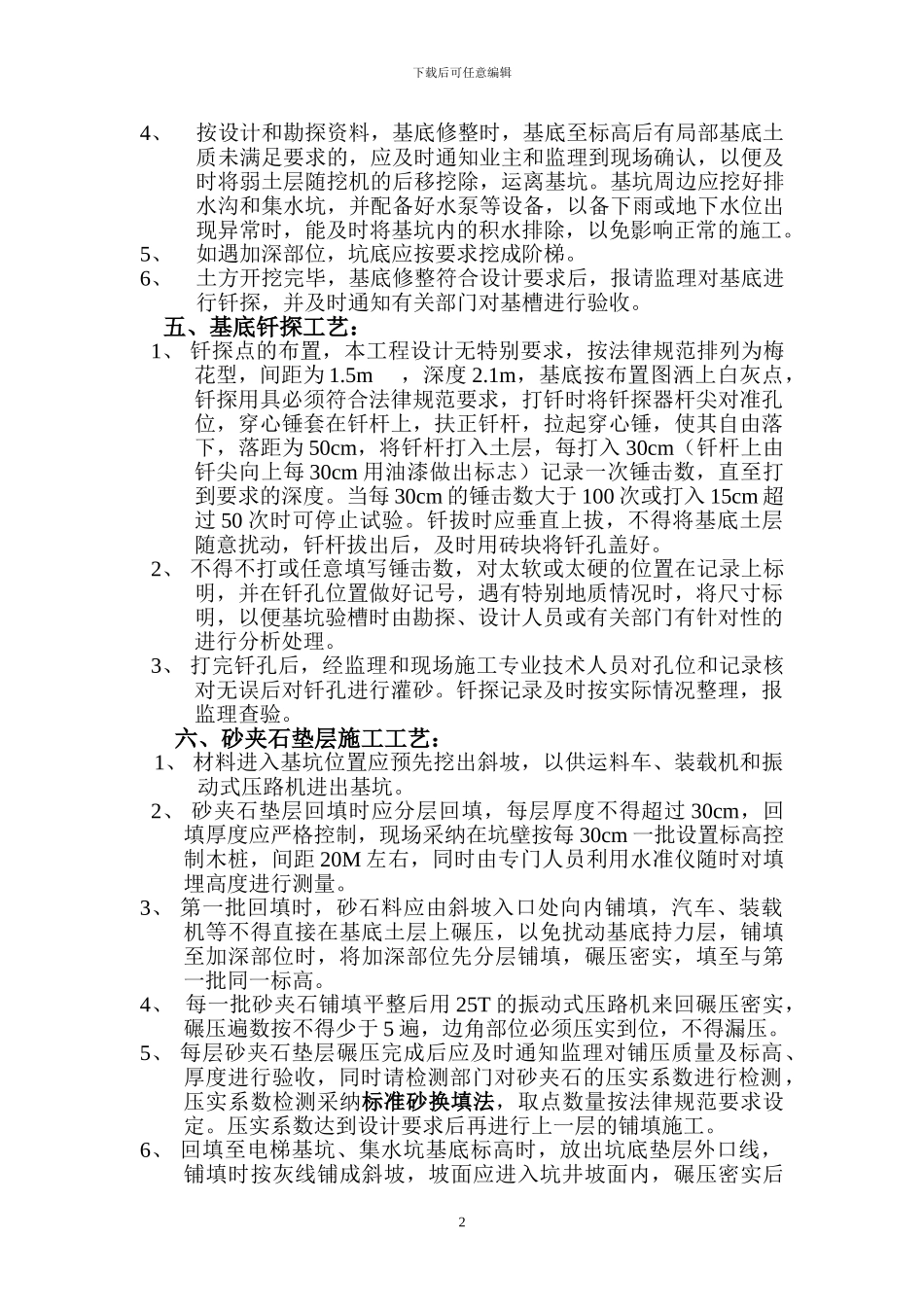

下载后可任意编辑东乌素图住宅小区 4#~7#楼基坑挖土、砂夹石垫层施工方案一、 编制依据:1、北京中建建筑设计院有限公司设计的东乌素图住宅小区 4#~7#楼施工图。2、建筑地基处理技术法律规范(JGJ79-91)3、建筑地基基础工程施工质量验收法律规范(GB50202-2024)二、 工程概况: 本工程为呼和浩特市攸攸板镇东乌素图住宅小区 B 区4#、5#、6#、7#楼,工程位于呼和浩特市北二环路南侧,西二环路东侧。层数均为地下二层,地上十一层。建筑面积:4#楼 8213 平米,5#楼 8227 平米,6#楼 11027 平米,7#楼 11029 平米。地下车库面积:8000 平米。结构类型:4~7#楼为钢筋混凝土剪力墙结构,地下车库为框架结构。基坑开挖深度,-8.4m,开挖面积:12000m2。施工准备:1、定位放线:根据轴线位置、底板及砂夹石垫层的外框位置和放坡坡度(根据业主要求及现场实际情况,边坡实行护坡,坡度按 1:0.75 设置)放出开挖灰线,经复测和验收合格后方可开挖。2、降水:本工程不需要降水。3、施工机具准备:土方工程采纳两台履带液压式挖土机,50 型装载机一台,5 辆自卸汽车运土,4#~7#楼同时开挖。基坑钎探、验槽后,用打夯机进行砂夹石垫层压实。4、开挖顺序:按与业主、监理共同商定每栋楼的出土予留位置,由内而外分层开挖,边坡修理,基底配合人工修土,挖出的土方按业主要求外运。三、 土方开挖施工工艺:1、工艺流程: 按 1:0.75 坡度放出开挖灰线→沿灰线切出槽边轮廓线→分层开挖→修整槽边→清底。 开挖时必须严格按放好的开挖线进行开挖,同时做好边坡的修整工作,严格按定好的坡度进行控制。2、开挖接近槽底时,派专人用水准仪控制标高,予留 20cm 土层人工开挖,以防止超挖,人工所挖土方随挖机的退挖及时运出基坑。3、开挖至槽底 50cm 以内时,测量人员测出距槽底 50cm 的水平标志线,在槽帮或坑底钉好标高木桩,在清理余土时控制标高并及时放出轴线和砂夹石垫层的轮廓线,修整边坡和基底。1下载后可任意编辑4、按设计和勘探资料,基底修整时,基底至标高后有局部基底土质未满足要求的,应及时通知业主和监理到现场确认,以便及时将弱土层随挖机的后移挖除,运离基坑。基坑周边应挖好排水沟和集水坑,并配备好水泵等设备,以备下雨或地下水位出现异常时,能及时将基坑内的积水排除,以免影响正常的施工。5、如遇加深部位,坑底应按要求挖成阶梯。6、土方开挖完毕,基底修整符合设计要求后,报请监理对基底进行钎探,...
