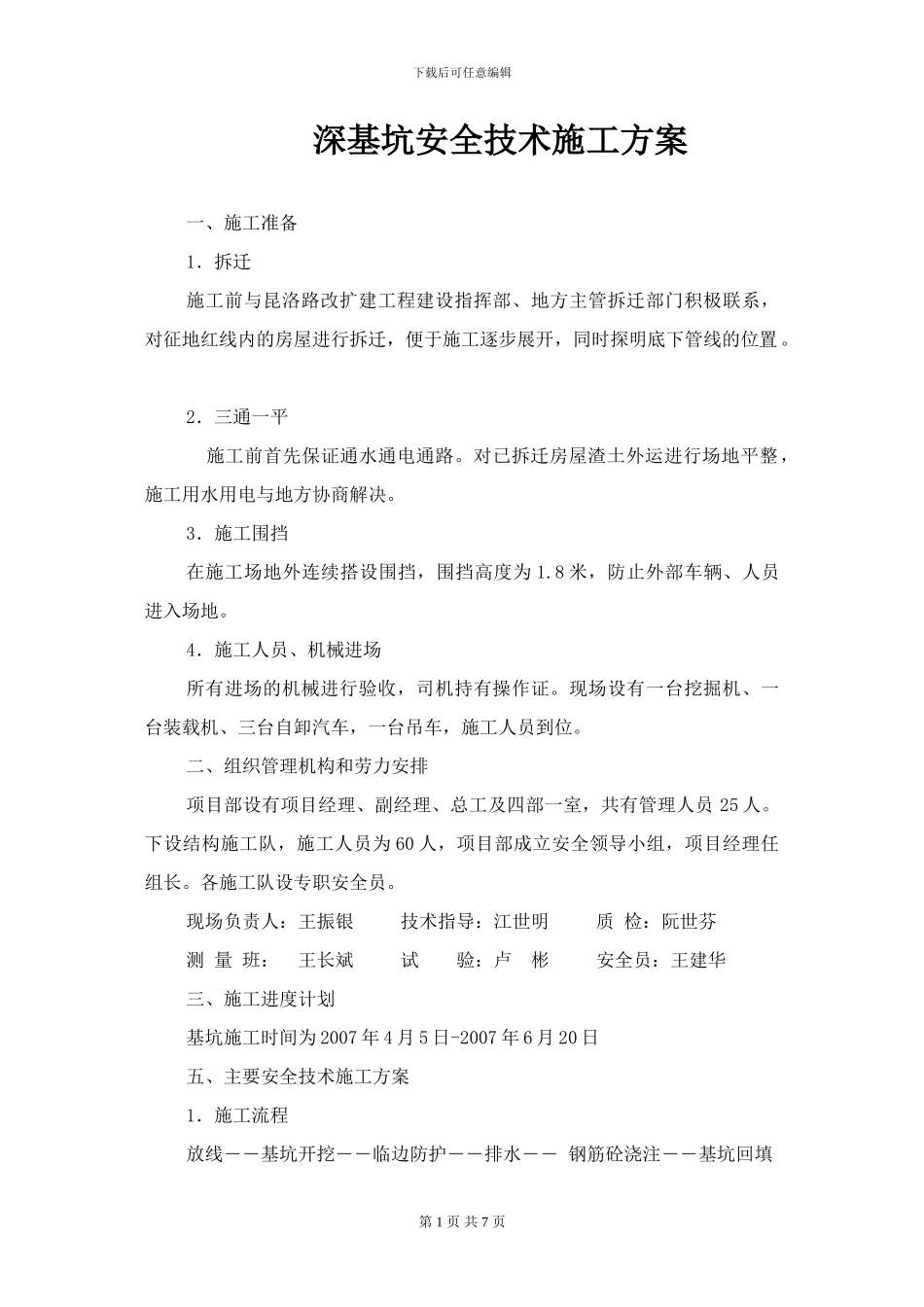

下载后可任意编辑深基坑安全技术施工方案一、施工准备1.拆迁施工前与昆洛路改扩建工程建设指挥部、地方主管拆迁部门积极联系,对征地红线内的房屋进行拆迁,便于施工逐步展开,同时探明底下管线的位置
2.三通一平 施工前首先保证通水通电通路
对已拆迁房屋渣土外运进行场地平整,施工用水用电与地方协商解决
3.施工围挡在施工场地外连续搭设围挡,围挡高度为 1
8 米,防止外部车辆、人员进入场地
4.施工人员、机械进场所有进场的机械进行验收,司机持有操作证
现场设有一台挖掘机、一台装载机、三台自卸汽车,一台吊车,施工人员到位
二、组织管理机构和劳力安排项目部设有项目经理、副经理、总工及四部一室,共有管理人员 25 人
下设结构施工队,施工人员为 60 人,项目部成立安全领导小组,项目经理任组长
各施工队设专职安全员
现场负责人:王振银 技术指导:江世明 质 检:阮世芬 测 量 班: 王长斌 试 验:卢 彬 安全员:王建华三、施工进度计划基坑施工时间为 2007 年 4 月 5 日-2007 年 6 月 20 日五、主要安全技术施工方案1.施工流程放线――基坑开挖――临边防护――排水―― 钢筋砼浇注――基坑回填 第 1 页 共 7 页下载后可任意编辑2.施工方法(1)施工放线和原状土放坡

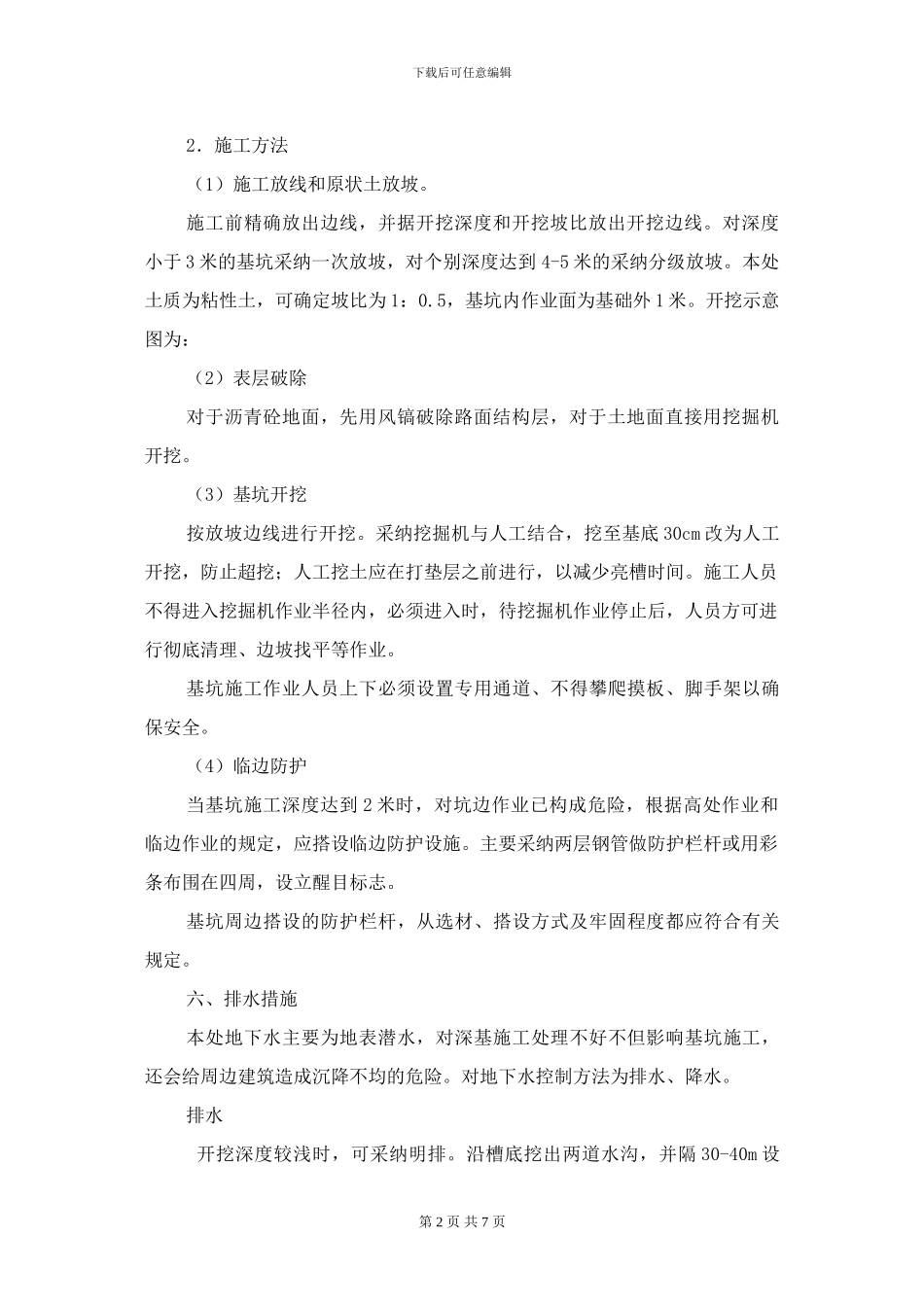

施工前精确放出边线,并据开挖深度和开挖坡比放出开挖边线
对深度小于 3 米的基坑采纳一次放坡,对个别深度达到 4-5 米的采纳分级放坡
本处土质为粘性土,可确定坡比为 1:0
5,基坑内作业面为基础外 1 米
开挖示意图为:(2)表层破除对于沥青砼地面,先用风镐破除路面结构层,对于土地面直接用挖掘机开挖
(3)基坑开挖按放坡边线进行开挖
采纳挖掘机与人工结合,挖至基底 30cm 改为人工开挖,防止超挖;人工挖土应在打垫层之前进行,以减少亮槽时间
施工人员不得进入挖掘机作业半径内,必须进入时,待挖掘机作业停止
