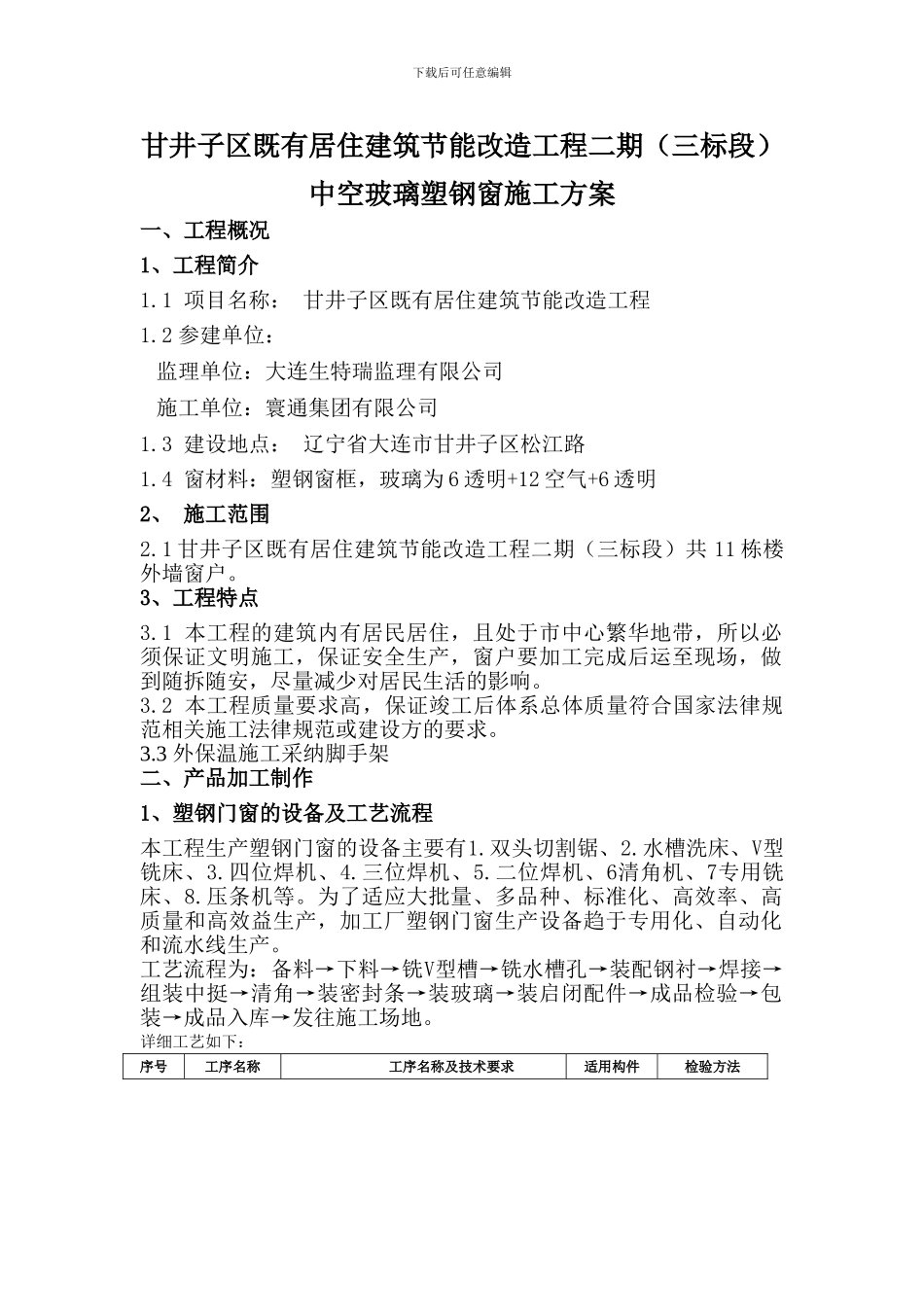

下载后可任意编辑甘井子区既有居住建筑节能改造工程二期(三标段)中空玻璃塑钢窗施工方案一、工程概况1、工程简介1.1 项目名称: 甘井子区既有居住建筑节能改造工程1.2 参建单位: 监理单位:大连生特瑞监理有限公司 施工单位:寰通集团有限公司1.3 建设地点: 辽宁省大连市甘井子区松江路1.4 窗材料:塑钢窗框,玻璃为 6 透明+12 空气+6 透明2、 施工范围2.1 甘井子区既有居住建筑节能改造工程二期(三标段)共 11 栋楼外墙窗户。3、工程特点3.1 本工程的建筑内有居民居住,且处于市中心繁华地带,所以必须保证文明施工,保证安全生产,窗户要加工完成后运至现场,做到随拆随安,尽量减少对居民生活的影响。3.2 本工程质量要求高,保证竣工后体系总体质量符合国家法律规范相关施工法律规范或建设方的要求。3.3 外保温施工采纳脚手架二、产品加工制作1、塑钢门窗的设备及工艺流程本工程生产塑钢门窗的设备主要有1.双头切割锯、2.水槽洗床、V型铣床、3.四位焊机、4.三位焊机、5.二位焊机、6清角机、7专用铣床、8.压条机等。为了适应大批量、多品种、标准化、高效率、高质量和高效益生产,加工厂塑钢门窗生产设备趋于专用化、自动化和流水线生产。工艺流程为:备料→下料→铣V型槽→铣水槽孔→装配钢衬→焊接→组装中挺→清角→装密封条→装玻璃→装启闭配件→成品检验→包装→成品入库→发往施工场地。详细工艺如下:序号工序名称工序名称及技术要求适用构件检验方法下载后可任意编辑1备料、下料①、检查原材料长度、型号、颜色、表面质量及壁厚等要求;②、直角下料时长度公差取±0.3mm,角度偏差取±10’;③、45°下料时长度公差取±0.5mm,角度偏差取±15’;④、异形角度下料时长度公差取±1mm,角度偏差取±30’;⑤、非90°下料时应注意分清角度倾斜方向;⑥、下料的锯切口应平整。⑦、下料后应对所产生的塑屑进行清理后方可放入料架;① 、框料② 、扇料 ③ 、中横、中竖① 、卡尺② 、卷尺③ 、角度尺④ 、目测2铣V型槽①加工前必须对立面图中开启扇所处的位置、开启形式、立面形式进分析,确定铰架、滑撑所在的位置;②、结合实际使用的铰架、滑撑种类,按工艺图确定的方式定出铰架、滑撑孔;③、确定滑撑位置时,如扇的高度不同,应保证其开启后的距离在 250-350mm 左 右;④、平开窗选用铰架时应考虑扇铰架的承重,并同时保证铰架的尺寸规格为扇宽的1/2至2/3之间;① 、框料②、中横、中竖① 、卡尺②...
