下载后可任意编辑塔式起重机专项安装拆除施工方案专项塔吊施工方案一、工程概况铜陵托莱多一期•奥莱特组团 C、D、E 工程,位于天井湖宾馆对面,井湖路与长江西路交叉口处
该工程由合肥火炬投资建设,华廉建筑公司承建,铜建监理公司监理
该工程由 C、D、E 三栋楼组成,相互间距 18m,总建筑面积 4681m²,C 楼、D 楼占地面积 11
2m²,E 楼占地面积 14
6m²,工程结构为框架结构,地上四层(带阁楼),负一层为储藏室,总建筑高度为 14
塔机选用山东华夏 QTZ63A 型,公称起重力矩 760KN•m,2
5m~25m 处起重量为 3 吨(2 倍率),50m 处起重量为 1
二、塔机基础1、塔机基础选择在 D 楼中轴线位置,距离 D 楼建筑物外墙面约 4m 处,塔机安装高度 20m
2、塔机基础根据厂家提供的基础施工要求,承台选用5000mm×5000mm×1350mm(长×宽×高),混凝土强度不低于 C35 要求,基础采纳 C35 钢筋砼内配 Φ20@128 双层双向,纵横方向每隔 3 根主筋设一根 Φ14@121 箍筋
根据土质情况,塔机基础沉台下设 100mm 厚 C15 素混凝土垫层和 300mm 厚块石垫层

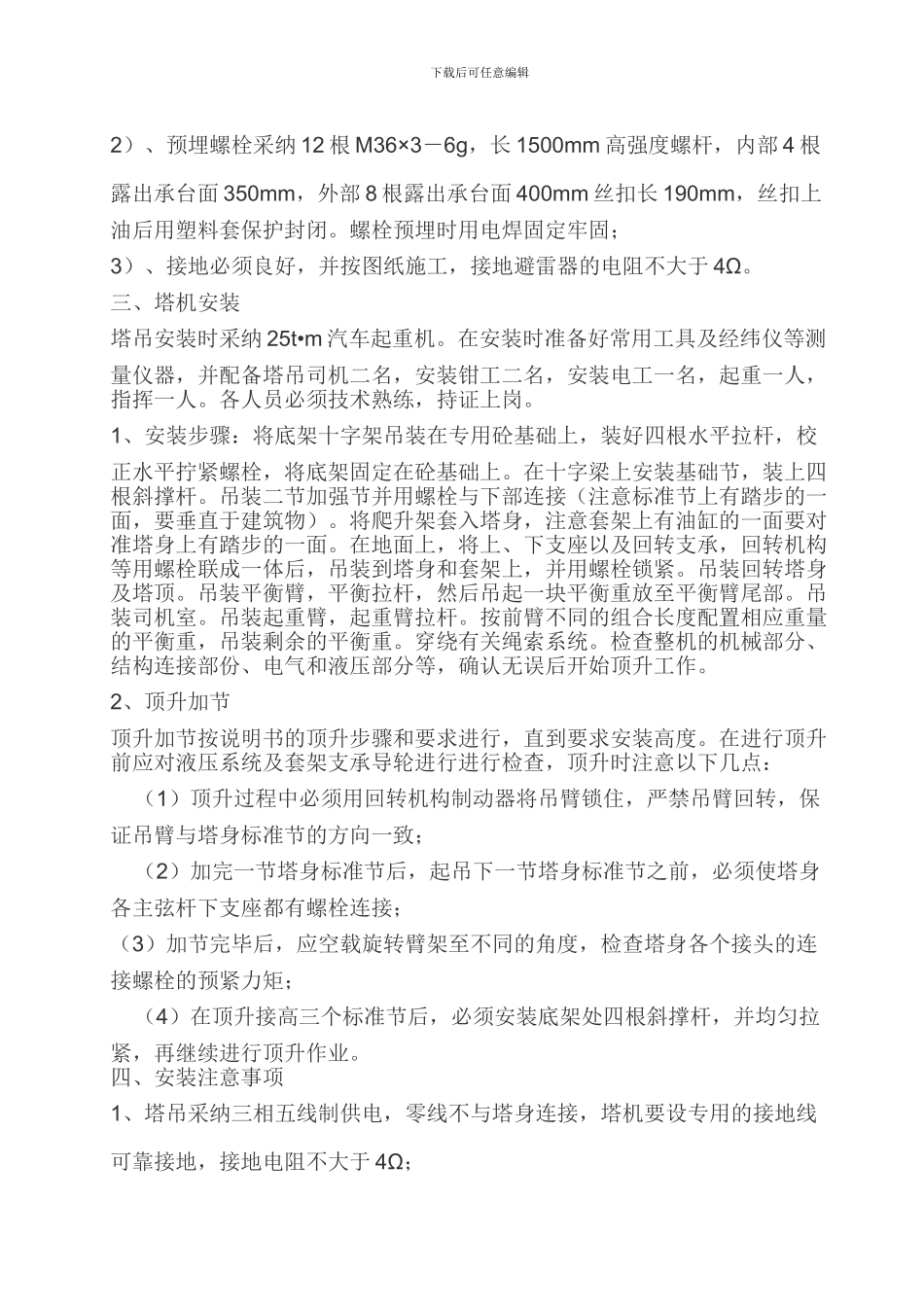

3、施工工序1)、根据施工要求确定塔吊的基础位置,先施工塔吊的垫层,再施工塔吊的承台基础,并预埋好螺栓,预埋螺栓时应根据厂家设计图要求预埋准确,尺寸偏差在 5mm 内,整个承台面要求平整,平整度控制在 1/1000;下载后可任意编辑2)、预埋螺栓采纳 12 根 M36×3-6g,长 1500mm 高强度螺杆,内部 4 根露出承台面 350mm,外部 8 根露出承台面 400mm 丝扣长 190mm,丝扣上油后用塑料套保护封闭
螺栓预埋时用电焊固定牢固;3)、接地必须良好,并按图纸施
