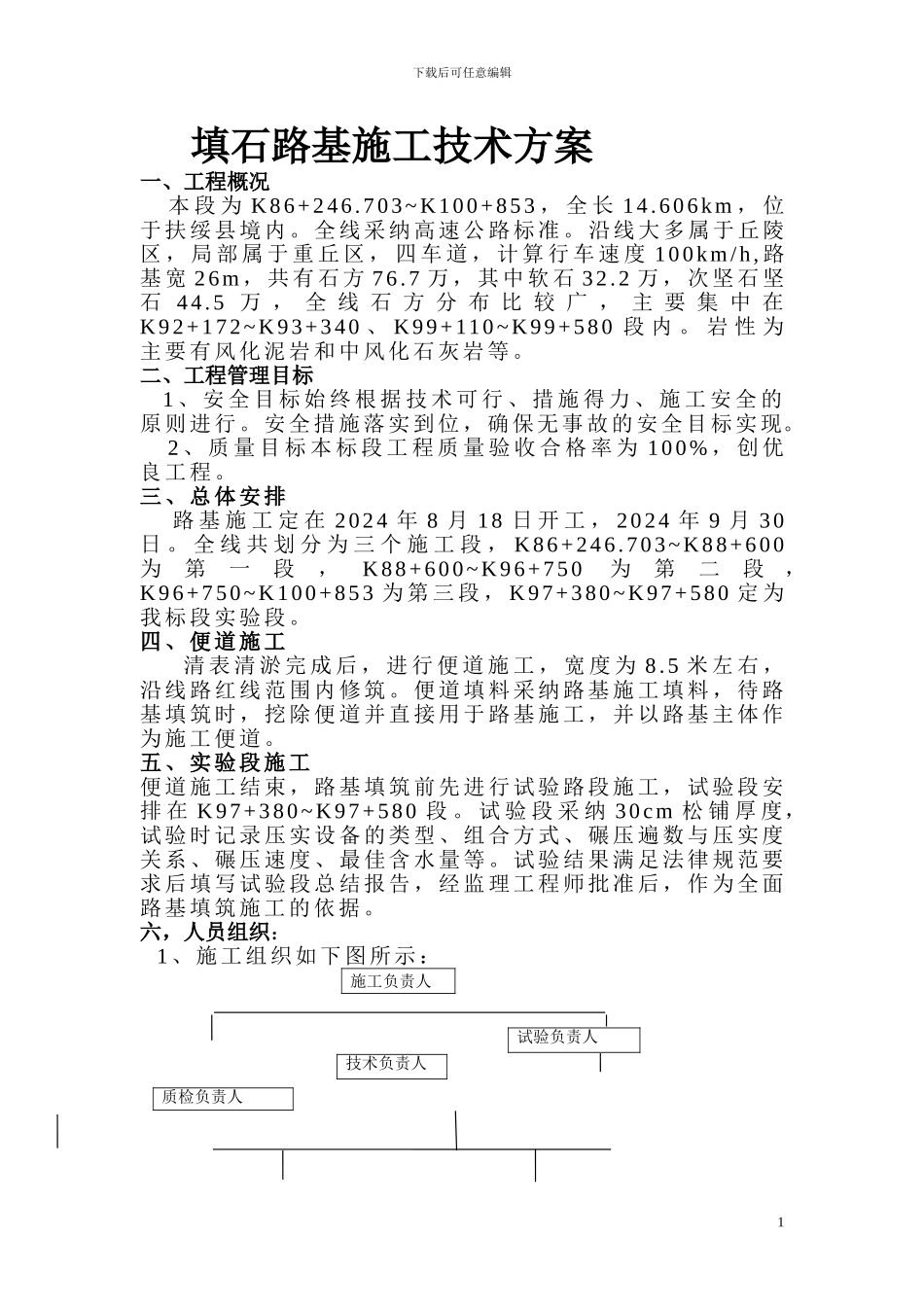

下载后可任意编辑 填石路基施工技术方案一、工程概况 本 段 为 K86+246
703~K100+853 , 全 长 14
606km , 位于扶绥县境内
全线采纳高速公路标准
沿线大多属于丘陵区 , 局 部 属 于 重 丘 区 , 四 车 道 , 计 算 行 车 速 度 100km/h, 路基 宽 26m , 共 有 石 方 76
7 万 , 其 中 软 石 32
2 万 , 次 坚 石 坚石 44
5 万 , 全 线 石 方 分 布 比 较 广 , 主 要 集 中 在K92+172~K93+340 、 K99+110~K99+580 段 内
岩 性 为主要有风化泥岩和中风化石灰岩等
二、工程管理目标 1 、 安 全 目 标 始 终 根 据 技 术 可 行 、 措 施 得 力 、 施 工 安 全 的原则进行
安全措施落实到位,确保无事故的安全目标实现
2 、 质 量 目 标 本 标 段 工 程 质 量 验 收 合 格 率 为 100% , 创 优良工程
三、总体安排路 基 施 工 定 在 2024 年 8 月 18 日 开 工 , 2024 年 9 月 30日
全 线 共 划 分 为 三 个 施 工 段 , K86+246
703~K88+600为第一段,K88+600~K96+750为第二段,K96+750~K100+853 为 第 三 段 , K97+380~K97+580 定 为我标段实验段
四、便道施工清 表 清 淤 完 成 后 , 进 行 便 道 施 工 , 宽 度 为 8
5 米 左 右 ,沿线路红线范围内修筑
便道填料采纳路基施工填料,待路基填筑时,挖除便道并直接用于路基施工,并以路基主体作为施工便道
五、实验段施工便道施工结束,路基填筑前先进行试验路段施工,试验段安排 在 K97+380~K97+580 段

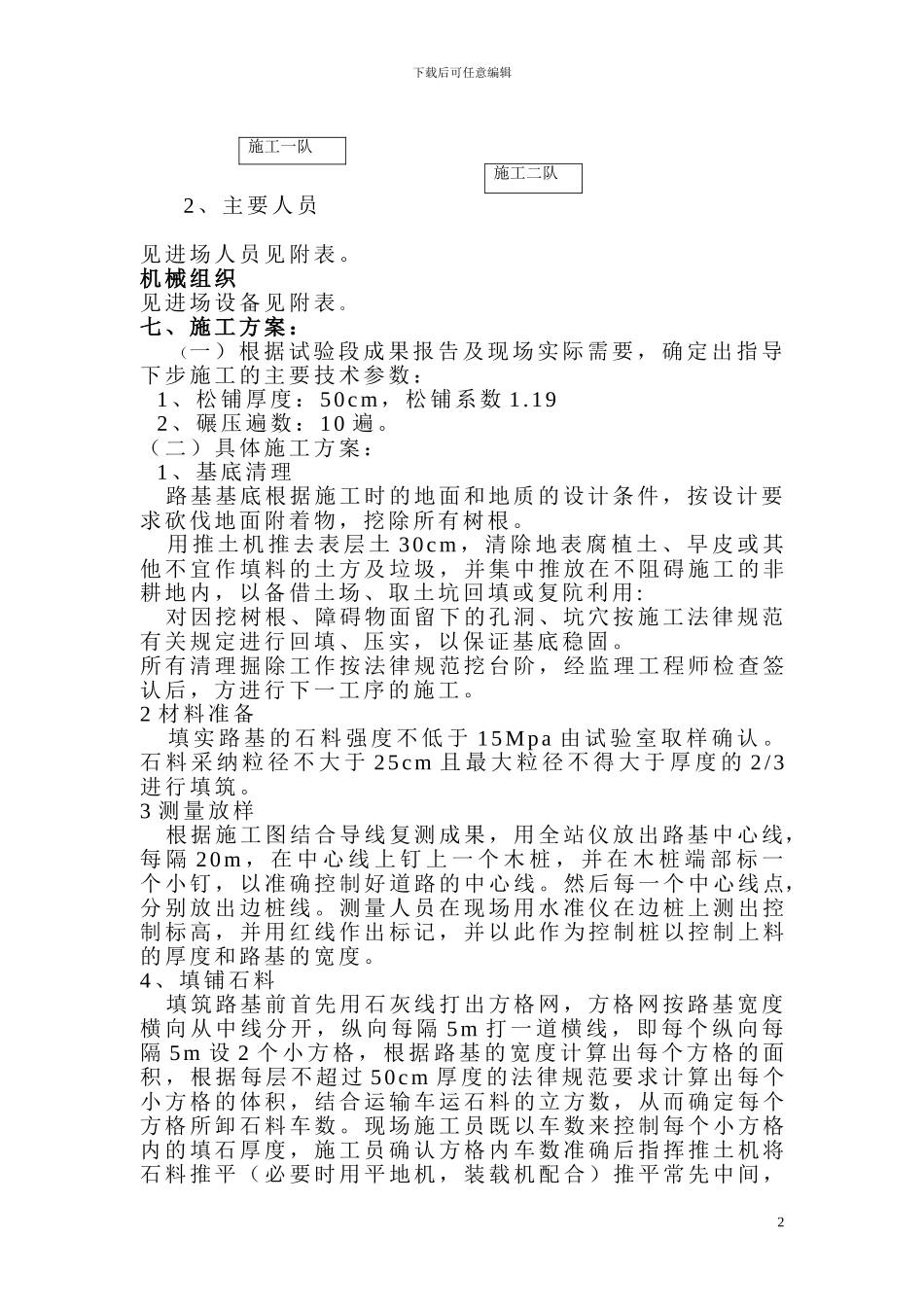

试 验 段 采 纳 30cm 松
