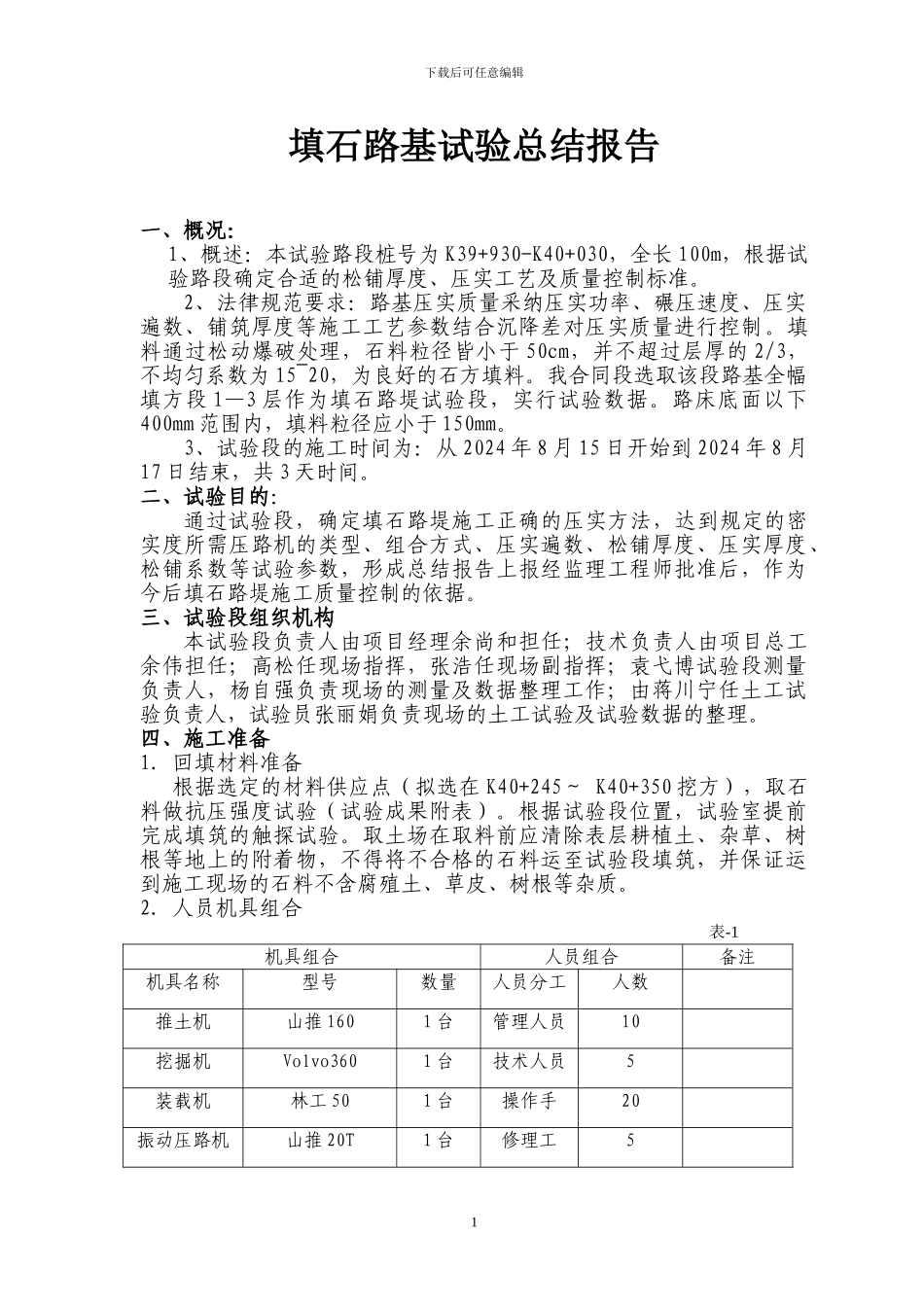

下载后可任意编辑填石路基试验总结报告一、概况:1、概述:本试验路段桩号为 K39+930-K40+030,全长 100m,根据试验路段确定合适的松铺厚度、压实工艺及质量控制标准
2、法律规范要求:路基压实质量采纳压实功率、碾压速度、压实遍数、铺筑厚度等施工工艺参数结合沉降差对压实质量进行控制
填料通过松动爆破处理,石料粒径皆小于 50cm,并不超过层厚的 2/3,不均匀系数为 15~20,为良好的石方填料
我合同段选取该段路基全幅填方段 1—3 层作为填石路堤试验段,实行试验数据
路床底面以下400mm 范围内,填料粒径应小于 150mm
3、试验段的施工时间为:从 2024 年 8 月 15 日开始到 2024 年 8 月17 日结束,共 3 天时间
二、试验目的:通过试验段,确定填石路堤施工正确的压实方法,达到规定的密实度所需压路机的类型、组合方式、压实遍数、松铺厚度、压实厚度、松铺系数等试验参数,形成总结报告上报经监理工程师批准后,作为今后填石路堤施工质量控制的依据
三、试验段组织机构本试验段负责人由项目经理余尚和担任;技术负责人由项目总工余伟担任;高松任现场指挥,张浩任现场副指挥;袁弋博试验段测量负责人,杨自强负责现场的测量及数据整理工作;由蒋川宁任土工试验负责人,试验员张丽娟负责现场的土工试验及试验数据的整理

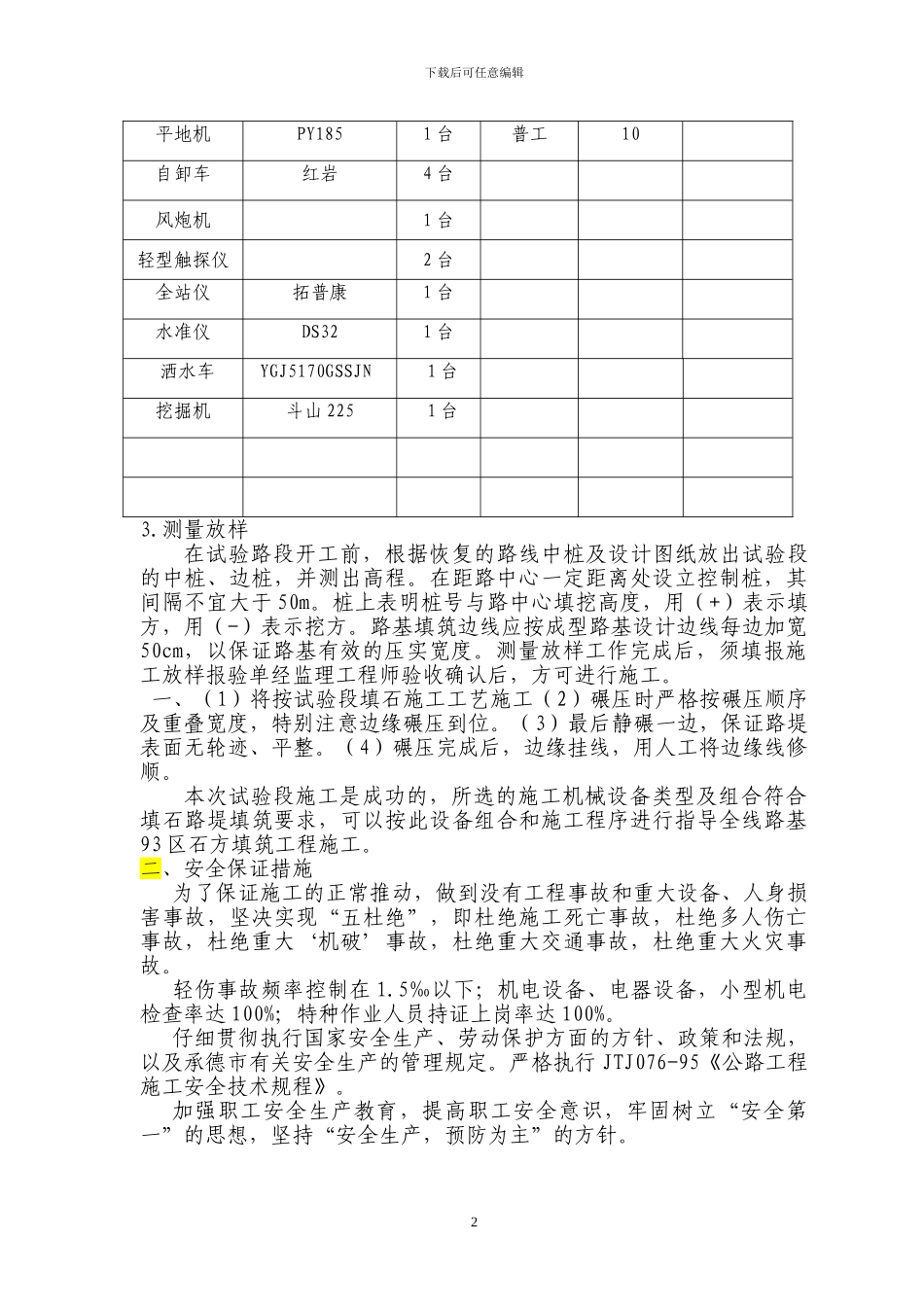

四、施工准备1
回填材料准备根据选定的材料供应点(拟选在 K40+245~ K40+350 挖方),取石料做抗压强度试验(试验成果附表)
根据试验段位置,试验室提前完成填筑的触探试验
取土场在取料前应清除表层耕植土、杂草、树根等地上的附着物,不得将不合格的石料运至试验段填筑,并保证运到施工现场的石料不含腐殖土、草皮、树根等杂质
人员机具组合 表-1机具组合人员组合备注机具名称型号数量人员分工人数推土机山推 1601 台管理人员10挖掘机Volvo36
