下载后可任意编辑处理外来流水施工方案1、概述1

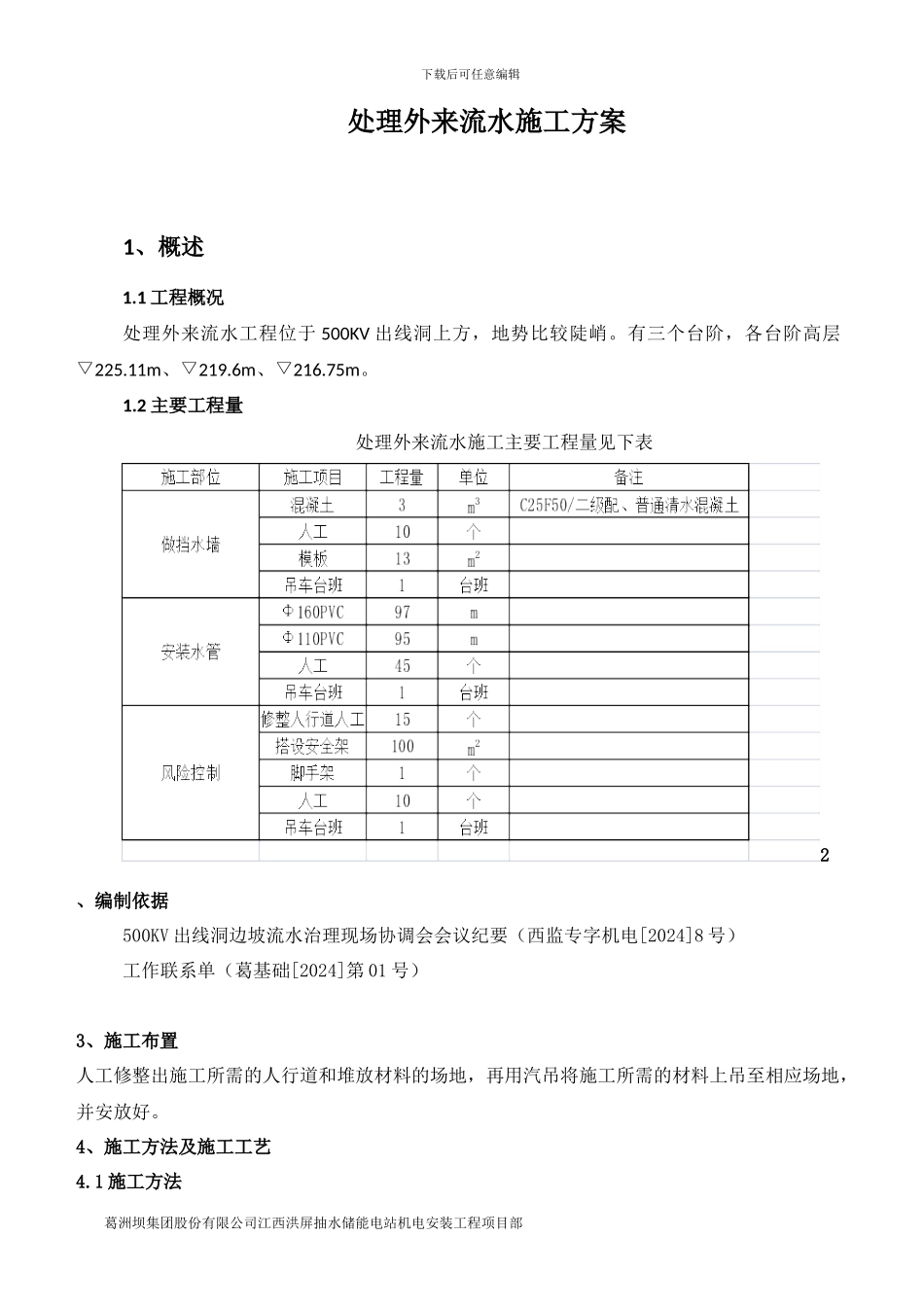

1 工程概况处理外来流水工程位于 500KV 出线洞上方,地势比较陡峭
有三个台阶,各台阶高层▽225
11m、▽219
6m、▽216
2 主要工程量处理外来流水施工主要工程量见下表2、编制依据500KV 出线洞边坡流水治理现场协调会会议纪要(西监专字机电[2024]8 号)工作联系单(葛基础[2024]第 01 号)3、施工布置人工修整出施工所需的人行道和堆放材料的场地,再用汽吊将施工所需的材料上吊至相应场地,并安放好

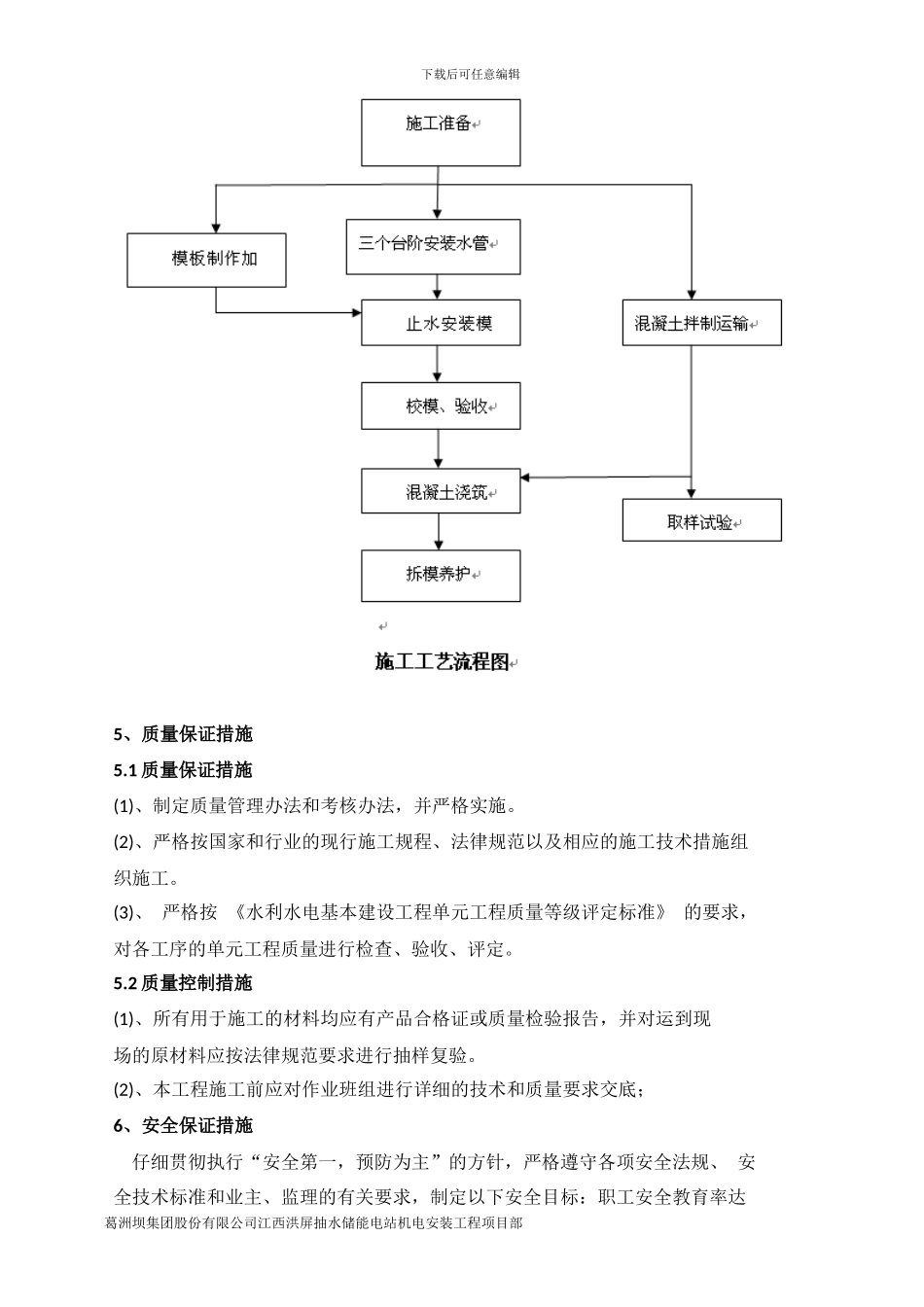

4、施工方法及施工工艺4

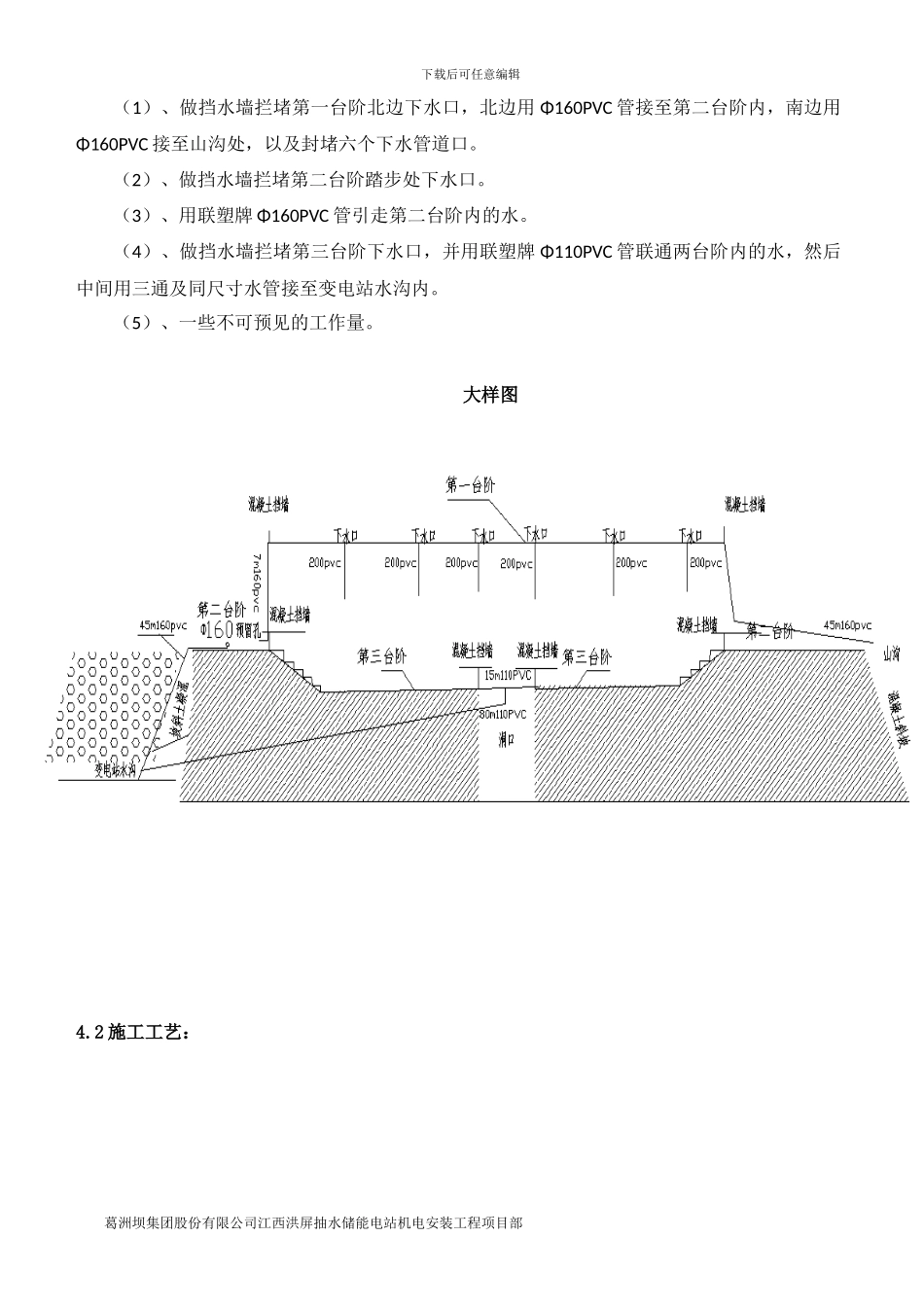

1 施工方法葛洲坝集团股份有限公司江西洪屏抽水储能电站机电安装工程项目部下载后可任意编辑(1)、做挡水墙拦堵第一台阶北边下水口,北边用 Φ160PVC 管接至第二台阶内,南边用Φ160PVC 接至山沟处,以及封堵六个下水管道口
(2)、做挡水墙拦堵第二台阶踏步处下水口
(3)、用联塑牌 Φ160PVC 管引走第二台阶内的水
(4)、做挡水墙拦堵第三台阶下水口,并用联塑牌 Φ110PVC 管联通两台阶内的水,然后中间用三通及同尺寸水管接至变电站水沟内
(5)、一些不可预见的工作量
2 施工工艺:葛洲坝集团股份有限公司江西洪屏抽水储能电站机电安装工程项目部下载后可任意编辑5、质量保证措施5
1 质量保证措施(1)、制定质量管理办法和考核办法,并严格实施
(2)、严格按国家和行业的现行施工规程、法律规范以及相应的施工技术措施组织施工
(3)、 严格按 《水利水电基本建设工程单元工程质量等级评定标准》 的要求,对各工序的单元工程质量进行检查、验收、评定
2 质量控制措施(1)、所有用于施工的材料均应有产品合格证或质量检验报告,并对运到现场的原材料应按法律规范要求进行抽样复验
(2)、本工程施工前应对作业班组进行详细的技术和质量要求交底;6、安全保证措施仔细贯彻执
