下载后可任意编辑外墙装饰吊篮施工方案一、工程概况:本工程为某小区住宅楼工程,建筑面积为 8632㎡,长 107 米、宽 11
5 米、高18
外墙外保温、涂料装修均采纳吊篮进行施工
二、吊篮施工方案的选择吊篮脚手架由租赁站提供,吊篮均采纳组合式定型吊篮,单组吊篮长度为 3米及 2 米两种,宽度 0
8 米,两侧分别配备两组护墙轮,起吊设备为天津产津久牌手扳葫芦,并配备防坠装置(保安器)
吊蓝脚手架安装完毕后,由项目自检合格后,报安全检查科验收合格后方可使用
屋面四周均有女儿墙,故挑杆下墙体垫长 800mm~1000mm,宽 200㎜,厚 50mm 木板
三、吊篮脚手架的搭设(必须由专业架子工搭设)1、屋面挑杆的做法,挑杆为 140㎜×6㎜槽钢,距槽钢前端 20㎝处分别用 2根长 30㎝的钢管(φ48 壁厚 3
5mm)焊做 20㎝宽槽口,距槽钢后端 20㎝处,焊 1根长 30㎝的钢管(φ48 壁厚 3
5mm)与大横杆连接
挑杆伸出女儿墙 1 米,挑杆设置为外高里低,尾部用一根横杆穿入预埋环内,槽钢尾部将其尾部背住(也就是背杆),然后用钢管将每个吊架上的挑杆连成一个整体,挑杆端头均用木板铺垫
2、屋面吊环采纳 φ16 钢筋制作,其基本形状为倒 U 型,吊环出屋面板长度为 650mm~700mm,上口宽度为 150mm,吊环锚入现浇砼屋面板内 50cm
3、连接:用钢丝绳穿入手扳葫芦,挑梁自钢丝绳多绕不少于 3 圈,并用 3 个绳卡扣牢,绳卡方向正确,手扳葫芦挂钩挂在吊环(吊篮)上
4、调整要求挑梁伸出长度与吊篮上吊环距离相等,钢丝绳竖直向下,手扳葫芦吊钩位于吊篮中间位置,以确保吊篮升降后平稳不向内和墙外倾斜

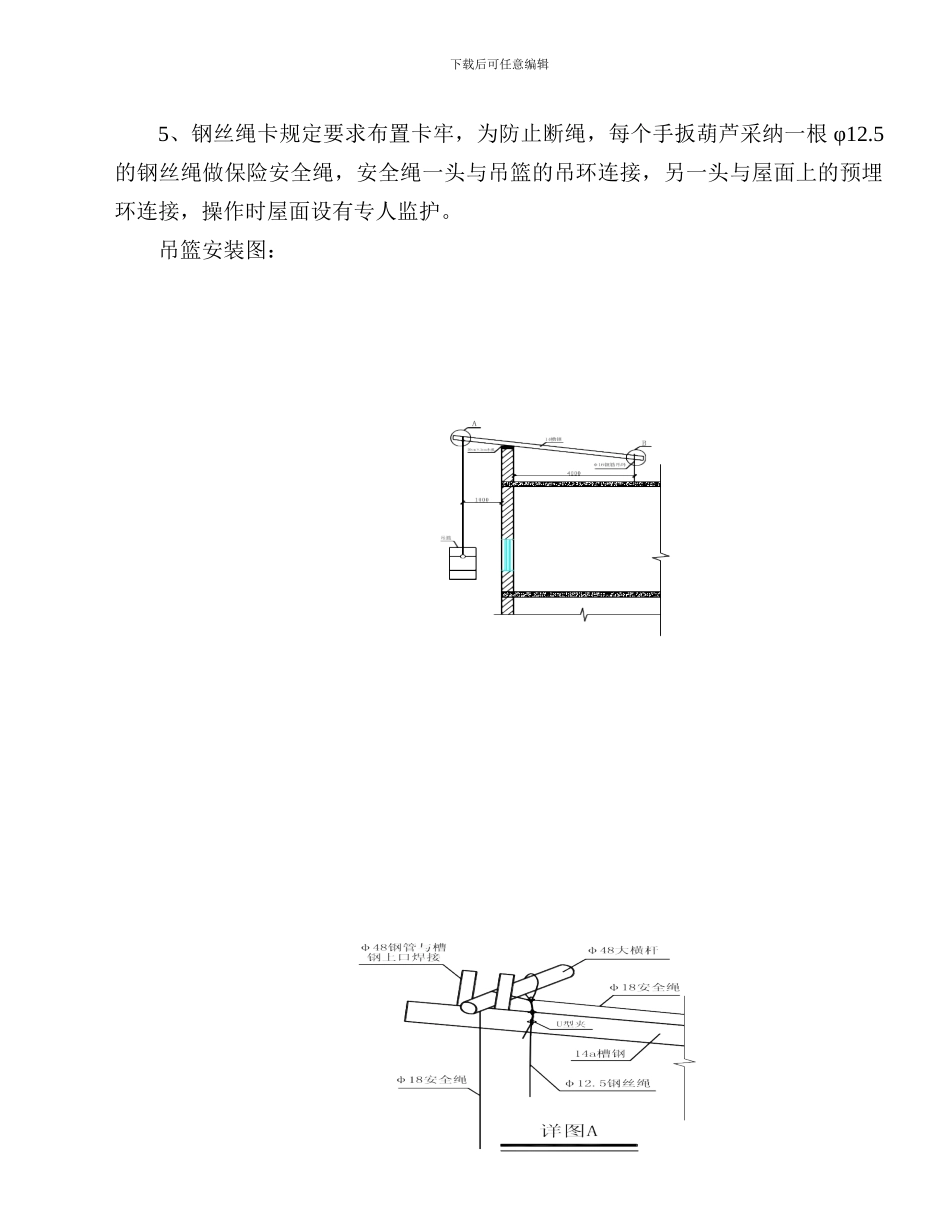

外墙装饰用的下载后可任意编辑5、钢丝绳卡规定要求布置
