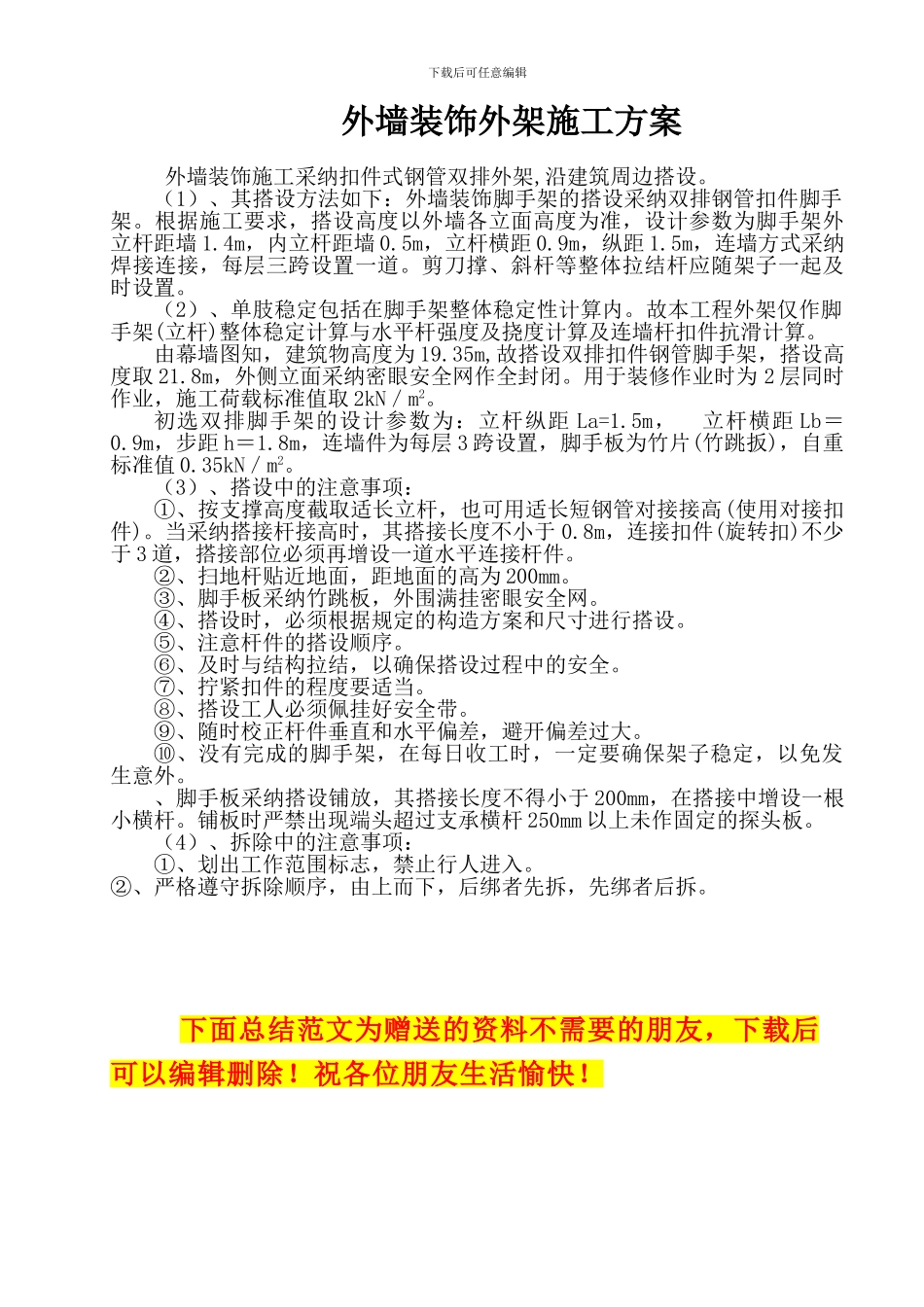

下载后可任意编辑外墙装饰外架施工方案外墙装饰施工采纳扣件式钢管双排外架,沿建筑周边搭设。(1)、其搭设方法如下:外墙装饰脚手架的搭设采纳双排钢管扣件脚手架。根据施工要求,搭设高度以外墙各立面高度为准,设计参数为脚手架外立杆距墙 1.4m,内立杆距墙 0.5m,立杆横距 0.9m,纵距 1.5m,连墙方式采纳焊接连接,每层三跨设置一道。剪刀撑、斜杆等整体拉结杆应随架子一起及时设置。(2)、单肢稳定包括在脚手架整体稳定性计算内。故本工程外架仅作脚手架(立杆)整体稳定计算与水平杆强度及挠度计算及连墙杆扣件抗滑计算。由幕墙图知,建筑物高度为 19.35m,故搭设双排扣件钢管脚手架,搭设高度取 21.8m,外侧立面采纳密眼安全网作全封闭。用于装修作业时为 2 层同时作业,施工荷载标准值取 2kN/m2。初选双排脚手架的设计参数为:立杆纵距 La=1.5m, 立杆横距 Lb=0.9m,步距 h=1.8m,连墙件为每层 3 跨设置,脚手板为竹片(竹跳扳),自重标准值 0.35kN/m2。 (3)、搭设中的注意事项:①、按支撑高度截取适长立杆,也可用适长短钢管对接接高(使用对接扣件)。当采纳搭接杆接高时,其搭接长度不小于 0.8m,连接扣件(旋转扣)不少于 3 道,搭接部位必须再增设一道水平连接杆件。②、扫地杆贴近地面,距地面的高为 200mm。③、脚手板采纳竹跳板,外围满挂密眼安全网。④、搭设时,必须根据规定的构造方案和尺寸进行搭设。⑤、注意杆件的搭设顺序。⑥、及时与结构拉结,以确保搭设过程中的安全。⑦、拧紧扣件的程度要适当。⑧、搭设工人必须佩挂好安全带。⑨、随时校正杆件垂直和水平偏差,避开偏差过大。⑩、没有完成的脚手架,在每日收工时,一定要确保架子稳定,以免发生意外。、脚手板采纳搭设铺放,其搭接长度不得小于 200mm,在搭接中增设一根小横杆。铺板时严禁出现端头超过支承横杆 250mm 以上未作固定的探头板。(4)、拆除中的注意事项: ①、划出工作范围标志,禁止行人进入。②、严格遵守拆除顺序,由上而下,后绑者先拆,先绑者后拆。下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!下载后可任意编辑员工年终工作总结 【范文一】 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近。可以说,201x 年是公司推动行业改革、拓展市...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙装饰外架施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
