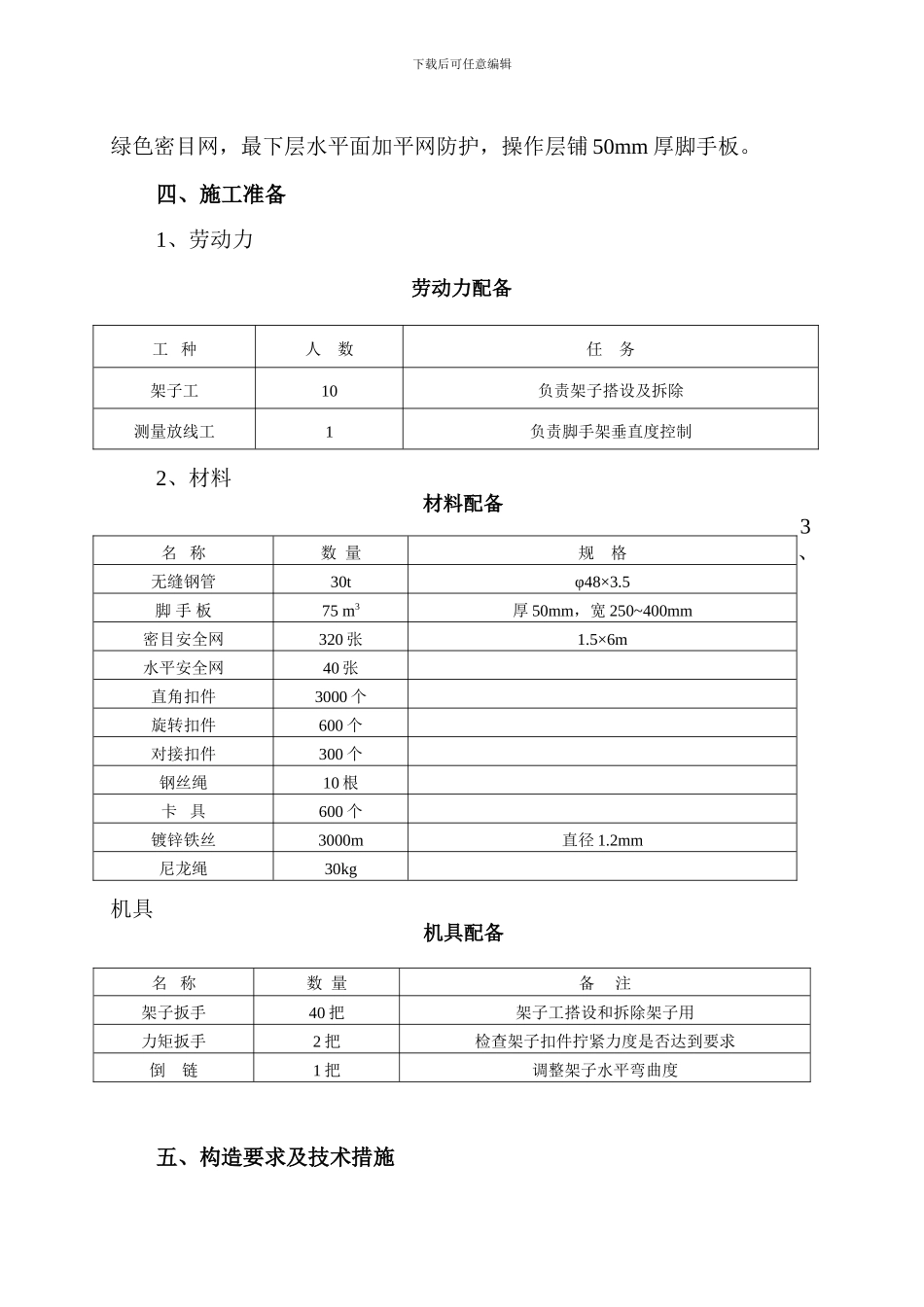

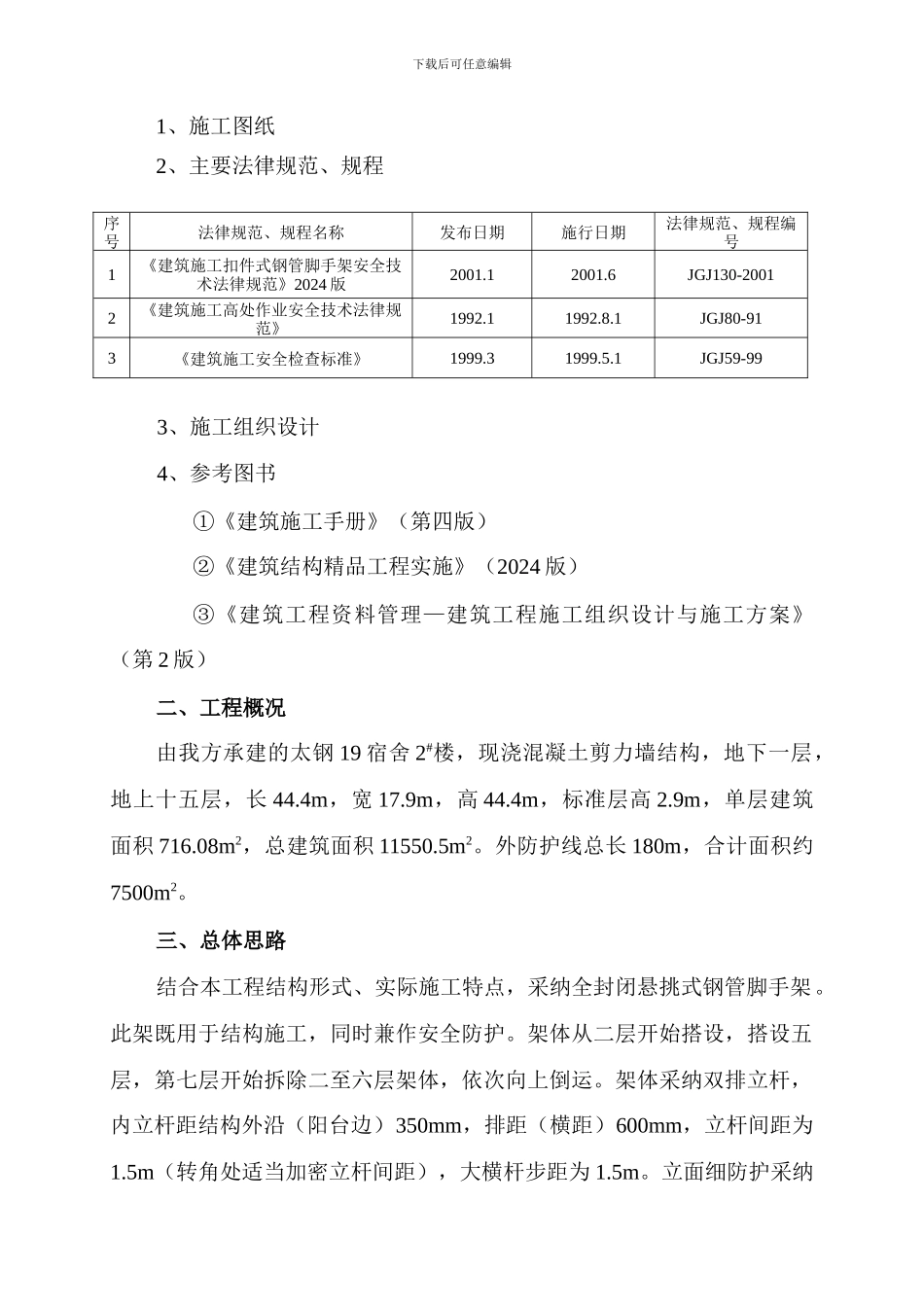

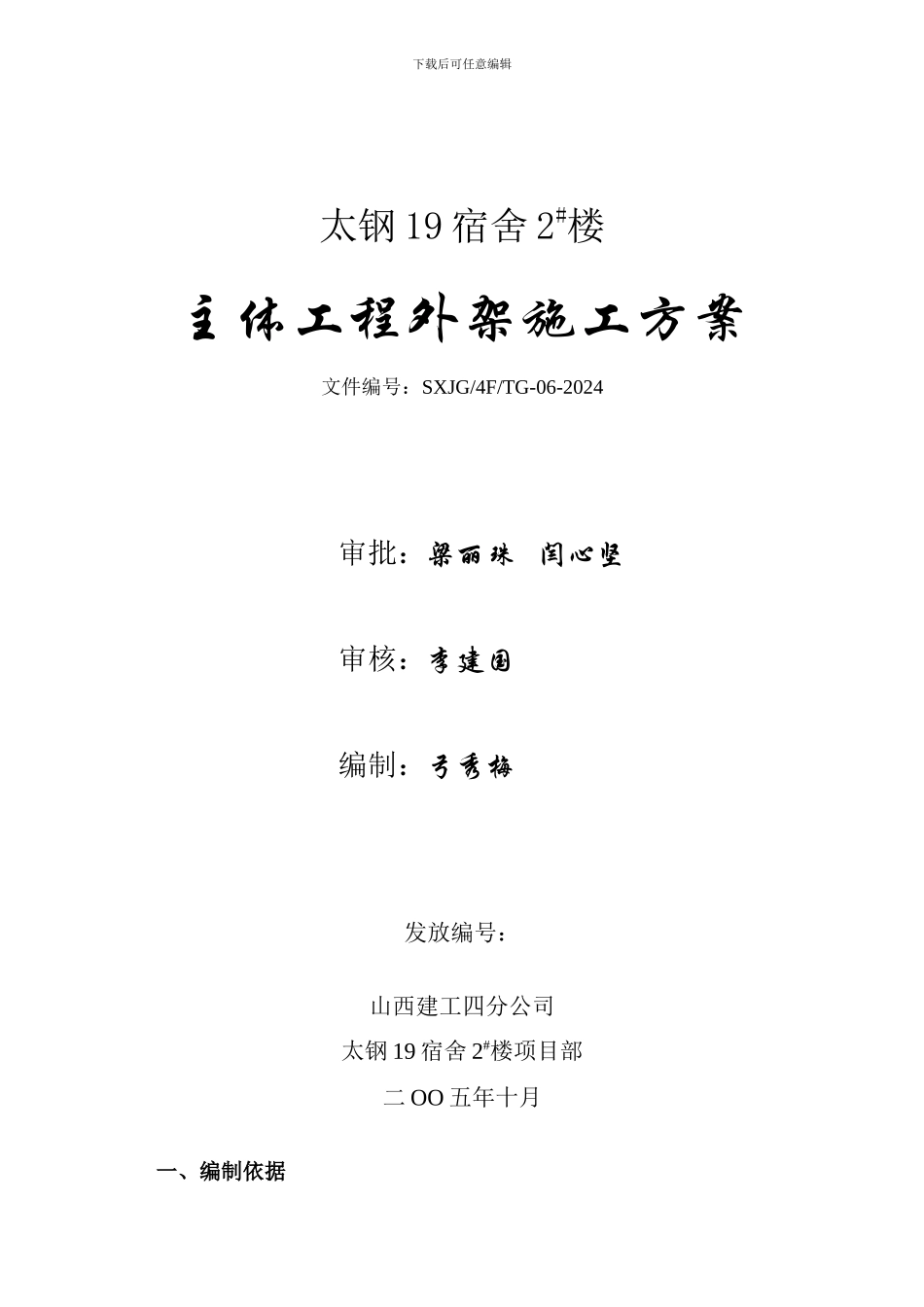

下载后可任意编辑太钢 19 宿舍 2#楼主体工程外架施工方案文件编号:SXJG/4F/TG-06-2024审批:梁丽珠 闫心坚 审核:李建国 编制:弓秀梅发放编号:山西建工四分公司太钢 19 宿舍 2#楼项目部二 OO 五年十月一、编制依据下载后可任意编辑1、施工图纸2、主要法律规范、规程3、施工组织设计4、参考图书①《建筑施工手册》(第四版)②《建筑结构精品工程实施》(2024 版)③《建筑工程资料管理—建筑工程施工组织设计与施工方案》(第 2 版)二、工程概况由我方承建的太钢 19 宿舍 2#楼,现浇混凝土剪力墙结构,地下一层,地上十五层,长 44.4m,宽 17.9m,高 44.4m,标准层高 2.9m,单层建筑面积 716.08m2,总建筑面积 11550.5m2。外防护线总长 180m,合计面积约7500m2。三、总体思路结合本工程结构形式、实际施工特点,采纳全封闭悬挑式钢管脚手架。此架既用于结构施工,同时兼作安全防护。架体从二层开始搭设,搭设五层,第七层开始拆除二至六层架体,依次向上倒运。架体采纳双排立杆,内立杆距结构外沿(阳台边)350mm,排距(横距)600mm,立杆间距为1.5m(转角处适当加密立杆间距),大横杆步距为 1.5m。立面细防护采纳序号法律规范、规程名称发布日期施行日期法律规范、规程编号1《建筑施工扣件式钢管脚手架安全技术法律规范》2024 版2001.12001.6JGJ130-20012《建筑施工高处作业安全技术法律规范》1992.11992.8.1JGJ80-913《建筑施工安全检查标准》1999.31999.5.1JGJ59-99下载后可任意编辑绿色密目网,最下层水平面加平网防护,操作层铺 50mm 厚脚手板。四、施工准备1、劳动力劳动力配备2、材料材料配备3、机具机具配备五、构造要求及技术措施工 种人 数任 务架子工10负责架子搭设及拆除测量放线工1负责脚手架垂直度控制名 称数 量规 格无缝钢管30tφ48×3.5脚 手 板75 m3厚 50mm,宽 250~400mm密目安全网320 张1.5×6m水平安全网40 张直角扣件3000 个旋转扣件600 个对接扣件300 个钢丝绳10 根卡 具600 个镀锌铁丝3000m直径 1.2mm尼龙绳30kg名 称数 量备 注架子扳手40 把架子工搭设和拆除架子用力矩扳手2 把检查架子扣件拧紧力度是否达到要求倒 链1 把调整架子水平弯曲度下载后可任意编辑1、扣件式钢管脚手架的构造要求及技术措施(1)预埋吊环从一层结构顶板开始每隔五层均按图示位置预埋 2φ14 吊环,每边伸入砼内长度不少于 35d,外露 80mm,每组间距不小于 1500mm,由施工员检...
