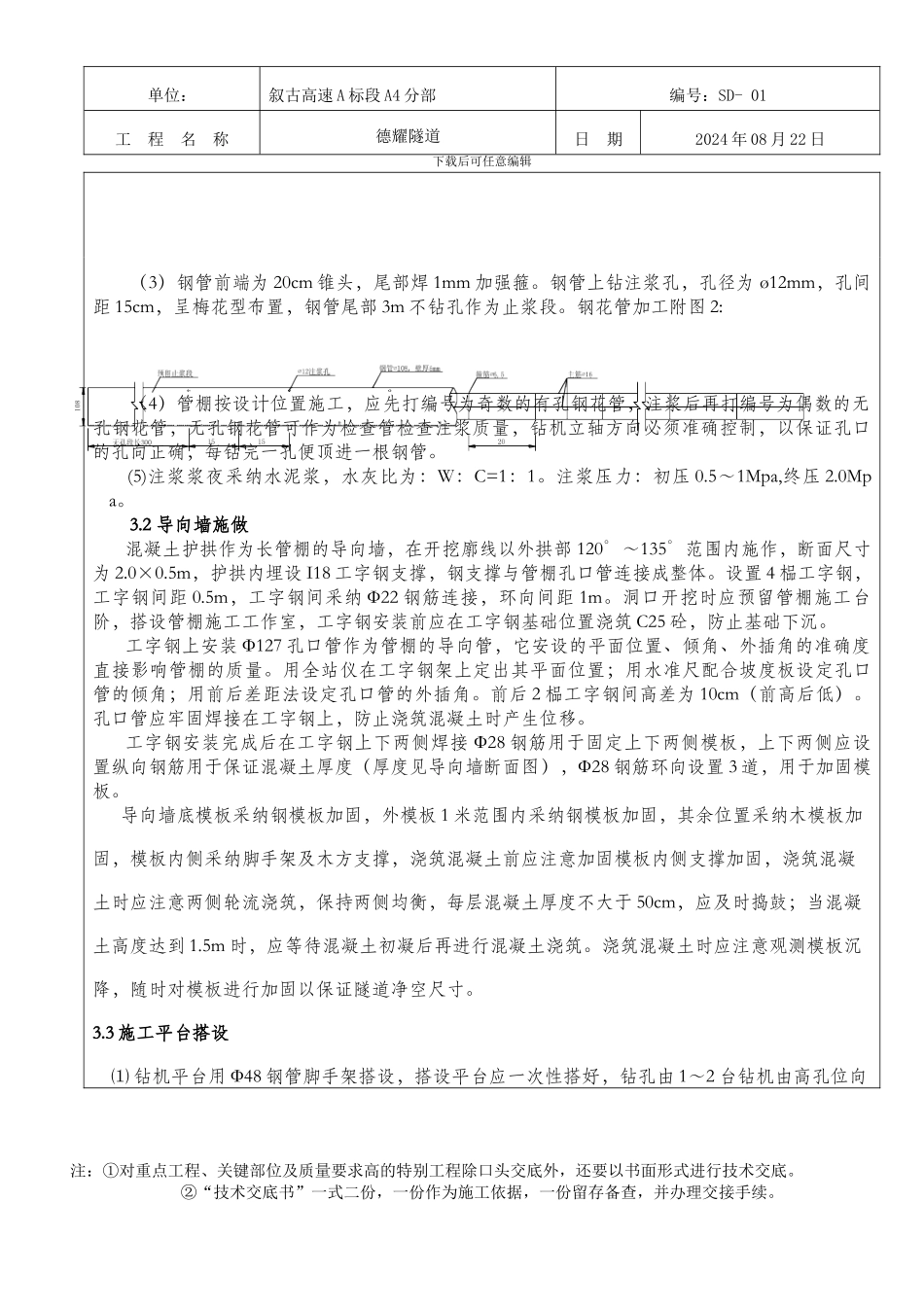

单位:叙古高速 A 标段 A4 分部编号:SD- 01工 程 名 称德耀隧道日 期2024 年 08 月 22 日下载后可任意编辑一、施工简介德耀隧道左线出口里程为 ZK15+816,明暗交界里程为 ZK15+798;右线出口里程为 K15+817,明暗交界里程为 K15+802。隧道基岩为粉砂质泥岩、砂岩互层、粉质粘土。工程力学性质差,围岩开挖后易坍塌,成洞困难。于隧道拱部 120°范围采纳超前大管棚注浆支护辅助施工,大管棚共 36 根,单根长度 30 米。内套 4Φ16 钢筋笼。二、施工工序2.1 洞口工程施工工序1)做好洞口排水天沟及截水沟2)明洞段开挖:自上而下,分层分段进行开挖,边坡防护,半断面开挖至明暗分界处。3)于明暗交界处施做超前大管棚4)明洞段下半断面落底,并做好临时边仰坡防护及直立开挖面的防护5)施做明洞衬砌,明洞洞门及洞门外挡墙6)暗洞施工2.2 大管棚施工工序·注:①对重点工程、关键部位及质量要求高的特别工程除口头交底外,还要以书面形式进行技术交底。②“技术交底书”一式二份,一份作为施工依据,一份留存备查,并办理交接手续。机具设备检修施工准备备 料钢管原材检验加工钢管孔口管与钻杆连接钻 孔至设计深度顶入钢管管棚施钻安装完毕安设注浆管路注 浆插入钢筋笼钻机移位钻机就位地质钻机配 浆结 束单位:叙古高速 A 标段 A4 分部编号:SD- 01工 程 名 称德耀隧道日 期2024 年 08 月 22 日下载后可任意编辑三、施工工艺3.1 管棚支护结构参数⑴ 大管棚钻孔孔口位置沿隧道拱部开挖轮廓线外 10cm 布置,环向间距中至中 40cm,其外插角 1-2°,每环 36 根,施工前对钢管按顺序 1-36 进行编号。⑵ 钢管采纳外径 ø108、壁厚 6mm 的热轧无缝钢管,每环钢管总长度为 30m。钢管节长 4m、6m。隧道纵向同一横断面外接头数不大于 50%,相邻管接头至少错开 1m。大管棚的接头必须在纵向上错开,接头设在同一断面上,极易出现安全隐患。两段之间用“Ⅴ”型对焊焊满、焊牢或丝扣连接。注:①对重点工程、关键部位及质量要求高的特别工程除口头交底外,还要以书面形式进行技术交底。②“技术交底书”一式二份,一份作为施工依据,一份留存备查,并办理交接手续。单位:叙古高速 A 标段 A4 分部编号:SD- 01工 程 名 称德耀隧道日 期2024 年 08 月 22 日下载后可任意编辑(3)钢管前端为 20cm 锥头,尾部焊 1mm 加强箍。钢管上钻注浆孔,孔径为 ø12mm,孔间距 15cm,呈...
