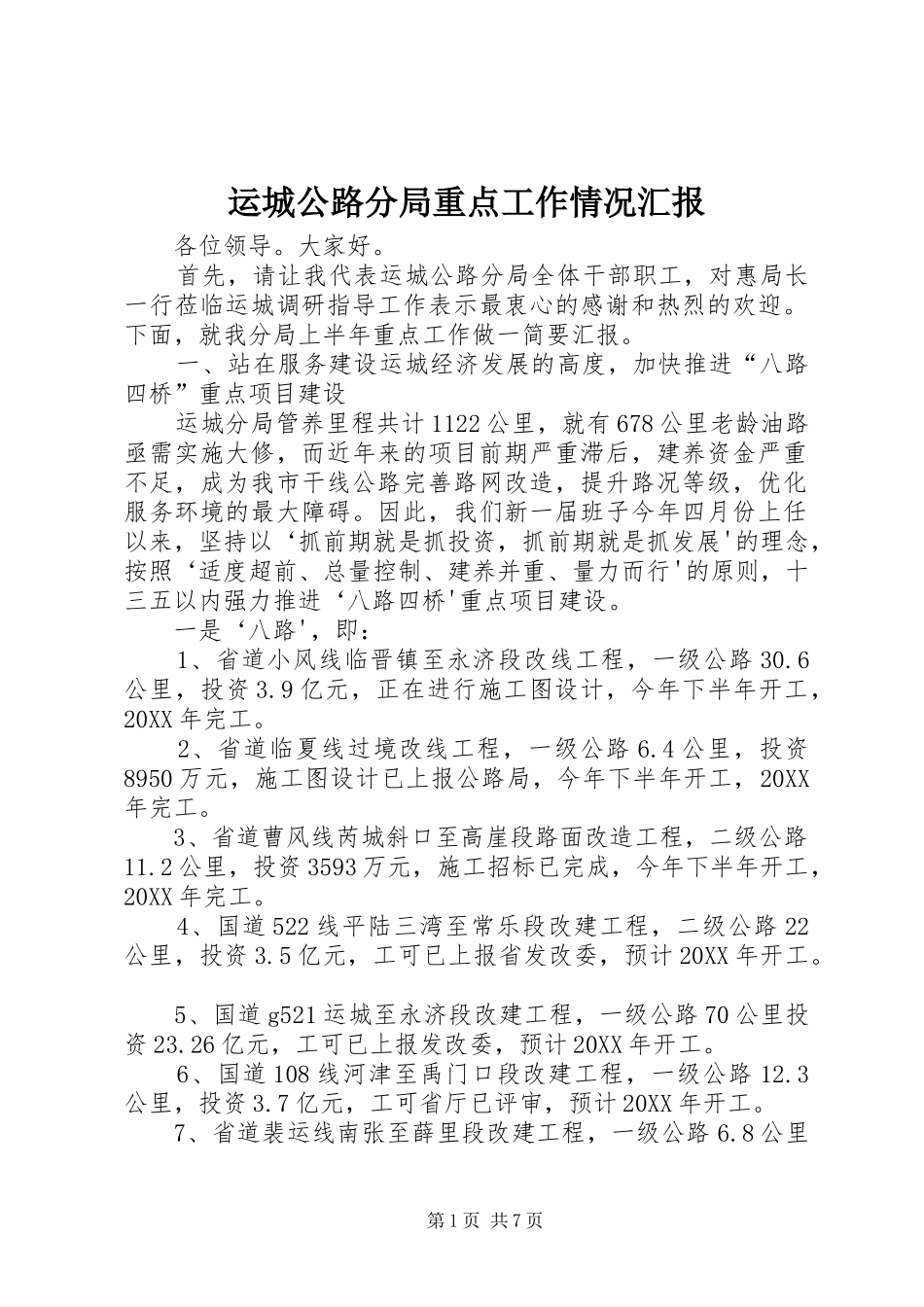

运城公路分局重点工作情况汇报各位领导
首先,请让我代表运城公路分局全体干部职工,对惠局长一行莅临运城调研指导工作表示最衷心的感谢和热烈的欢迎
下面,就我分局上半年重点工作做一简要汇报
一、站在服务建设运城经济发展的高度,加快推进“八路四桥”重点项目建设运城分局管养里程共计1122公里,就有678公里老龄油路亟需实施大修,而近年来的项目前期严重滞后,建养资金严重不足,成为我市干线公路完善路网改造,提升路况等级,优化服务环境的最大障碍
因此,我们新一届班子今年四月份上任以来,坚持以‘抓前期就是抓投资,抓前期就是抓发展'的理念,按照‘适度超前、总量控制、建养并重、量力而行'的原则,十三五以内强力推进‘八路四桥'重点项目建设
一是‘八路',即:1、省道小风线临晋镇至永济段改线工程,一级公路30
6公里,投资3
9亿元,正在进行施工图设计,今年下半年开工,20XX年完工
2、省道临夏线过境改线工程,一级公路6
4公里,投资8950万元,施工图设计已上报公路局,今年下半年开工,20XX年完工
3、省道曹风线芮城斜口至高崖段路面改造工程,二级公路11
2公里,投资3593万元,施工招标已完成,今年下半年开工,20XX年完工
4、国道522线平陆三湾至常乐段改建工程,二级公路22公里,投资3
5亿元,工可已上报省发改委,预计20XX年开工
5、国道g521运城至永济段改建工程,一级公路70公里投资23
26亿元,工可已上报发改委,预计20XX年开工
6、国道108线河津至禹门口段改建工程,一级公路12
3公里,投资3
7亿元,工可省厅已评审,预计20XX年开工
7、省道裴运线南张至薛里段改建工程,一级公路6
8公里第1页共7页投资1
2亿元,工可省发改委已评审,预计20XX年开工;省道裴运线山陕省界至南张段改线工程,一级公路11

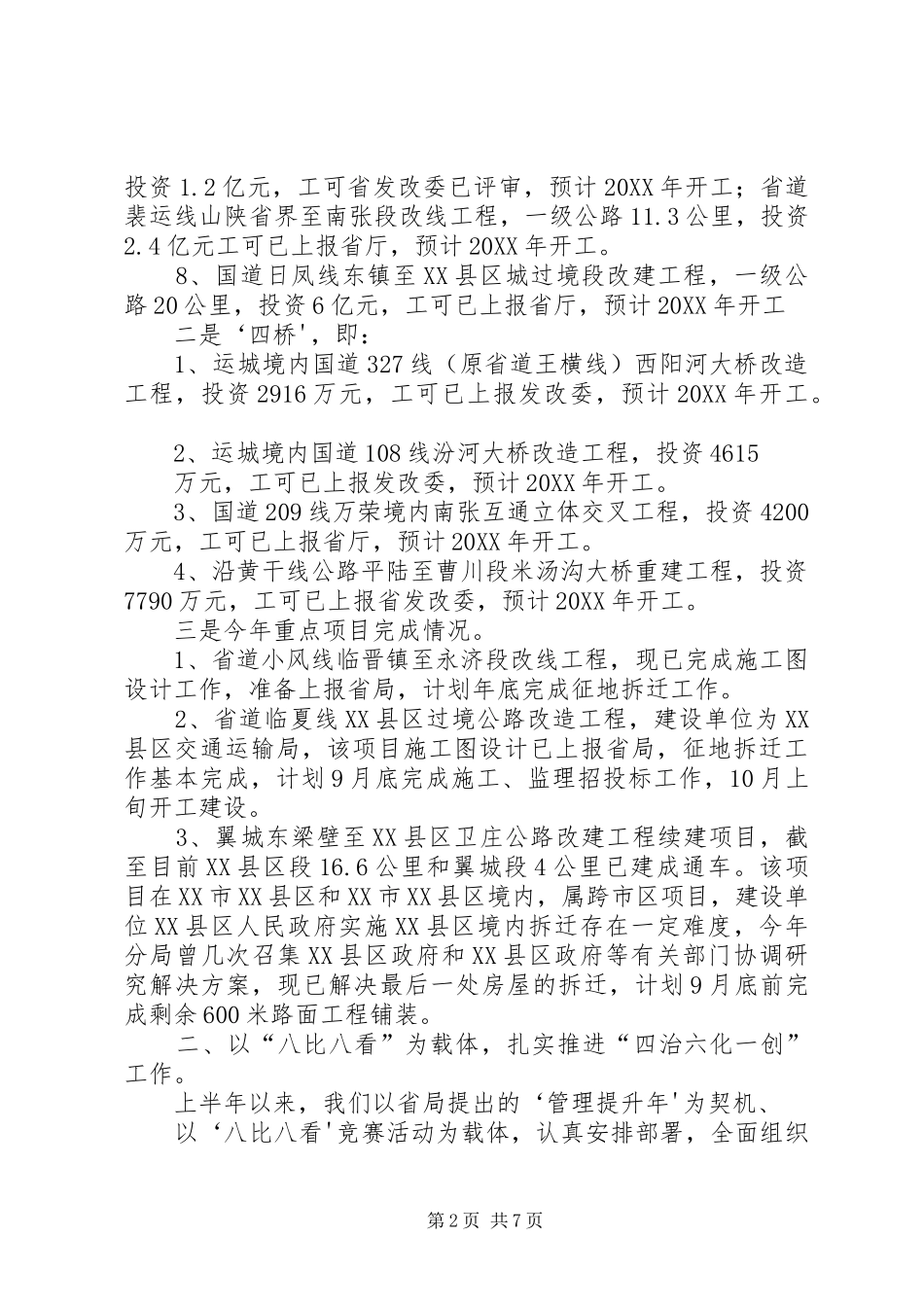

3公里,投资
