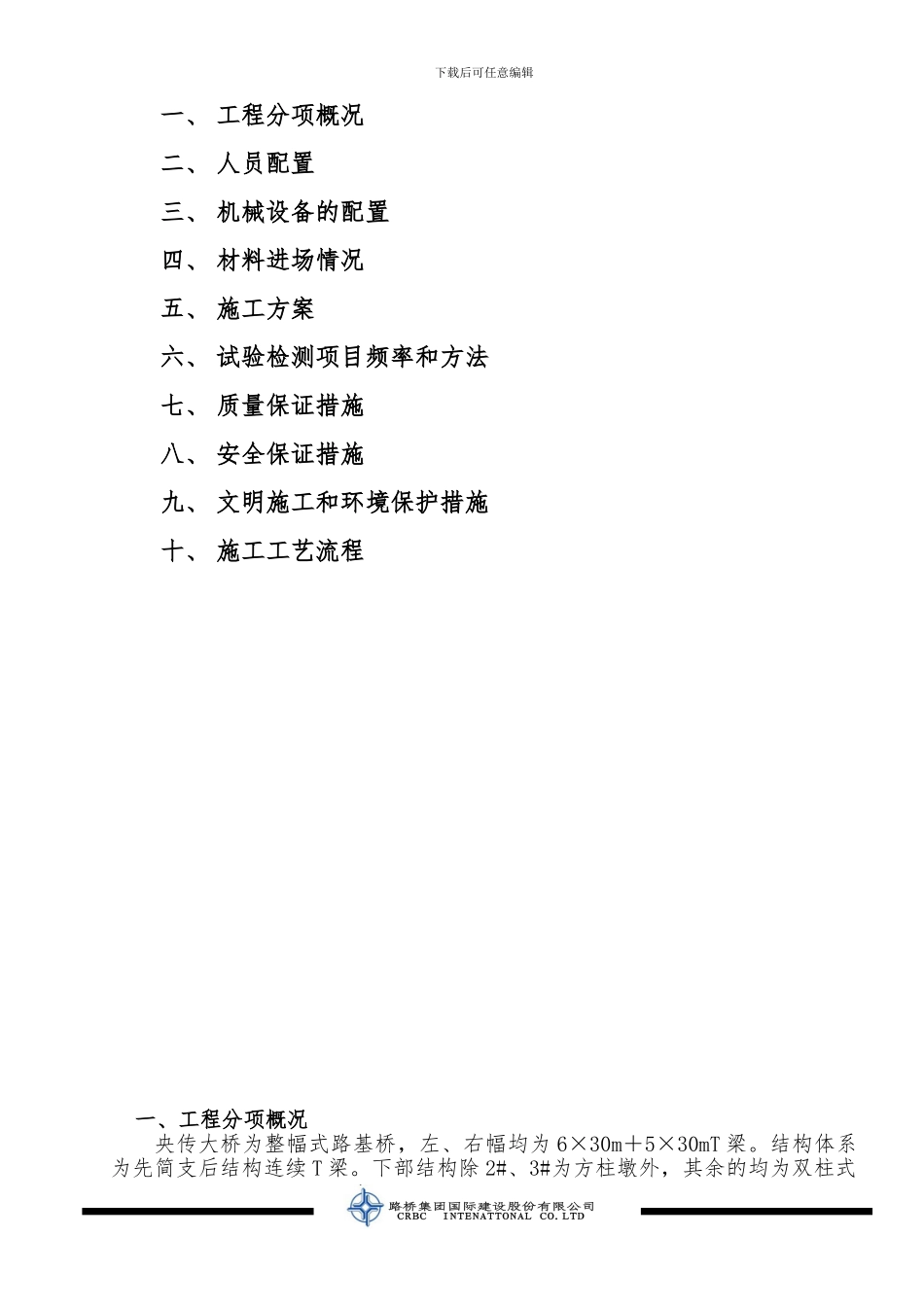

下载后可任意编辑厦蓉高速公路水格段 AT7 合同段央传大桥系梁施工技术方案路桥集团国际建设股份有限公司厦蓉高速公路水格段 AT7 合同段项目经理部二 00 八年十一月十八日目 录下载后可任意编辑一、 工程分项概况二、 人员配置三、 机械设备的配置四、 材料进场情况五、 施工方案六、 试验检测项目频率和方法七、 质量保证措施八、 安全保证措施九、 文明施工和环境保护措施十、 施工工艺流程一、工程分项概况央传大桥为整幅式路基桥,左、右幅均为 6×30m+5×30mT 梁
结构体系为先简支后结构连续 T 梁
下部结构除 2#、3#为方柱墩外,其余的均为双柱式下载后可任意编辑墩、人工挖孔桩基础,本桥最大墩高 25 米;水口岸设重力式 U 型桥台、扩大基础;榕江岸设框架埋置式桥台、承台挖孔桩基础
央传大桥共有系梁 35 根,其中圆柱墩系梁(1
4)23 根:方柱墩系梁(1
6×2)12 根
央传大桥桩基础计划开工日期:2024 年 11 月 18,划完工日期:2009 年 5月 18 日
二、人员配置技术负责人: 张 羽 现场负责人: 马潮测量工程师: 张 威 安全负责人: 王新成质检工程师: 李海生 试验工程师: 乔士杰、周萍混凝 土 工: 5 人 模 板 工: 7 人钢 筋 工: 8 人 钢 筋 工: 10 人三、机械设备的配置吊车QZ3030T台1罐车AH52216m3台4搅拌机JS350台2振捣器把4电焊机AX400台2弯曲机台1切断机台1四、材料进场情况1、地材砂子、碎石选用洛香镇贵门冲,自行开采;2、水泥兴安海螺水泥有限责任公司;3、钢材水城钢铁集团有限责任公司;五、施工方案1、施工顺序:下系梁:测量放样—→基坑开挖—→桩头处理—→桩基检测合格—→混凝土垫层浇筑—→测量放样—→钢筋绑扎—→模板安装—→混凝土浇筑—→混凝土养护2、基坑开挖、垫层浇筑及施工平台搭设(1
