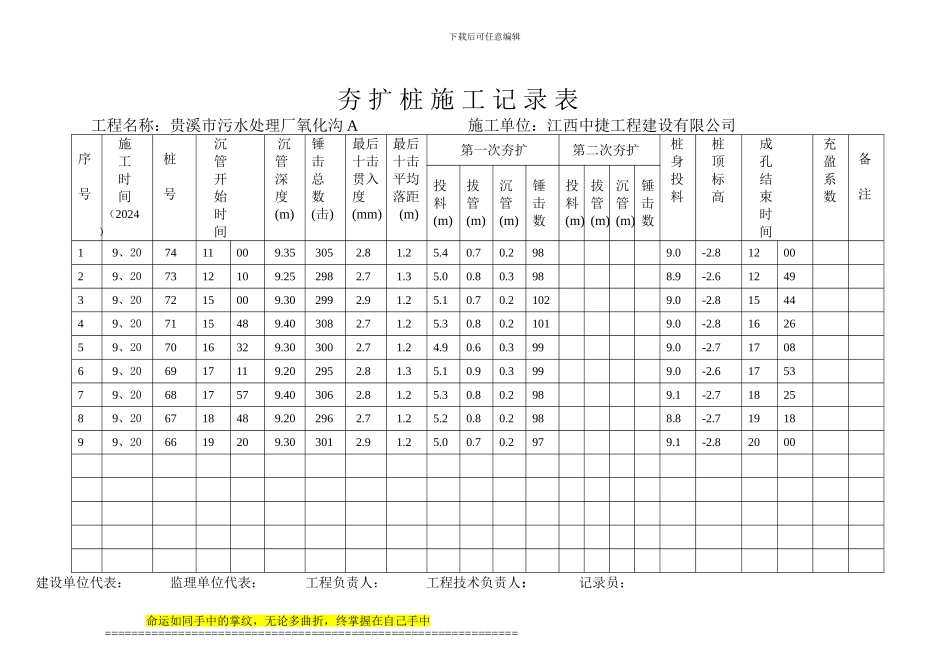

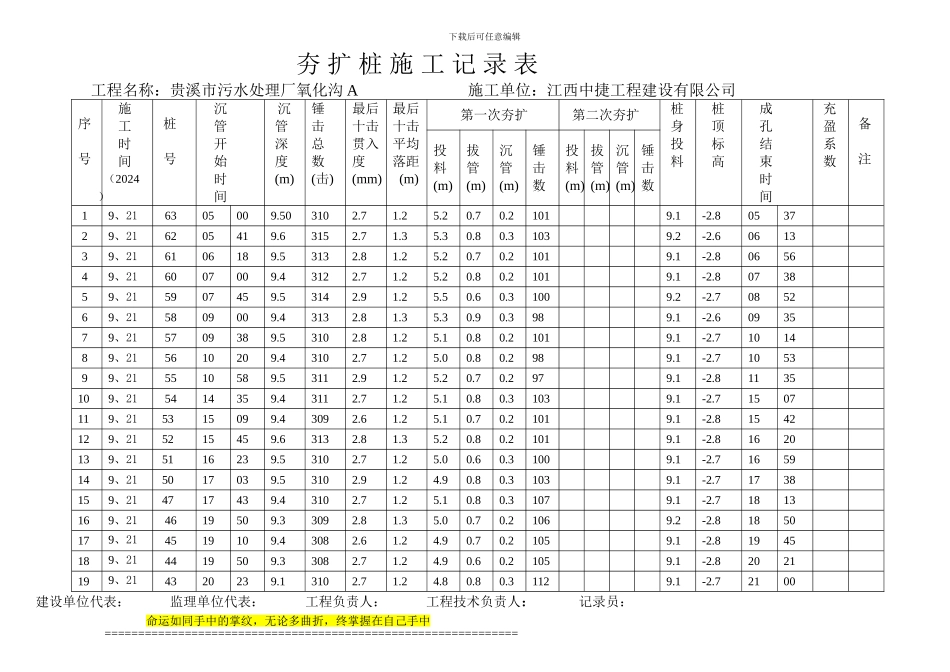

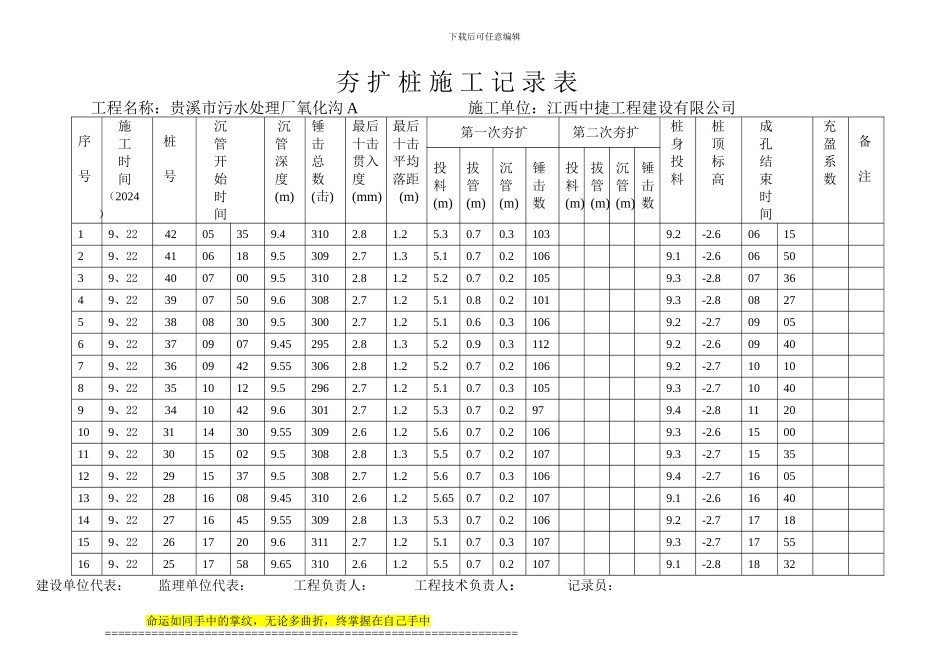

下载后可任意编辑夯 扩 桩 施 工 记 录 表工程名称:贵溪市污水处理厂氧化沟 A 施工单位:江西中捷工程建设有限公司序号施工时间(2024)桩号 沉 管 开 始 时 间沉管深度(m)锤击总数(击)最后十击贯入度(mm)最后十击平均落距(m)第一次夯扩第二次夯扩桩身投料桩顶标高 成 孔 结 束 时 间充盈系数 备 注投料(m)拔管(m)沉管(m)锤击数投料(m)拔管(m)沉管(m)锤击数19、207411009.353052.81.25.40.70.2989.0-2.8120029、207312109.252982.71.35.00.80.3988.9-2.6124939、207215009.302992.91.25.10.70.21029.0-2.8154449、207115489.403082.71.25.30.80.21019.0-2.8162659、207016329.303002.71.24.90.60.3999.0-2.7170869、206917119.202952.81.35.10.90.3999.0-2.6175379、206817579.403062.81.25.30.80.2989.1-2.7182589、206718489.202962.71.25.20.80.2988.8-2.7191899、206619209.303012.91.25.00.70.2979.1-2.82000 建设单位代表: 监理单位代表: 工程负责人: 工程技术负责人: 记录员:命运如同手中的掌纹,无论多曲折,终掌握在自己手中==============================================================下载后可任意编辑 夯 扩 桩 施 工 记 录 表工程名称:贵溪市污水处理厂氧化沟 A 施工单位:江西中捷工程建设有限公司序号施工时间(2024)桩号 沉 管 开 始 时 间沉管深度(m)锤击总数(击)最后十击贯入度(mm)最后十击平均落距(m)第一次夯扩第二次夯扩桩身投料桩顶标高 成 孔 结 束 时 间充盈系数 备 注投料(m)拔管(m)沉管(m)锤击数投料(m)拔管(m)沉管(m)锤击数19、216305009.503102.71.25.20.70.21019.1-2.8053729、216205419.63152.71.35.30.80.31039.2-2.6061339、216106189.53132.81.25.20.70.21019.1-2.8065649、216007009.43122.71.25.20.80.21019.1-2.8073859、215907459.53142.91.25.50.60.31009.2-2.7085269、215809009.43132.81.35.30.90.3989.1-2.6093579、215709389.53102.81.25.10.80.21019.1-2.7101489、215610209.43102.71.25.00.80.2989.1-2.7105399、215510589.53112.91.25.20.70.2979.1-2.81135109、215414359.43112.71.25.10.80.31039.1-2.71507119、21 5315099.43092.61.25.10.70.21019.1-2.81542129、21 5215459.63132.81.35.20.80.21019.1-2.81620139、21 5116239.53102.71.25.00.60.31009.1-2.71659149、21 5017039.53102.91.24.90.80.31039.1-2.71738159、21...
