下载后可任意编辑施工总平面图施工总平面图是拟建项目施工场地的总布置图
它根据施工方案和施工进度的要求,对施工现场的道路交通、材料仓库、附属企业、临时房屋、临时水电管线等做出合理的规划布置,从而正确处理全施工场地施工期间所需各项设施和永久建筑、拟建工程之间的空间关系
一、施工总平面图设计的内容建设项目施工总平面图上的一切地上、地下已有的和拟建的建筑物、构筑物以及其他设施的位置和尺寸
一切为全施工场地施工服务的临时设施的布置位置,包括: (1)施工用地范围,施工用的各种道路; (2)加工厂、制备站及有关机械的位置; (3)各种建筑材料、半成品、构件的仓库和生产工艺设备主要堆场、取土弃土位置;(主要包括:钢筋加工厂、木工棚、钢筋原材料堆场、周转架料及砂石等原材料堆场、半成品堆场) (4)行政管理房、宿舍、文化生活福利建筑等; (5)水源、电源、变压器位置,临时给排水管线和供电、动力设施; (6)机械站、车库位置; (7)一切安全、消防设施位置
(三)永久性测量放线标桩位置许多规模巨大的建筑项目,其建设工期往往很长
随着工程的进展,施工现场的面貌将不断改变
在这种情况下,应按不同阶段分别绘制若干张施工总平面图,或者根据施工场地的变化情况,及时对施工总平面图进行调整和修正,以便符合不同时期的需要
二、施工总平面图设计的原则尽量减少施工用地,少占农田,使平面布置紧凑合理
合理组织运输,减少运输费用,保证运输方便通畅
施工区域的划分和场地的确定,应符合施工流程要求,尽量减少专业工种和各工程之间的干扰
充分利用各种永久性建筑物、构筑物和原有设施为施工服务,降低临时设施的费----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑用

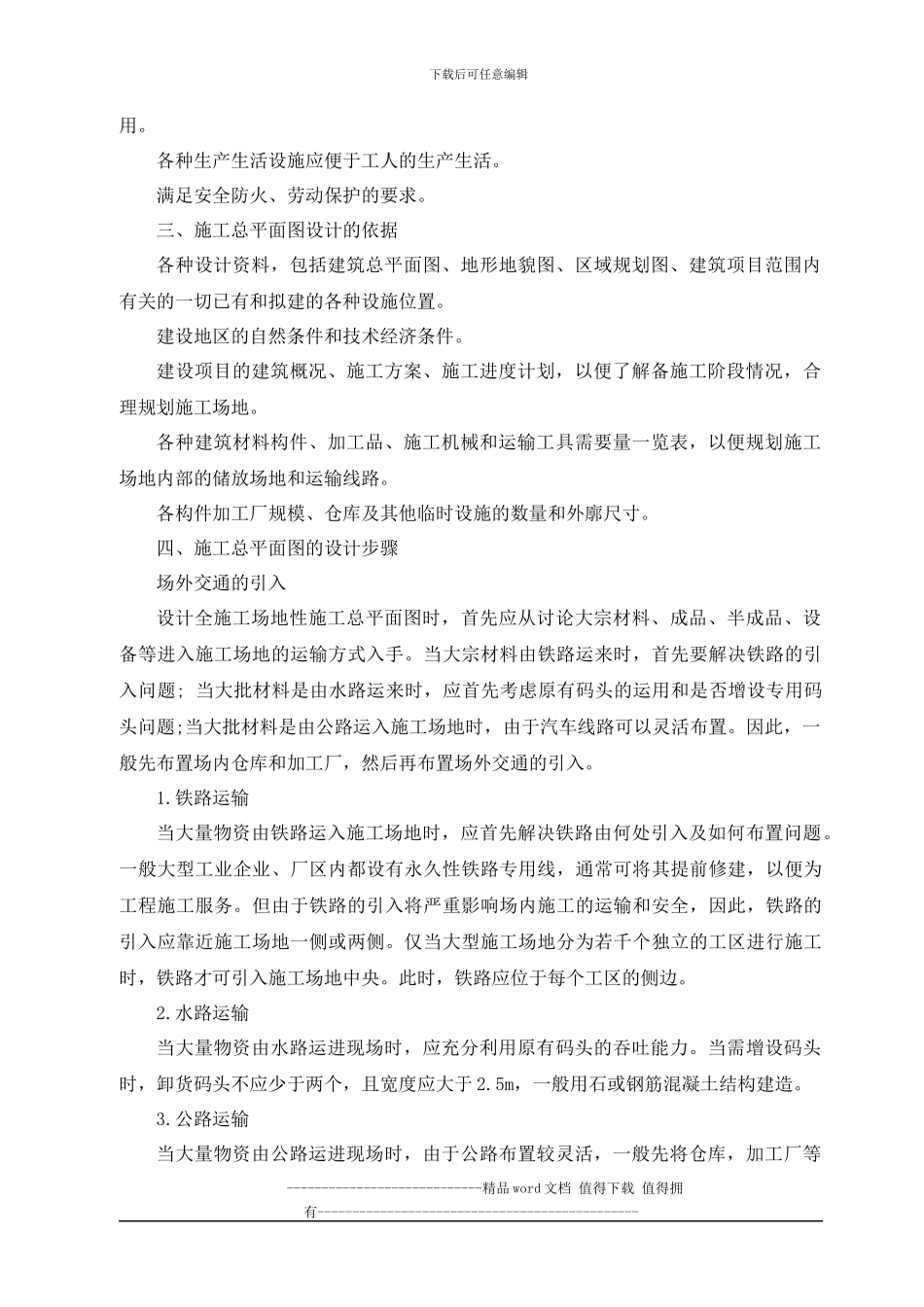

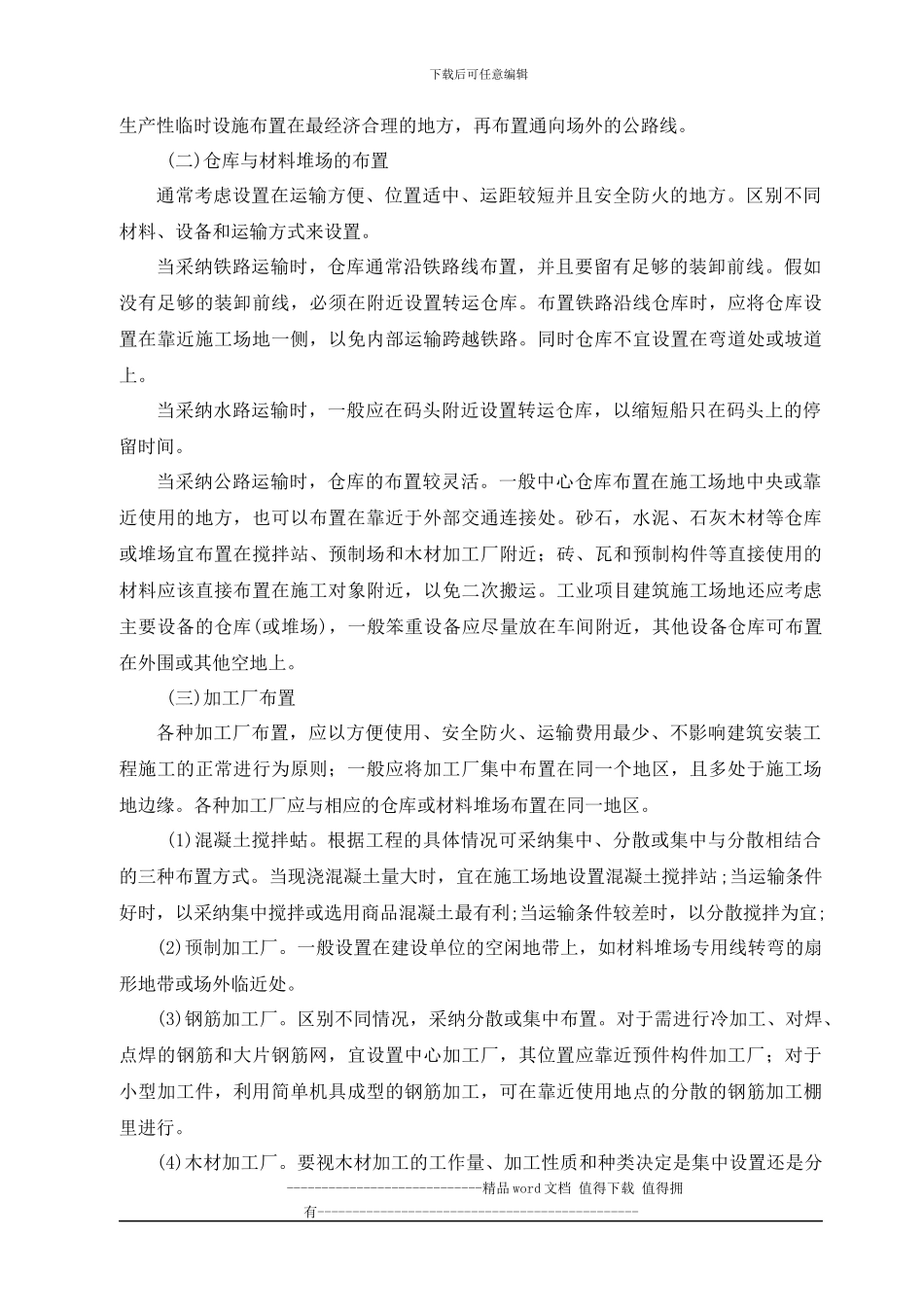

各种生产生活
