8下载后可任意编辑季节性和雨季施工方案1

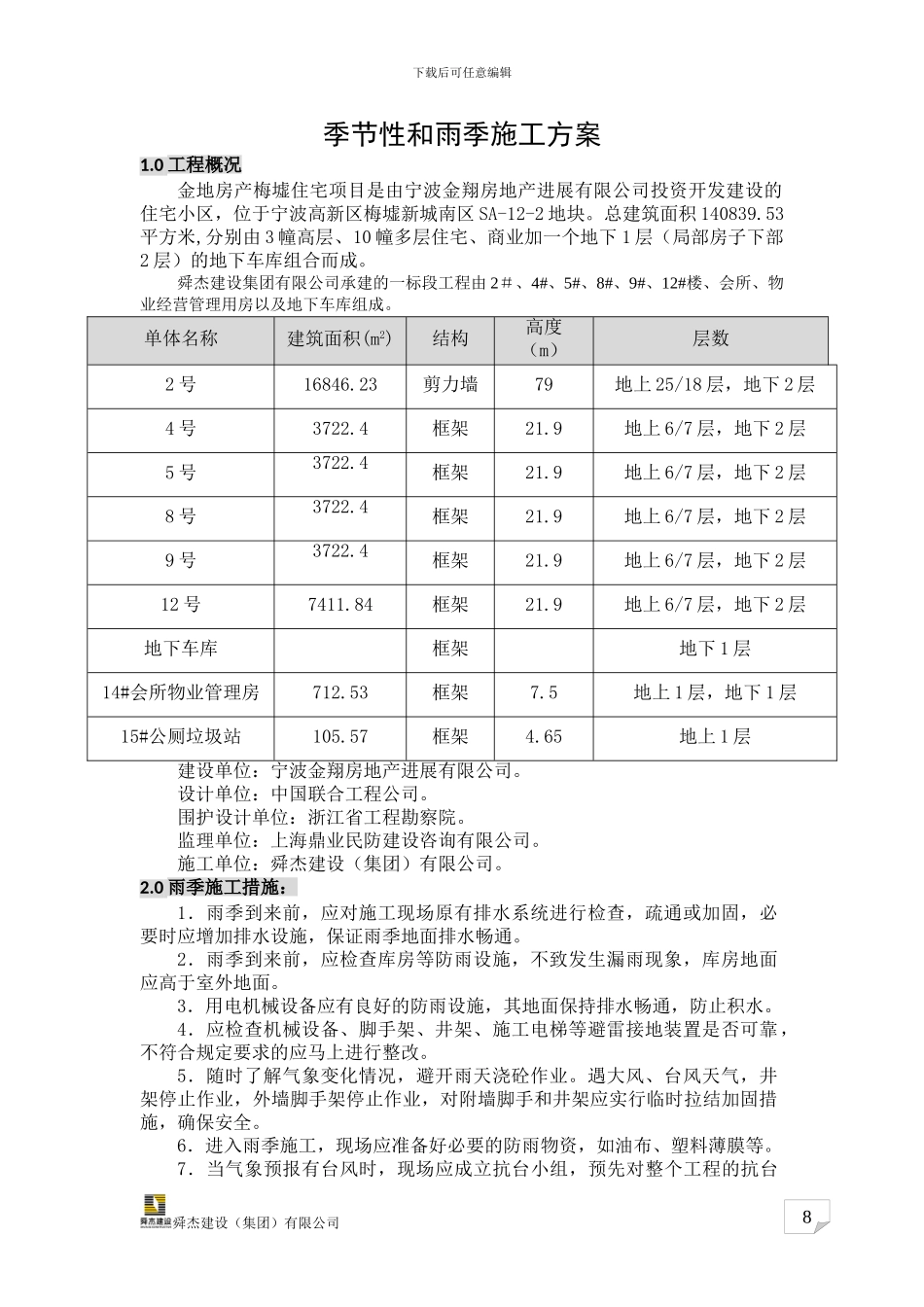

0 工程概况金地房产梅墟住宅项目是由宁波金翔房地产进展有限公司投资开发建设的住宅小区,位于宁波高新区梅墟新城南区 SA-12-2 地块
总建筑面积 140839
53平方米,分别由 3 幢高层、10 幢多层住宅、商业加一个地下 1 层(局部房子下部2 层)的地下车库组合而成
舜杰建设集团有限公司承建的一标段工程由 2#、4#、5#、8#、9#、12#楼、会所、物业经营管理用房以及地下车库组成
单体名称建筑面积(m2)结构高度(m)层数2 号16846
23剪力墙79地上 25/18 层,地下 2 层4 号3722
9地上 6/7 层,地下 2 层5 号3722
9地上 6/7 层,地下 2 层8 号3722
9地上 6/7 层,地下 2 层9 号3722
9地上 6/7 层,地下 2 层12 号7411
84框架21
9地上 6/7 层,地下 2 层地下车库框架地下 1 层14#会所物业管理房712
5地上 1 层,地下 1 层15#公厕垃圾站105
65地上 1 层建设单位:宁波金翔房地产进展有限公司
设计单位:中国联合工程公司
围护设计单位:浙江省工程勘察院
监理单位:上海鼎业民防建设咨询有限公司
施工单位:舜杰建设(集团)有限公司
0 雨季施工措施:1.雨季到来前,应对施工现场原有排水系统进行检查,疏通或加固,必要时应增加排水设施,保证雨季地面排水畅通
2.雨季到来前,应检查库房等防雨设施,不致发生漏雨现象,库房地面应高于室外地面
3.用电机械设备应有良好的防雨设施,其地面保持排水畅通,防止积水
4.应检查机械设备、脚手架、井架、施工电梯等避雷接地装置是否可靠,不符合规定要求的应马上进行整改
5.随时了解气象变化情况,避开雨天浇砼作业
遇大风、台风天气
