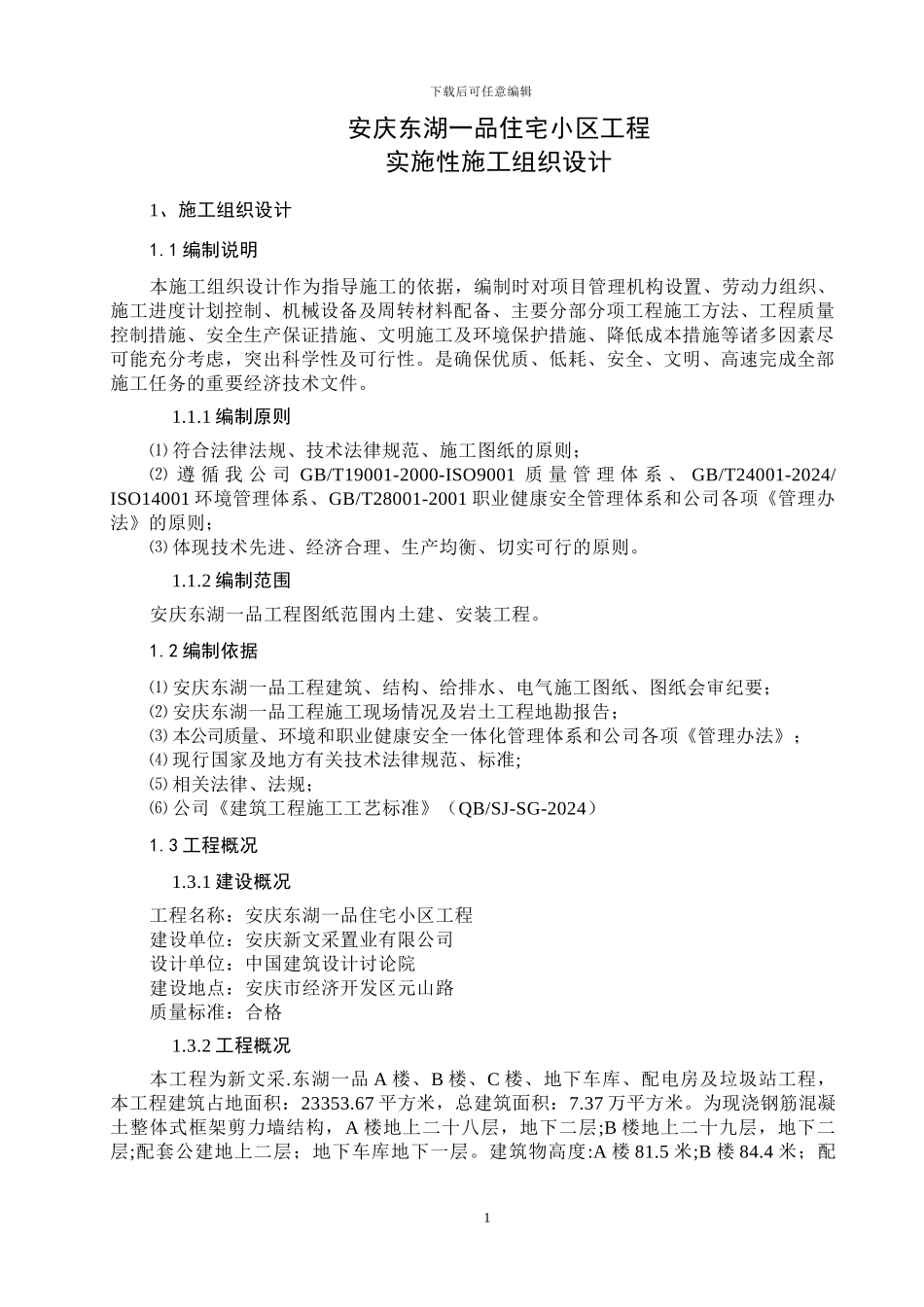

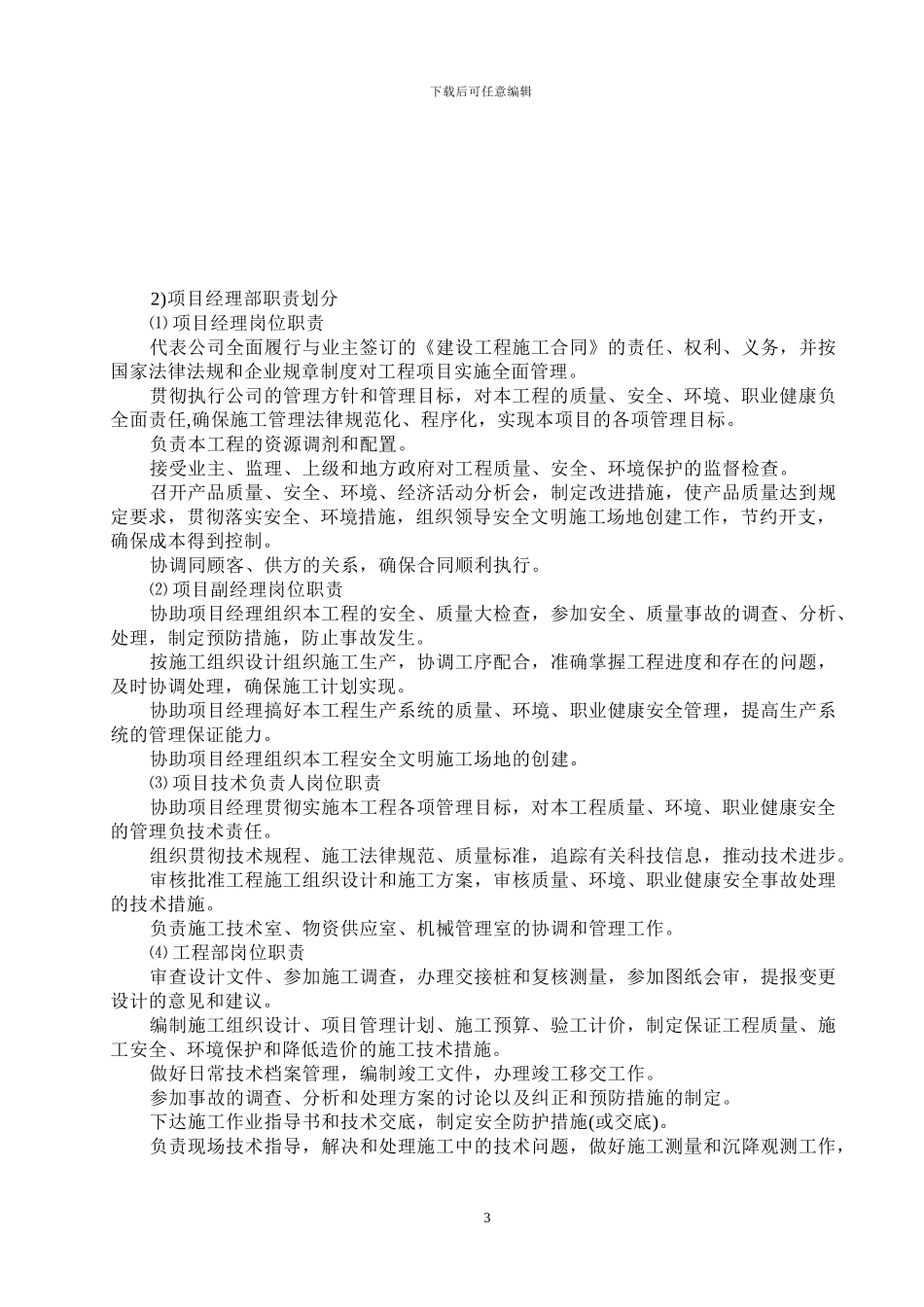

下载后可任意编辑安庆东湖一品住宅小区工程实施性施工组织设计1、施工组织设计1.1 编制说明本施工组织设计作为指导施工的依据,编制时对项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、工程质量控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。是确保优质、低耗、安全、文明、高速完成全部施工任务的重要经济技术文件。1.1.1 编制原则⑴ 符合法律法规、技术法律规范、施工图纸的原则;⑵ 遵 循 我 公 司 GB/T19001-2000-ISO9001 质 量 管 理 体 系 、 GB/T24001-2024/ISO14001 环境管理体系、GB/T28001-2001 职业健康安全管理体系和公司各项《管理办法》的原则;⑶ 体现技术先进、经济合理、生产均衡、切实可行的原则。1.1.2 编制范围安庆东湖一品工程图纸范围内土建、安装工程。 1.2 编制依据⑴ 安庆东湖一品工程建筑、结构、给排水、电气施工图纸、图纸会审纪要;⑵ 安庆东湖一品工程施工现场情况及岩土工程地勘报告;⑶ 本公司质量、环境和职业健康安全一体化管理体系和公司各项《管理办法》;⑷ 现行国家及地方有关技术法律规范、标准;⑸ 相关法律、法规;⑹ 公司《建筑工程施工工艺标准》(QB/SJ-SG-2024)1.3 工程概况1.3.1 建设概况工程名称:安庆东湖一品住宅小区工程建设单位:安庆新文采置业有限公司设计单位:中国建筑设计讨论院建设地点:安庆市经济开发区元山路质量标准:合格1.3.2 工程概况本工程为新文采.东湖一品 A 楼、B 楼、C 楼、地下车库、配电房及垃圾站工程,本工程建筑占地面积:23353.67 平方米,总建筑面积:7.37 万平方米。为现浇钢筋混凝土整体式框架剪力墙结构,A 楼地上二十八层,地下二层;B 楼地上二十九层,地下二层;配套公建地上二层;地下车库地下一层。建筑物高度:A 楼 81.5 米;B 楼 84.4 米;配1下载后可任意编辑套公建 9.3 米。建筑设计类别为一类,结构抗震设防烈度为七度,建筑设计合理使用年限为 50 年。1.4 施工部署1.4.1 施工总体目标⑴ 质量目标:合格⑵ 安全文明施工目标:杜绝重伤和死亡事故,一般事故频率控制在 5‰以内。创建安全文明施工场地。⑶ 工期目标:计划 2024 年 5 月 30 日开工,计划 2024 年 3 月 21 日竣工,工期 660日历天。⑷ 环境保护目标:树立全员环保意识,最大限度减少环境污染...
