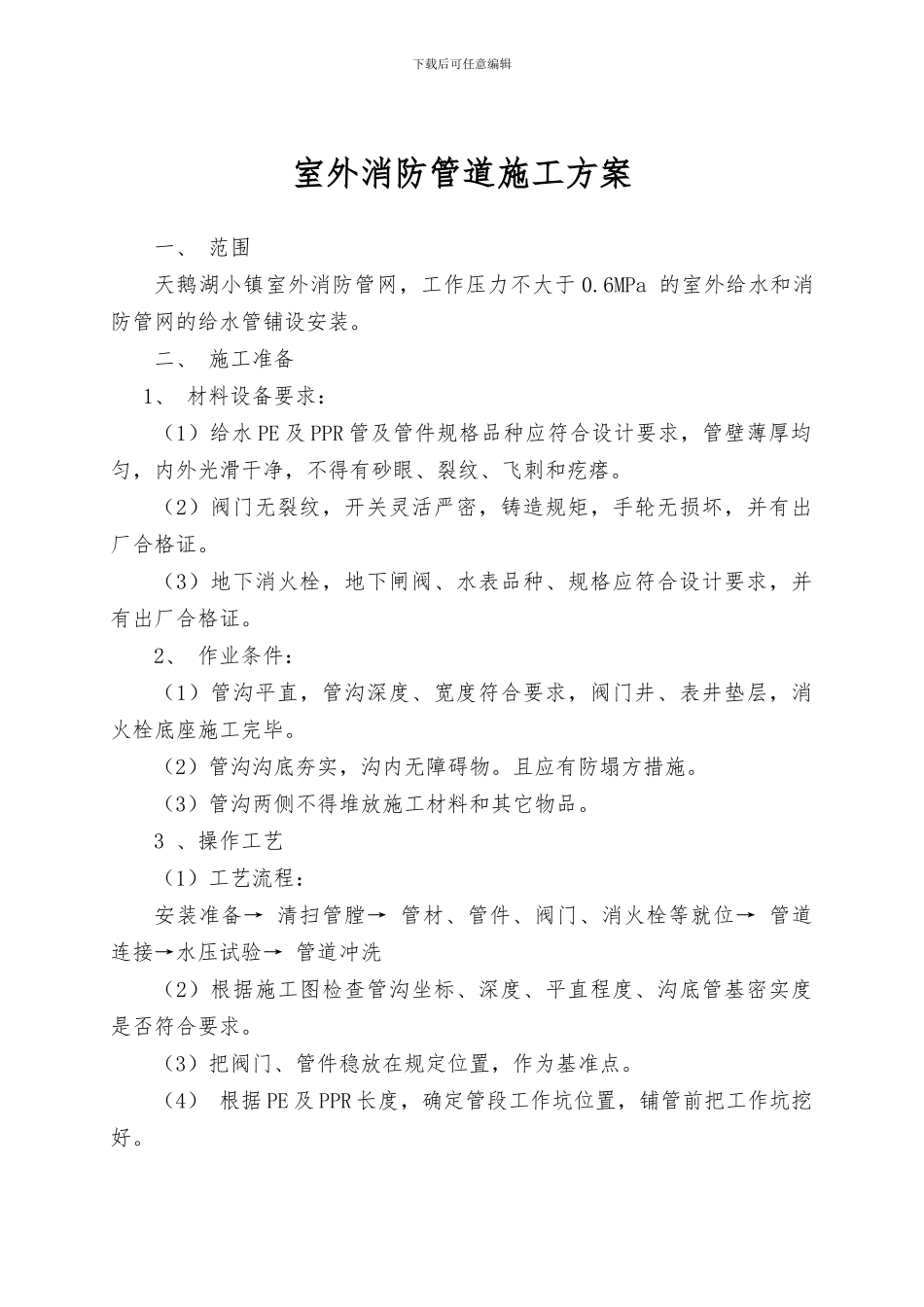

下载后可任意编辑室外消防管道施工方案一、 范围天鹅湖小镇室外消防管网,工作压力不大于 0
6MPa 的室外给水和消防管网的给水管铺设安装
二、 施工准备1、 材料设备要求:(1)给水 PE 及 PPR 管及管件规格品种应符合设计要求,管壁薄厚均匀,内外光滑干净,不得有砂眼、裂纹、飞刺和疙瘩
(2)阀门无裂纹,开关灵活严密,铸造规矩,手轮无损坏,并有出厂合格证
(3)地下消火栓,地下闸阀、水表品种、规格应符合设计要求,并有出厂合格证
2、 作业条件:(1)管沟平直,管沟深度、宽度符合要求,阀门井、表井垫层,消火栓底座施工完毕
(2)管沟沟底夯实,沟内无障碍物
且应有防塌方措施
(3)管沟两侧不得堆放施工材料和其它物品
3 、操作工艺(1)工艺流程:安装准备→ 清扫管膛→ 管材、管件、阀门、消火栓等就位→ 管道连接→水压试验→ 管道冲洗(2)根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度是否符合要求
(3)把阀门、管件稳放在规定位置,作为基准点
(4) 根据 PE 及 PPR 长度,确定管段工作坑位置,铺管前把工作坑挖好

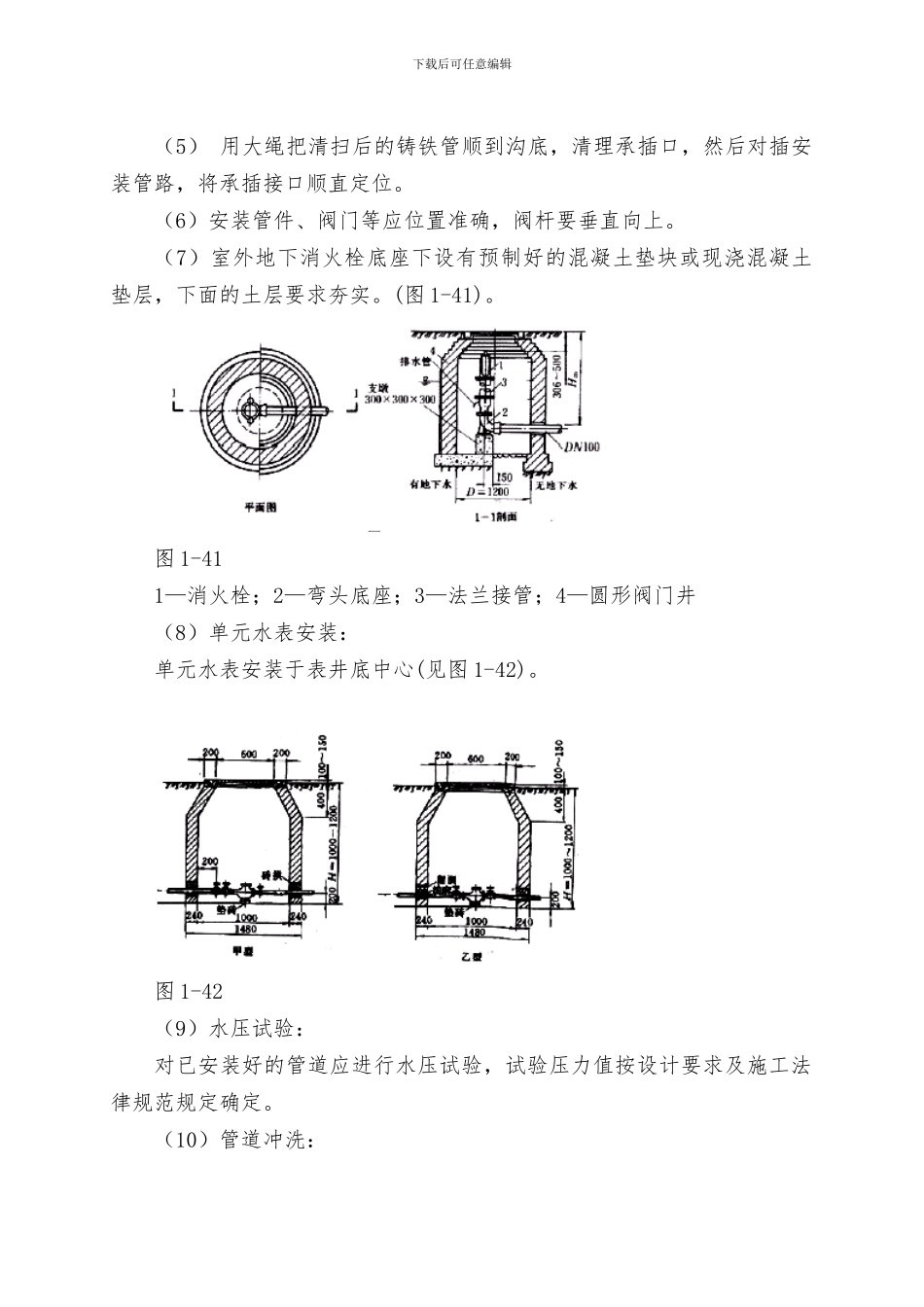

下载后可任意编辑(5) 用大绳把清扫后的铸铁管顺到沟底,清理承插口,然后对插安装管路,将承插接口顺直定位
(6)安装管件、阀门等应位置准确,阀杆要垂直向上
(7)室外地下消火栓底座下设有预制好的混凝土垫块或现浇混凝土垫层,下面的土层要求夯实
(图 1-41)
图 1-411—消火栓;2—弯头底座;3—法兰接管;4—圆形阀门井(8)单元水表安装:单元水表安装于表井底中心(见图 1-42)

图 1-42(9)水压试验:对已安装好的管道应进行水压试验,试验压力值按设计要求及施工法律规范规定确定
(10)管道冲洗:下载后可任意编辑管道安装完毕,验收前应进行冲洗,使水质达到规定干净要求
并请有关单位验收,作好管道冲洗验收记录
4 质量标准1、 保证项目:(1)
