- 8 -1下载后可任意编辑一、小导管注浆施工工艺在软弱地层中施工,采纳小导管超前支护预加固地层技术,通过注浆使小导管周围土体固结成承载壳,在小导管及承载壳的棚架作用下开挖下部土体既安全又稳妥,此时小导管起到悬臂支撑的作用可有效地控制上方土体坍塌
喷射混凝土完毕后对打设的小导管进行注浆
(1)小导管拱部采纳 φ42mm,壁厚 3
5mm、长度为设计长度的钢管,边墙采纳 φ42mm,壁厚 3
5mm 的钢管
一端封闭并制成尖状,以便顺利插入土体,对于一般粉质粘土地层,小导管可以直接采纳风镐顶进
对于比较硬的土质,采纳麻花钻机成孔后进行安装小导管
小导管尾端采纳 φ8 钢筋焊一圈加强箍,防止施工时导管尾端变形
小导管形状见下图:(2)注浆材料超前注浆在一般地质情况下采纳水泥浆,在有水的情况下采纳水泥浆+水玻璃双液浆
施工配合比根据地质情况和试验确定
(3)注浆工艺① 小导管安设主要采纳风镐顶进法:直接将小导管就位,在小导管端部套入顶铁与风镐相连,开启风镐,利用风镐的振动将导管顶进
假如风镐不能顶进可以利用风枪顶进小导管
② 注浆浆液配制、搅拌:A 先将水泥和水进行 1:1 配制,在搅拌机内搅拌均匀
B 水玻璃和水根据 1:2
33 配制,进行搅拌,并单独放置

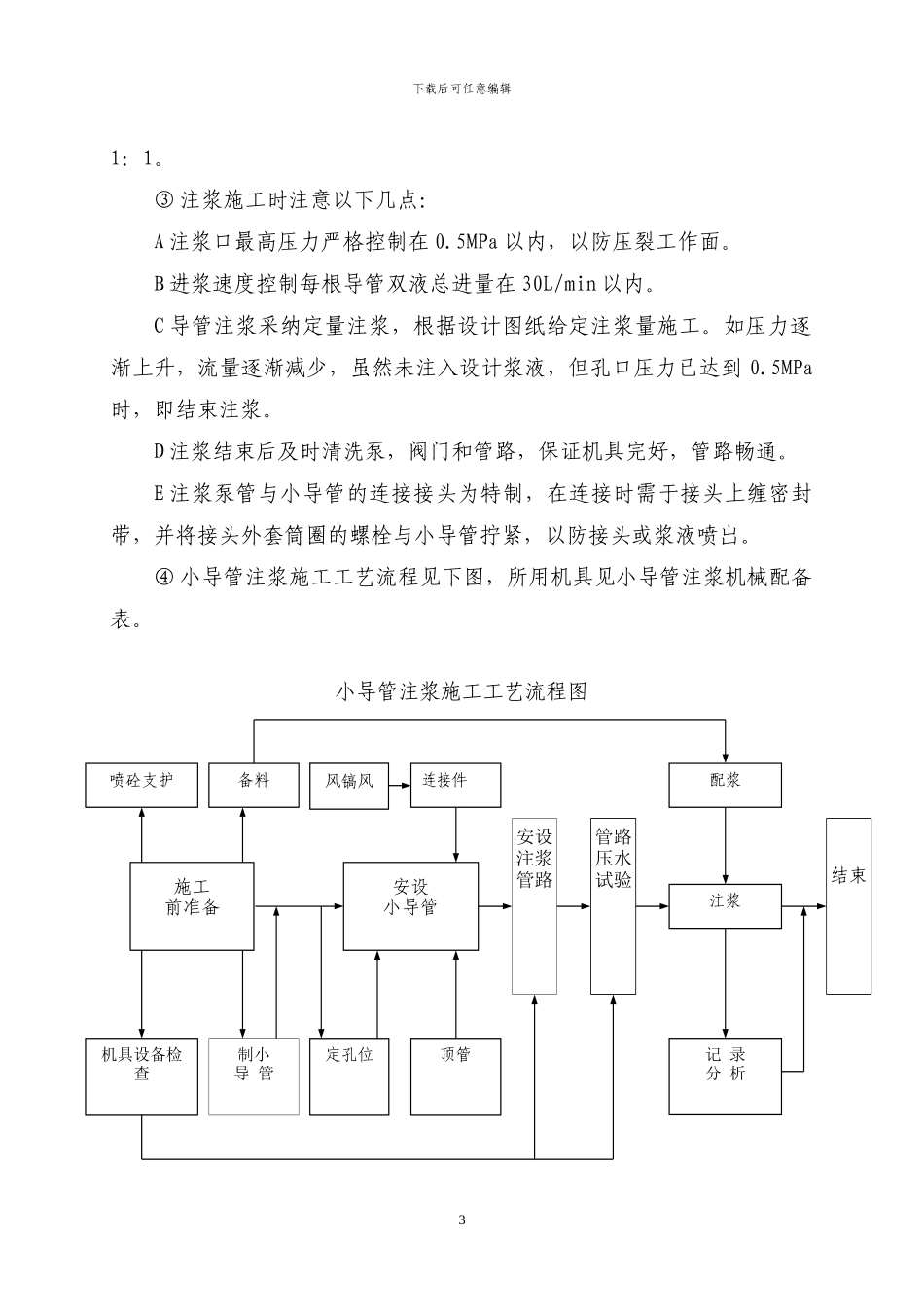

C 将双液注浆泵的两根滤管分别放到水泥浆筒和水玻璃浆筒中,通过双液注浆泵向小导管同时注水
