下载后可任意编辑临汾市东城三号还迁小区 3#住宅楼桩基工程施工组织设计临汾市建筑工程总公司桩基分公司二 OO 九年一月下载后可任意编辑一、工程概况本工程为太钢集团临汾钢铁有限公司1#、2#、3#高层住宅楼地基处理工程,建设单位为太钢集团临汾钢铁有限公司,设计单位为山西亚达建筑设计讨论院,施工单位为临汾市建筑工程总公司桩基分公司,该住宅楼地基处理采纳CFG桩,桩体强度C20,设计桩长12
5m,桩径400mm,桩数共计161根,,桩距2m×2m,呈正方形布置

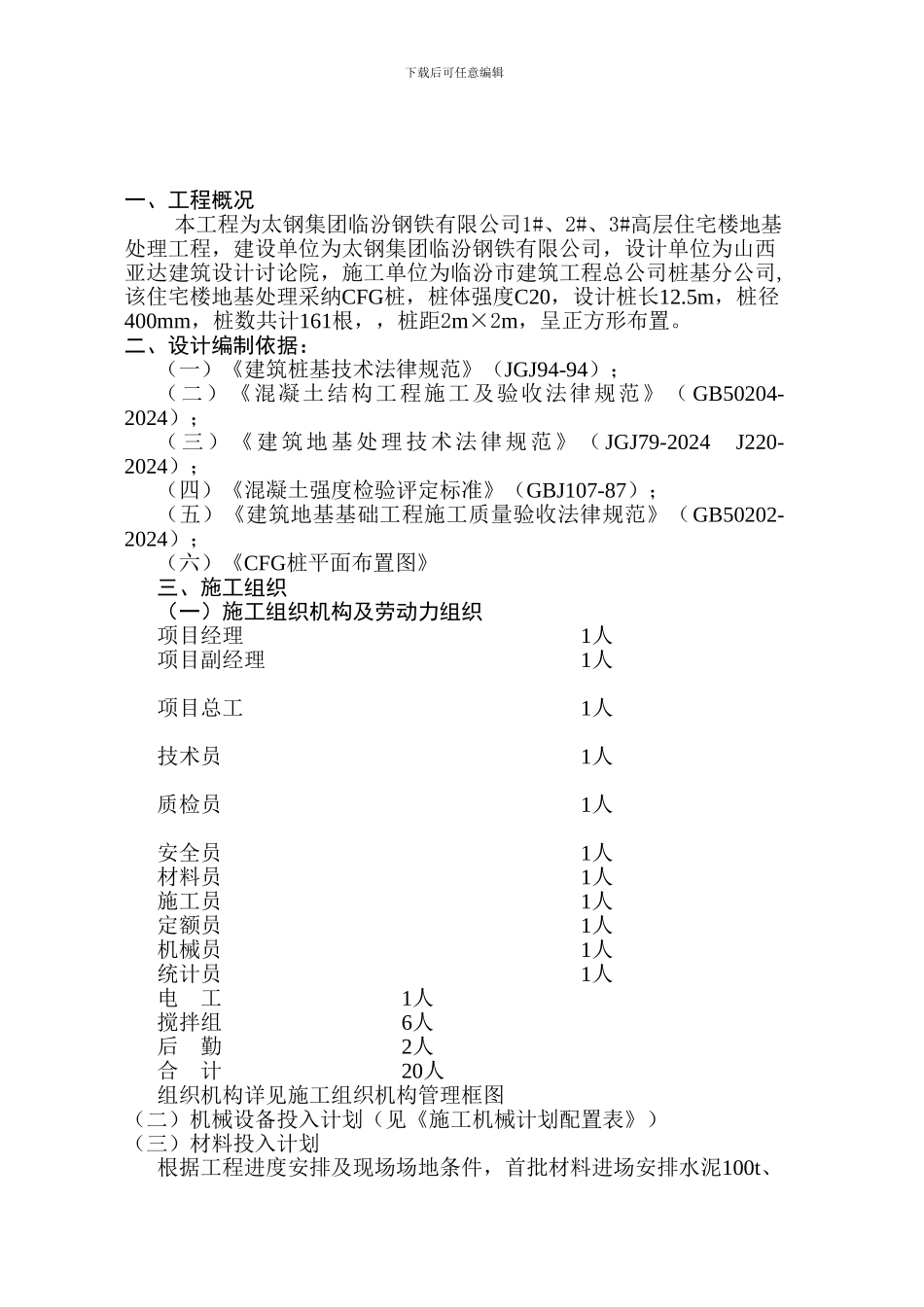

二、设计编制依据:(一)《建筑桩基技术法律规范》(JGJ94-94);(二)《混凝土结构工程施工及验收法律规范》( GB50204-2024);(三)《建筑地基处理技术法律规范》( JGJ79-2024 J220-2024);(四)《混凝土强度检验评定标准》(GBJ107-87);(五)《建筑地基基础工程施工质量验收法律规范》(GB50202-2024);(六)《CFG桩平面布置图》三、施工组织(一)施工组织机构及劳动力组织项目经理 1人项目副经理 1人项目总工 1人技术员 1人质检员 1人安全员 1人材料员 1人施工员 1人定额员 1人机械员 1人统计员 1人 电 工 1人搅拌组 6人后 勤 2人合 计 20人组织机构详见施工组织机构管理框图(二)机械设备投入计划(见《施工机械计划配置表》)(三)材料投入计划根据工程进度安排及现场场地条件,首批材料进场安排水泥100t、下载后可任意编辑碎石400m3、中砂400m3,粉煤灰30t以后每日进水泥50t、碎石100m3、中砂90m3,粉煤灰10t
(四)施工进度计划 1、施工段划分为施工准备、桩基施工两个阶段,详见施工进度计划表
2、项目班子主要成员于设备进场前1日到位,其他人员与设备同时进场
3、钻机进场安装、调试3天

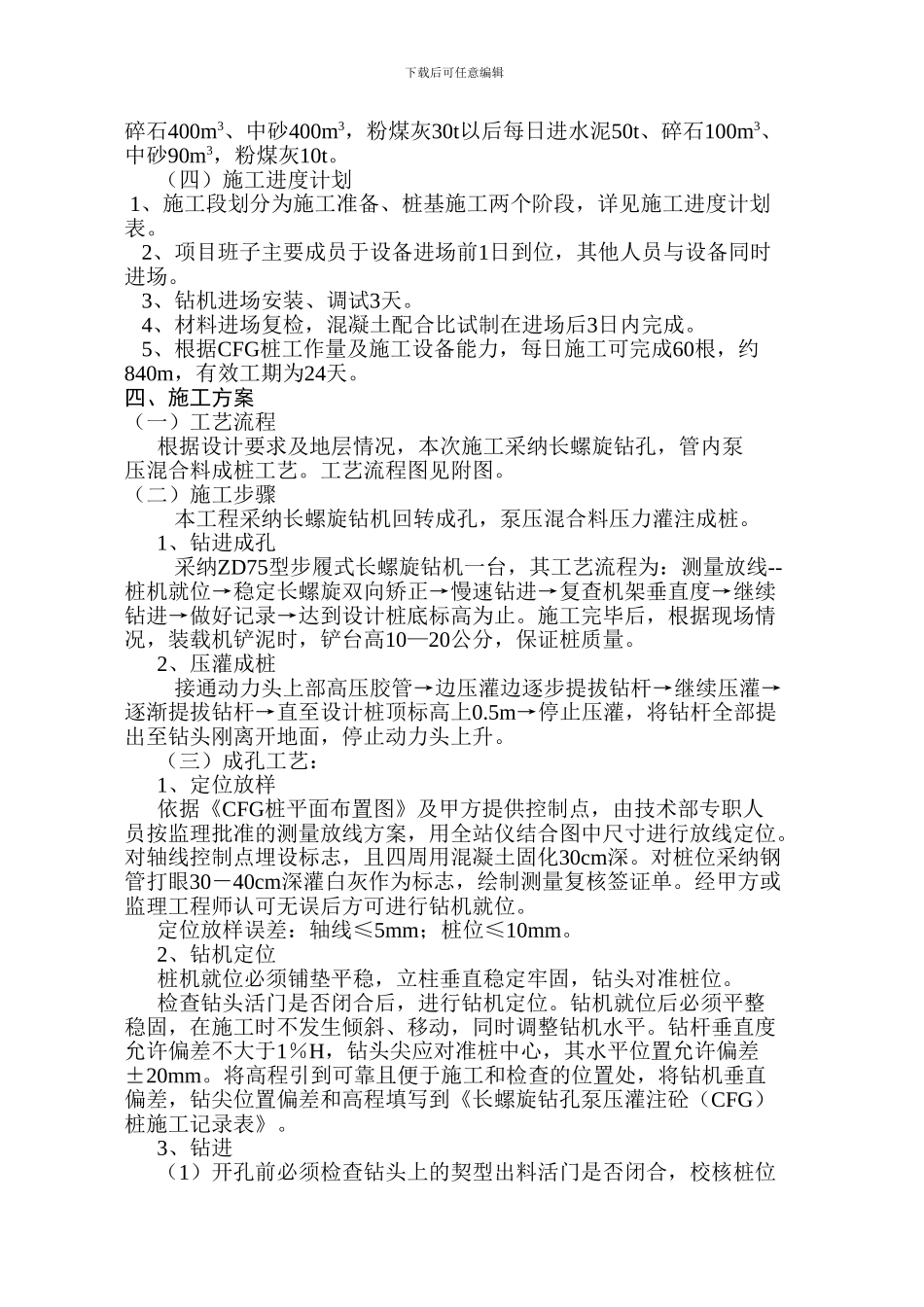

4、材料进场复检,混凝土配合比试制在进场后3日内完成
