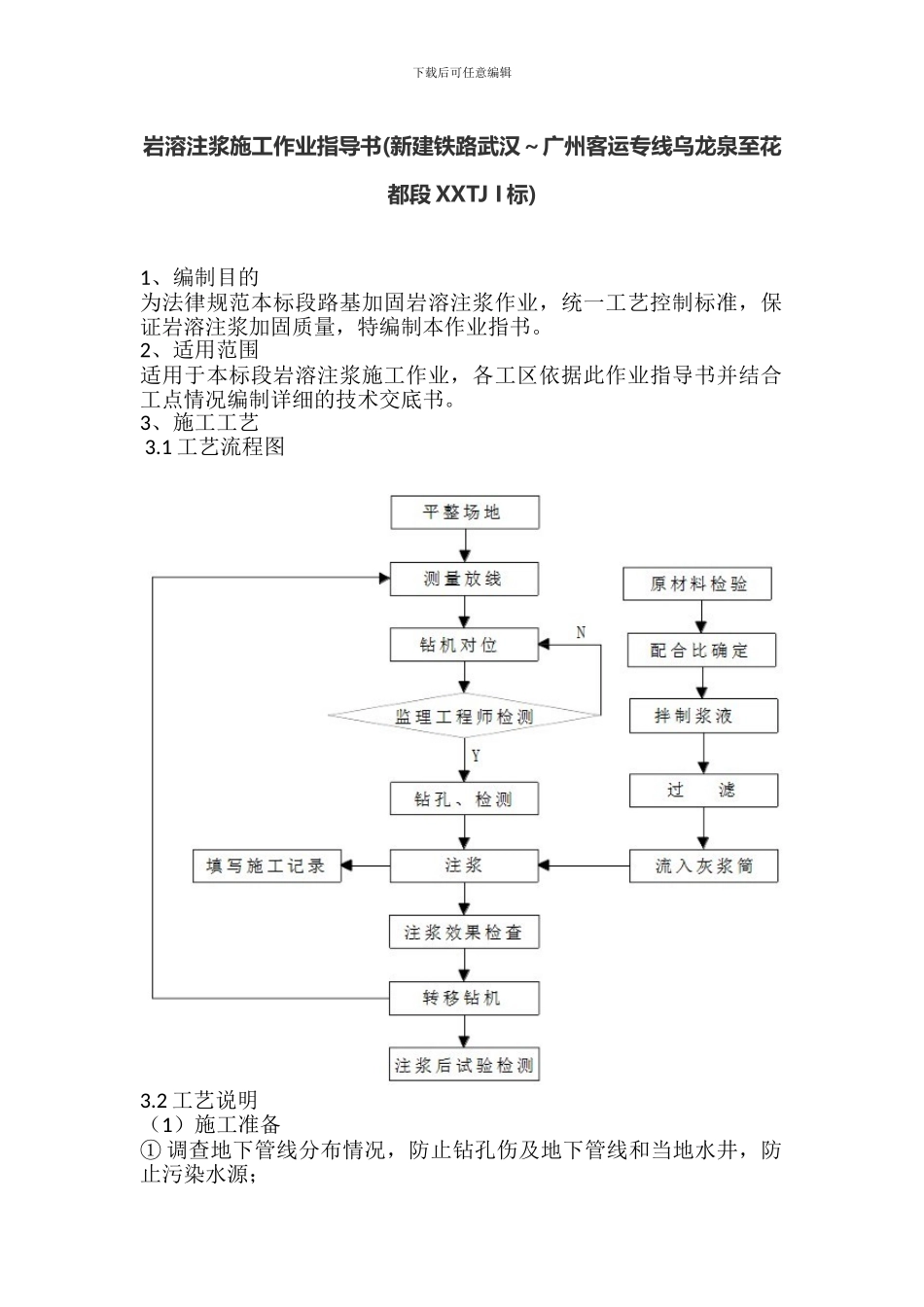

下载后可任意编辑岩溶注浆施工作业指导书(新建铁路武汉~广州客运专线乌龙泉至花都段 XXTJ I 标)1、编制目的 为法律规范本标段路基加固岩溶注浆作业,统一工艺控制标准,保证岩溶注浆加固质量,特编制本作业指书。 2、适用范围 适用于本标段岩溶注浆施工作业,各工区依据此作业指导书并结合工点情况编制详细的技术交底书。 3、施工工艺 3.1 工艺流程图3.2 工艺说明 (1)施工准备 ① 调查地下管线分布情况,防止钻孔伤及地下管线和当地水井,防止污染水源; 下载后可任意编辑② 将试验场地平整,设置必要的排水坡,防止地表水下渗; ③ 完成工艺试验段全部孔位放样,并测量、记录孔口地面高程; ④ 接通施工用水、电,钻机试运行,确保设备能正常开钻; ⑤ 准备灌浆用的水泥、砂、水玻璃等,并对进场原材料进行检验; ⑥ 检测所有注浆设备状态,确保设备能正常运转; ⑦ 对现场操作人员进行技术交底、岗前培训。 (2)钻孔 ①%2%浆孔钻进:土层、岩层均采纳泥浆护壁钻进。土层钻孔:首先启动水泵,开动钻机钻进,当第一根钻杆钻进后,接长钻杆,继续钻进,直到钻至土石界限;土层钻孔过程中,若遇流塑土层,及时用 φ108 导管护孔,防止塌孔。 岩层钻孔:土层钻孔结束后,清孔。(若遇流塑土层提钻至孔口,下φ108 无缝钢管护筒)。然后采纳 φ91 钻头钻进,直到钻至设计深度。 ⑵ 钻孔过程中,邀请监理工程师旁站记录地质变化情况,所有芯样摆放整齐。当遇岩溶时,应详细记录岩溶深度、填充情况等。 (3)注浆 本试验段实行了两种注浆方式,方案一为分层分段注浆,方案二为一次性注浆: ① 分层分段注浆工艺: 分层分段注浆采纳纯压注浆,自下而上进行,对土层帷幕注浆完毕后,再对岩层(或溶洞)孔进行注浆。 A、土层帷幕注浆 钻孔至土石界面后,在土层帷幕分界线 3.5m 上安装止水栓塞,进行压浆;当灌浆压力达到 0.5MPa 以上,且注浆压力呈直线上升或吸浆量不大于 40L/min,持续 10~30min,方可提塞清孔,清孔完毕后进入岩层钻孔。 B、岩层注浆 先完成土层帷幕注浆,钻机重新钻孔至设计深度后,提钻清孔,清孔完毕后视钻孔揭示的地质情况及溶洞大小,下注浆管,封闭孔口,最后加压注入纯水泥浆,直到达到注浆结束条件为止。 ② 一次性注浆工艺: 钻孔一次性成孔到设计深度,提钻清孔,下入注浆导管至孔底或溶洞底板上部 1.0m 处,采纳水泥砂浆封闭孔口,封闭深度进入原生黏土层 0.5m 以上,待水泥砂浆...
