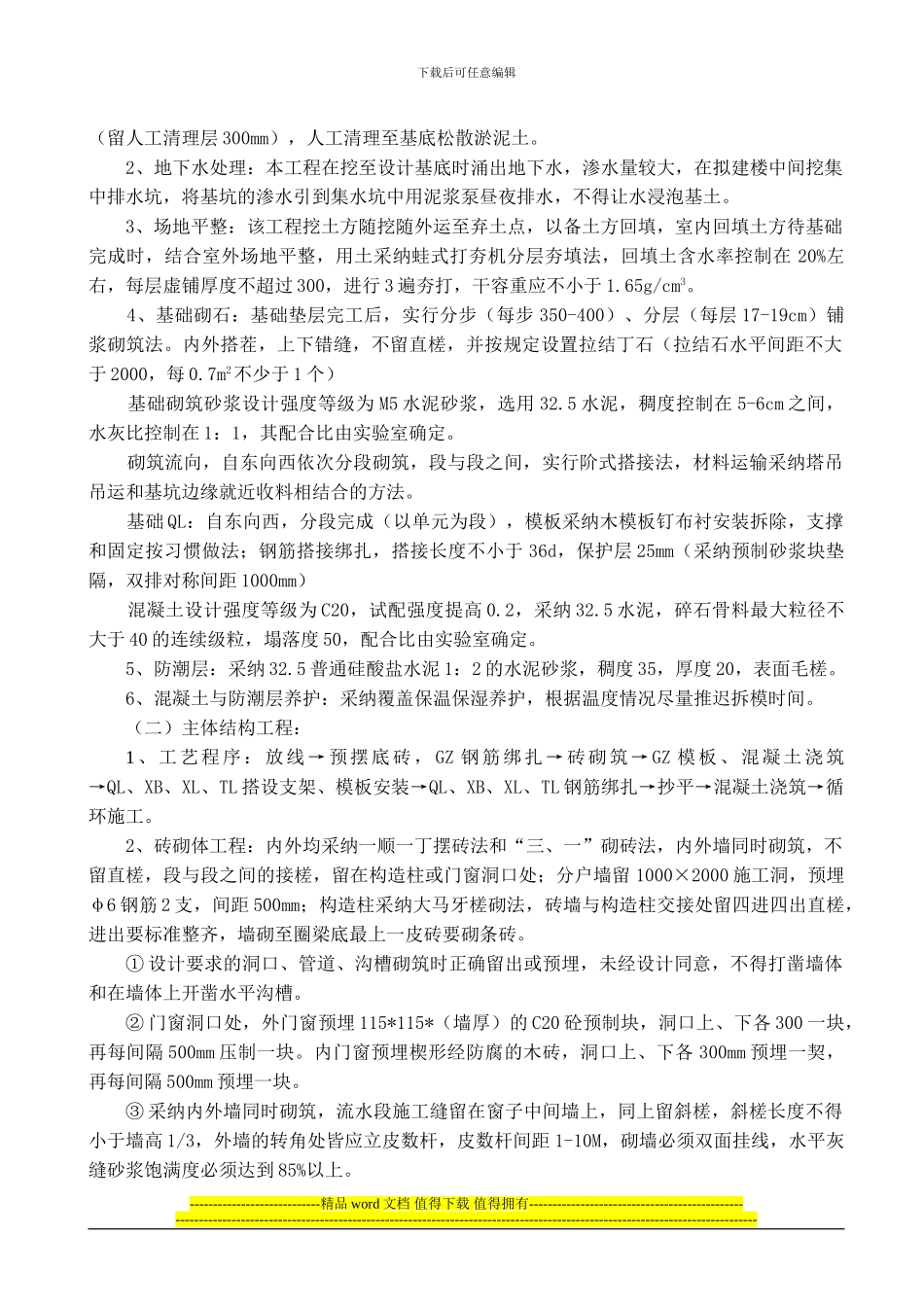

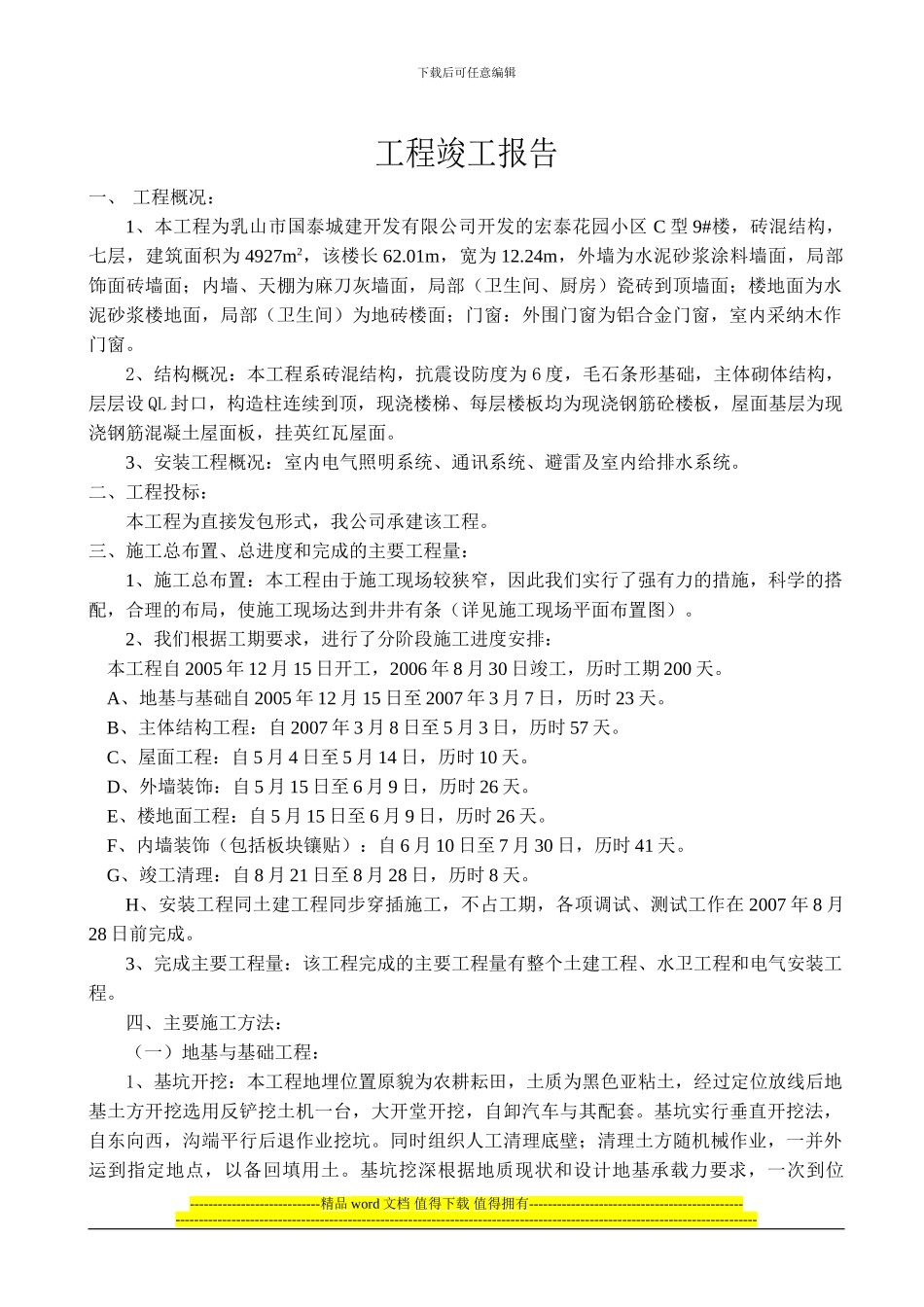

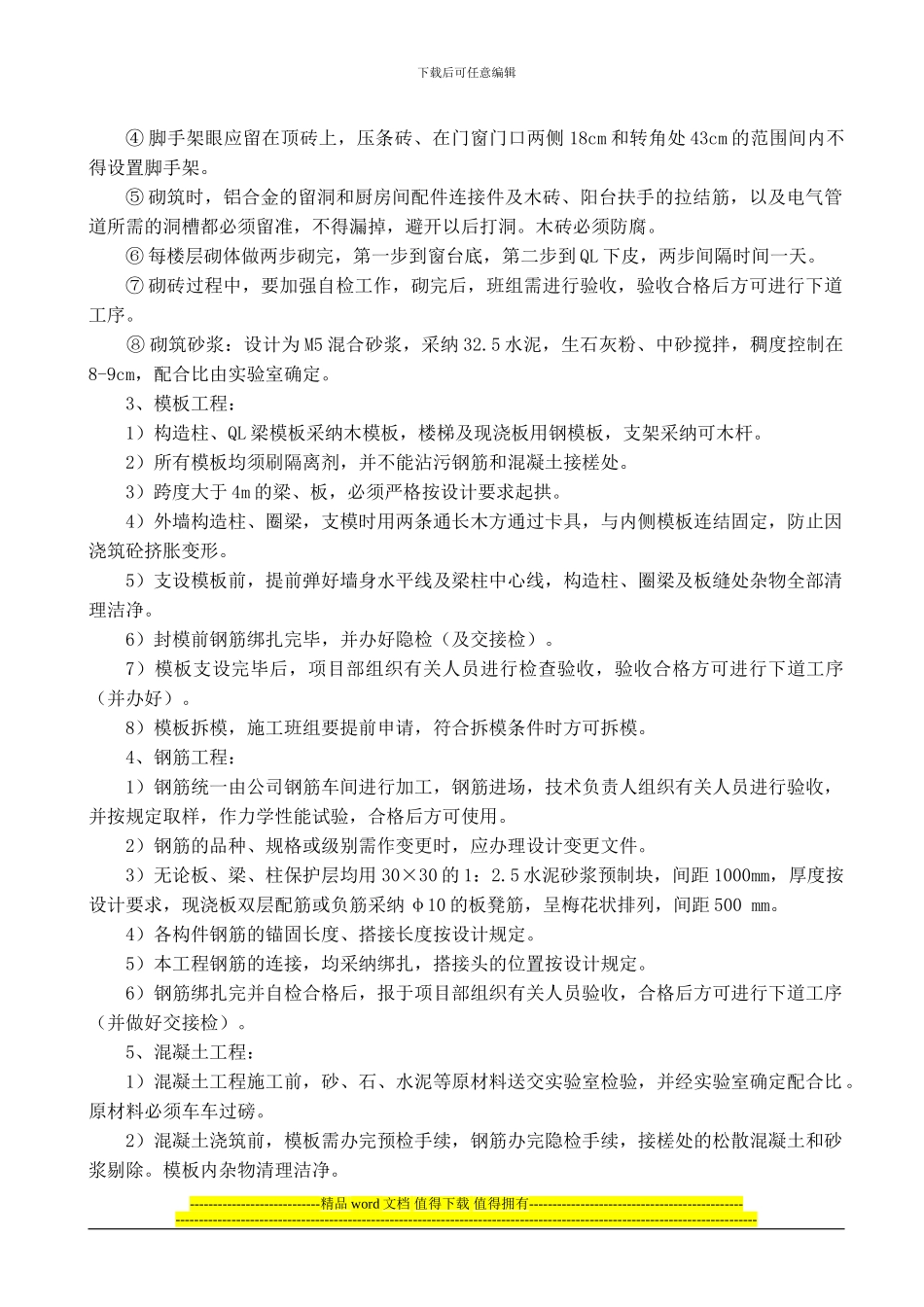

下载后可任意编辑工程竣工报告一、 工程概况:1、本工程为乳山市国泰城建开发有限公司开发的宏泰花园小区 C 型 9#楼,砖混结构,七层,建筑面积为 4927m2,该楼长 62.01m,宽为 12.24m,外墙为水泥砂浆涂料墙面,局部饰面砖墙面;内墙、天棚为麻刀灰墙面,局部(卫生间、厨房)瓷砖到顶墙面;楼地面为水泥砂浆楼地面,局部(卫生间)为地砖楼面;门窗:外围门窗为铝合金门窗,室内采纳木作门窗。2、结构概况:本工程系砖混结构,抗震设防度为 6 度,毛石条形基础,主体砌体结构,层层设 QL 封口,构造柱连续到顶,现浇楼梯、每层楼板均为现浇钢筋砼楼板,屋面基层为现浇钢筋混凝土屋面板,挂英红瓦屋面。3、安装工程概况:室内电气照明系统、通讯系统、避雷及室内给排水系统。二、工程投标:本工程为直接发包形式,我公司承建该工程。三、施工总布置、总进度和完成的主要工程量:1、施工总布置:本工程由于施工现场较狭窄,因此我们实行了强有力的措施,科学的搭配,合理的布局,使施工现场达到井井有条(详见施工现场平面布置图)。2、我们根据工期要求,进行了分阶段施工进度安排: 本工程自 2005 年 12 月 15 日开工,2006 年 8 月 30 日竣工,历时工期 200 天。 A、地基与基础自 2005 年 12 月 15 日至 2007 年 3 月 7 日,历时 23 天。 B、主体结构工程:自 2007 年 3 月 8 日至 5 月 3 日,历时 57 天。 C、屋面工程:自 5 月 4 日至 5 月 14 日,历时 10 天。 D、外墙装饰:自 5 月 15 日至 6 月 9 日,历时 26 天。 E、楼地面工程:自 5 月 15 日至 6 月 9 日,历时 26 天。 F、内墙装饰(包括板块镶贴):自 6 月 10 日至 7 月 30 日,历时 41 天。 G、竣工清理:自 8 月 21 日至 8 月 28 日,历时 8 天。H、安装工程同土建工程同步穿插施工,不占工期,各项调试、测试工作在 2007 年 8 月28 日前完成。3、完成主要工程量:该工程完成的主要工程量有整个土建工程、水卫工程和电气安装工程。四、主要施工方法: (一)地基与基础工程:1、基坑开挖:本工程地埋位置原貌为农耕耘田,土质为黑色亚粘土,经过定位放线后地基土方开挖选用反铲挖土机一台,大开堂开挖,自卸汽车与其配套。基坑实行垂直开挖法,自东向西,沟端平行后退作业挖坑。同时组织人工清理底壁;清理土方随机械作业,一并外运到指定地点,以备回填用...
