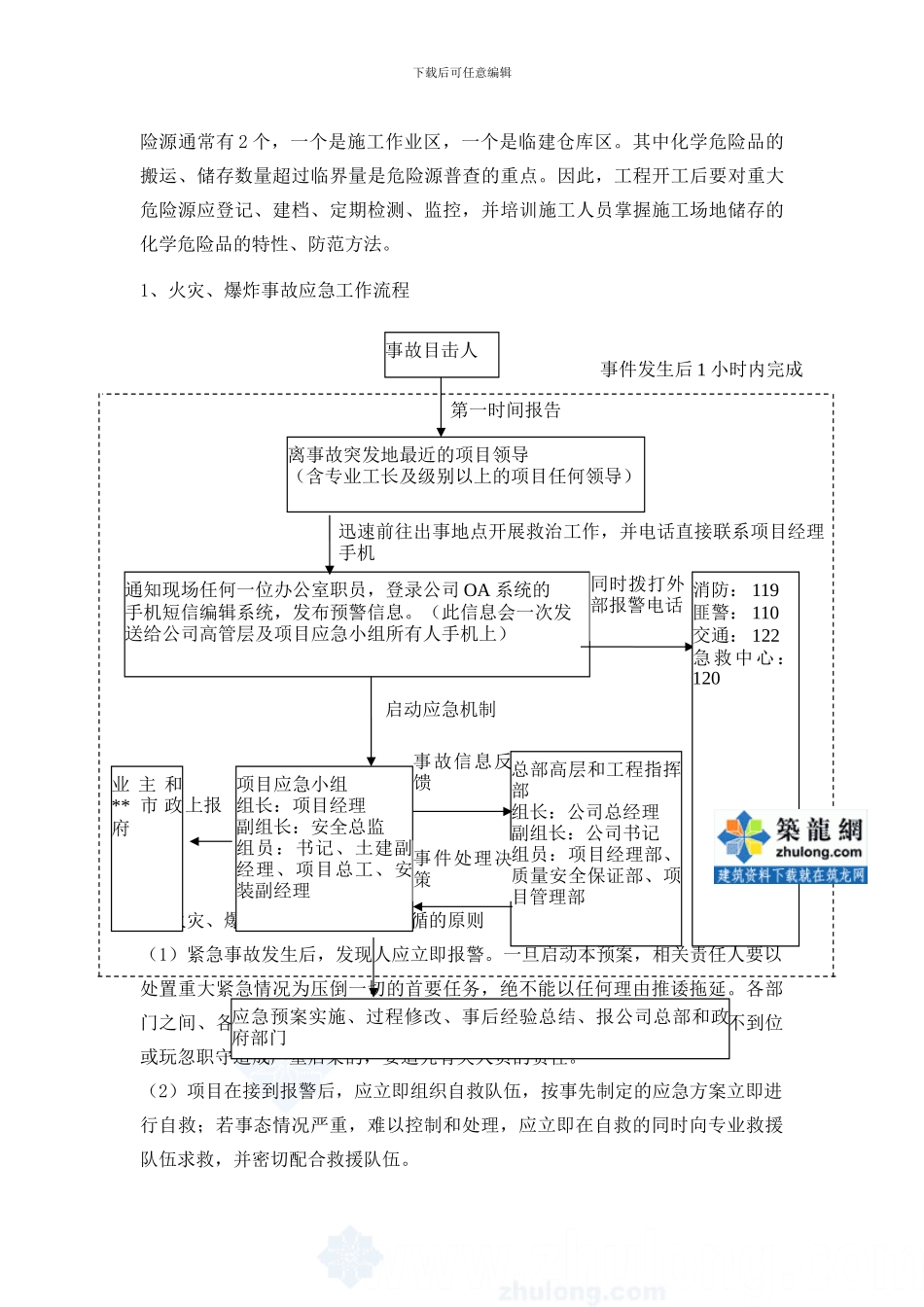

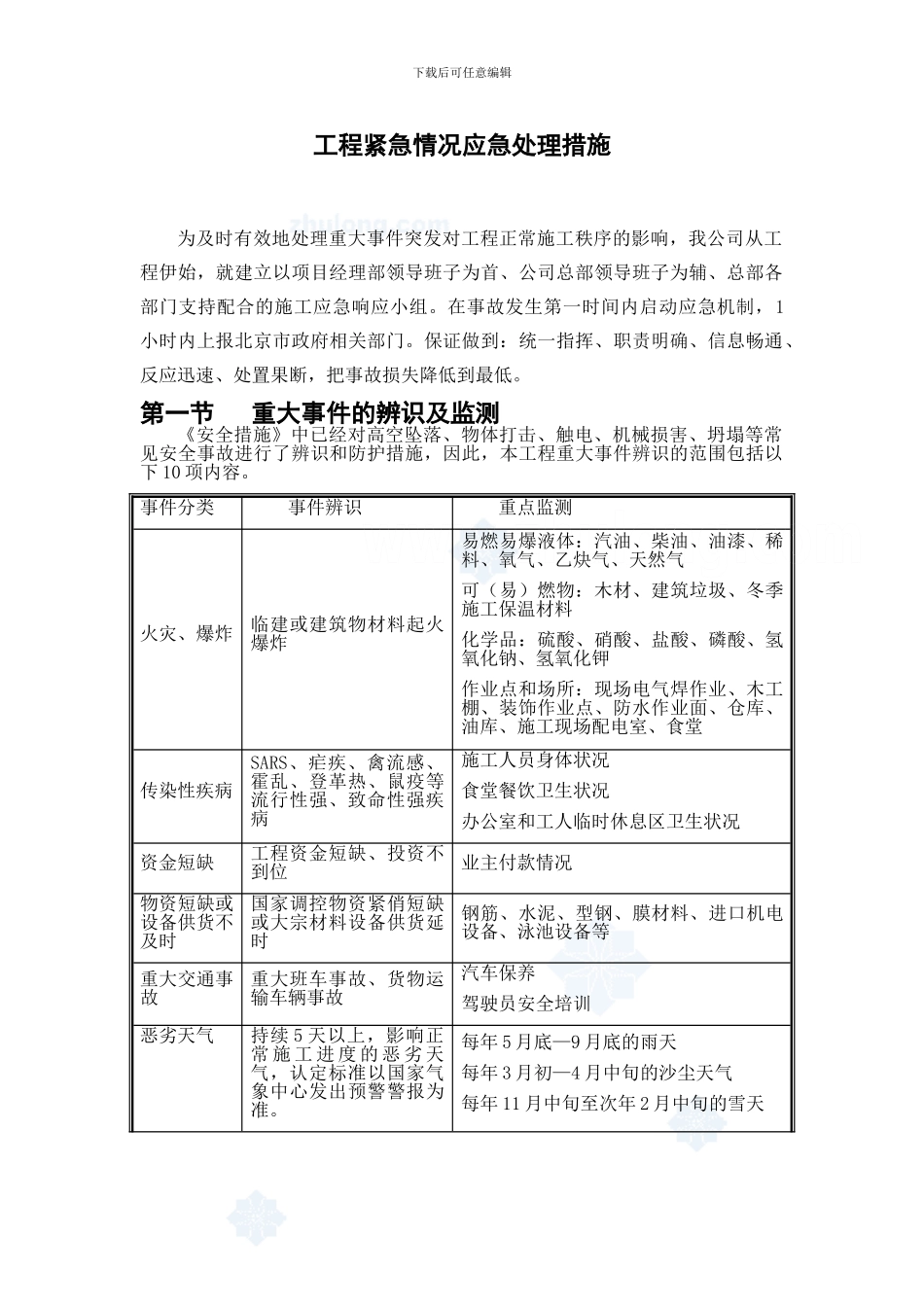

下载后可任意编辑工程紧急情况应急处理措施为及时有效地处理重大事件突发对工程正常施工秩序的影响,我公司从工程伊始,就建立以项目经理部领导班子为首、公司总部领导班子为辅、总部各部门支持配合的施工应急响应小组。在事故发生第一时间内启动应急机制,1小时内上报北京市政府相关部门。保证做到:统一指挥、职责明确、信息畅通、反应迅速、处置果断,把事故损失降低到最低。第一节 重大事件的辨识及监测《安全措施》中已经对高空坠落、物体打击、触电、机械损害、坍塌等常见安全事故进行了辨识和防护措施,因此,本工程重大事件辨识的范围包括以下 10 项内容。事件分类事件辨识重点监测火灾、爆炸临建或建筑物材料起火爆炸易燃易爆液体:汽油、柴油、油漆、稀料、氧气、乙炔气、天然气可(易)燃物:木材、建筑垃圾、冬季施工保温材料化学品:硫酸、硝酸、盐酸、磷酸、氢氧化钠、氢氧化钾作业点和场所:现场电气焊作业、木工棚、装饰作业点、防水作业面、仓库、油库、施工现场配电室、食堂传染性疾病SARS、疟疾、禽流感、霍乱、登革热、鼠疫等流行性强、致命性强疾病施工人员身体状况食堂餐饮卫生状况办公室和工人临时休息区卫生状况资金短缺工程资金短缺、投资不到位业主付款情况物资短缺或设备供货不及时国家调控物资紧俏短缺或大宗材料设备供货延时钢筋、水泥、型钢、膜材料、进口机电设备、泳池设备等重大交通事故重大班车事故、货物运输车辆事故汽车保养驾驶员安全培训恶劣天气持续 5 天以上,影响正常 施 工 进 度 的 恶 劣 天气,认定标准以国家气象中心发出预警警报为准。每年 5 月底—9 月底的雨天每年 3 月初—4 月中旬的沙尘天气每年 11 月中旬至次年 2 月中旬的雪天下载后可任意编辑交通堵塞施工现场周围两公里范围内的社会道路因市政断路引发的进场困难。现场周围市政改造工程信息及相关交通信息重大节日放假春节应急准备春节、五一黄金周、十一黄金周劳资纠纷承包商拖欠工人工资引发的怠工、静坐等劳资纠纷各分包商拖欠工人工资款上级领导人参观工程市委、建委等参观检查工程配合工程指挥部、北京市政府做好现场安全保卫工作第二节 应急机制小组一、应急机制小组本工程应急机制小组分二级,第一级直接对接现场,由项目经理部领导成员组成,这也是事件发生第一反应小组,也是事件的控制中心。第二级间接对接现场,由公司总部高层领导成员组成,它支持、服务于第一级应急小组工作,为第一级应急小组提供财...
