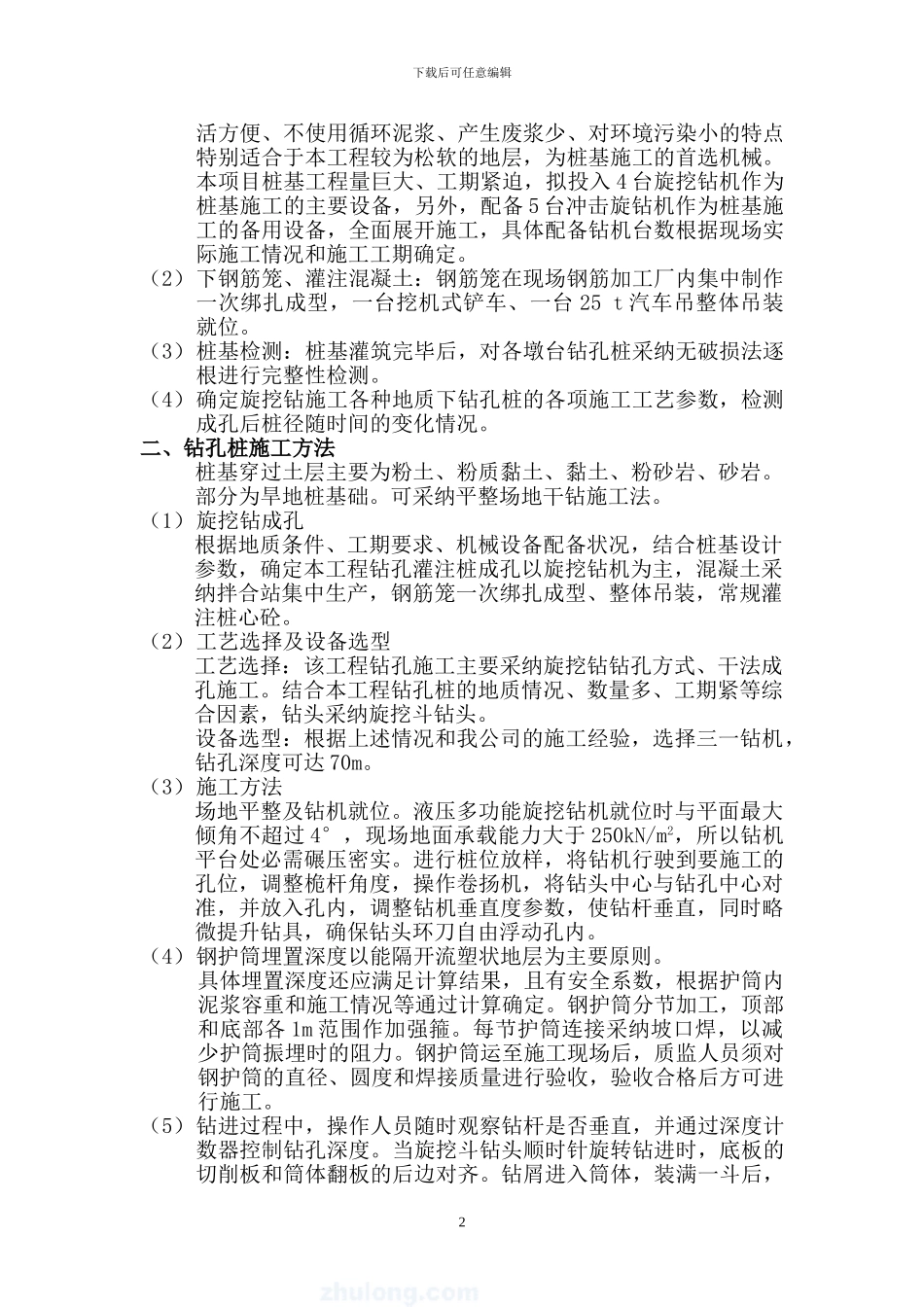

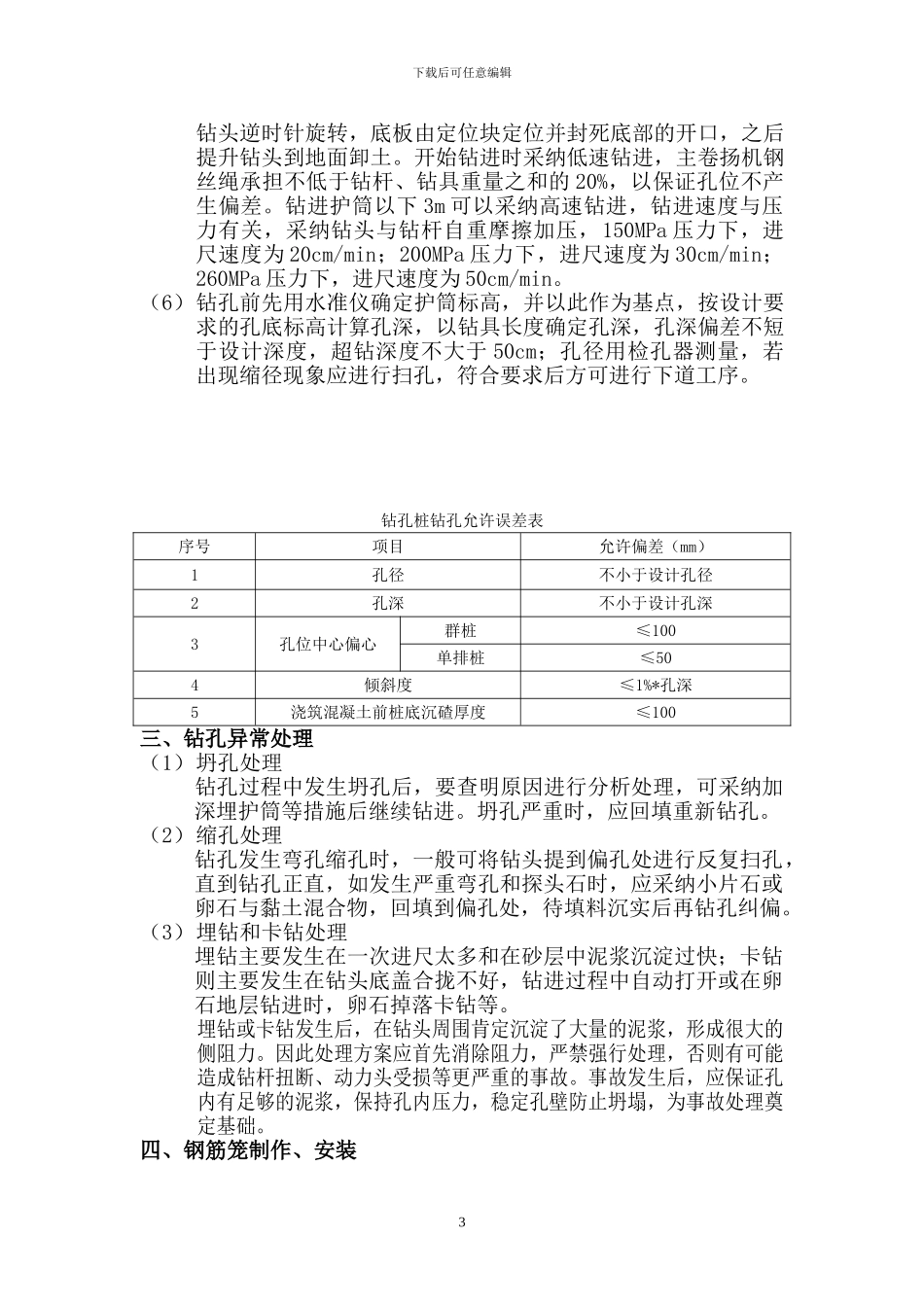

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】第一章 桩基旋挖钻机钻孔桩施工方案 一、桩基施工总体情况(1)房建工程钻孔桩工程广泛采纳机械化施工,以旋挖钻机为主,冲击钻为附;旋挖钻机具有成孔速度快、施工效率高、移动灵1下载后可任意编辑活方便、不使用循环泥浆、产生废浆少、对环境污染小的特点特别适合于本工程较为松软的地层,为桩基施工的首选机械。本项目桩基工程量巨大、工期紧迫,拟投入 4 台旋挖钻机作为桩基施工的主要设备,另外,配备 5 台冲击旋钻机作为桩基施工的备用设备,全面展开施工,具体配备钻机台数根据现场实际施工情况和施工工期确定。(2)下钢筋笼、灌注混凝土:钢筋笼在现场钢筋加工厂内集中制作一次绑扎成型,一台挖机式铲车、一台 25 t 汽车吊整体吊装就位。(3)桩基检测:桩基灌筑完毕后,对各墩台钻孔桩采纳无破损法逐根进行完整性检测。(4)确定旋挖钻施工各种地质下钻孔桩的各项施工工艺参数,检测成孔后桩径随时间的变化情况。二、钻孔桩施工方法桩基穿过土层主要为粉土、粉质黏土、黏土、粉砂岩、砂岩。部分为旱地桩基础。可采纳平整场地干钻施工法。(1)旋挖钻成孔根据地质条件、工期要求、机械设备配备状况,结合桩基设计参数,确定本工程钻孔灌注桩成孔以旋挖钻机为主,混凝土采纳拌合站集中生产,钢筋笼一次绑扎成型、整体吊装,常规灌注桩心砼。(2)工艺选择及设备选型工艺选择:该工程钻孔施工主要采纳旋挖钻钻孔方式、干法成孔施工。结合本工程钻孔桩的地质情况、数量多、工期紧等综合因素,钻头采纳旋挖斗钻头。设备选型:根据上述情况和我公司的施工经验,选择三一钻机,钻孔深度可达 70m。(3)施工方法场地平整及钻机就位。液压多功能旋挖钻机就位时与平面最大倾角不超过 4°,现场地面承载能力大于 250kN/m2,所以钻机平台处必需碾压密实。进行桩位放样,将钻机行驶到要施工的孔位,调整桅杆角度,操作卷扬机,将钻头中心与钻孔中心对准,并放入孔内,调整钻机垂直度参数,使钻杆垂直,同时略微提升钻具,确保钻头环刀自由浮动孔内。(4)钢护筒埋置深度以能隔开流塑状地层为主要原则。具体埋置深度还应满足计算结果,且有安全系数,根据护筒内泥浆容重和施工情况等通过计算确定。钢护筒分节加工,顶部和底部各 1m 范围作加强箍。每节护筒连接采纳坡口焊,以减少护筒振埋时的阻力。钢护筒运至...
