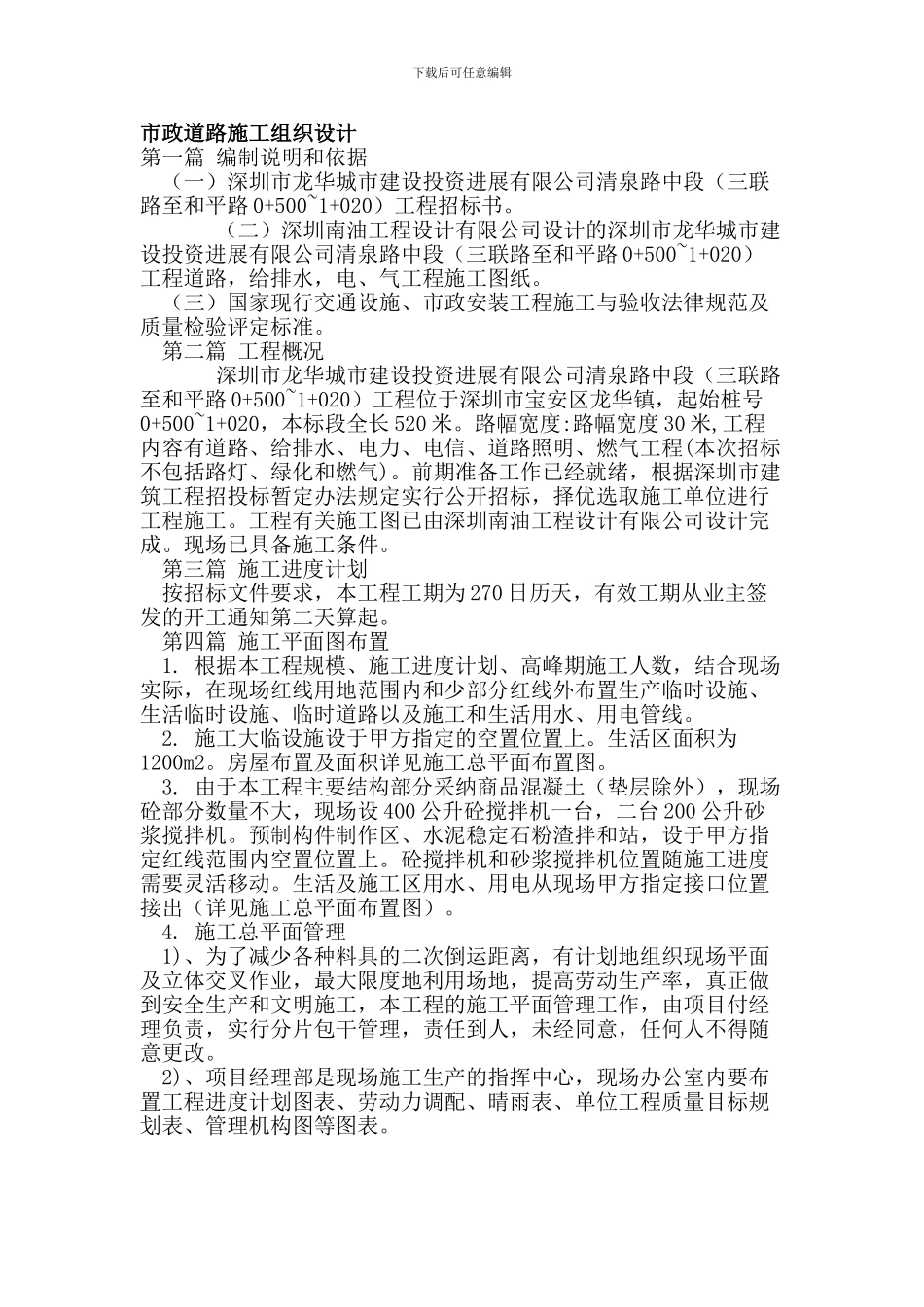

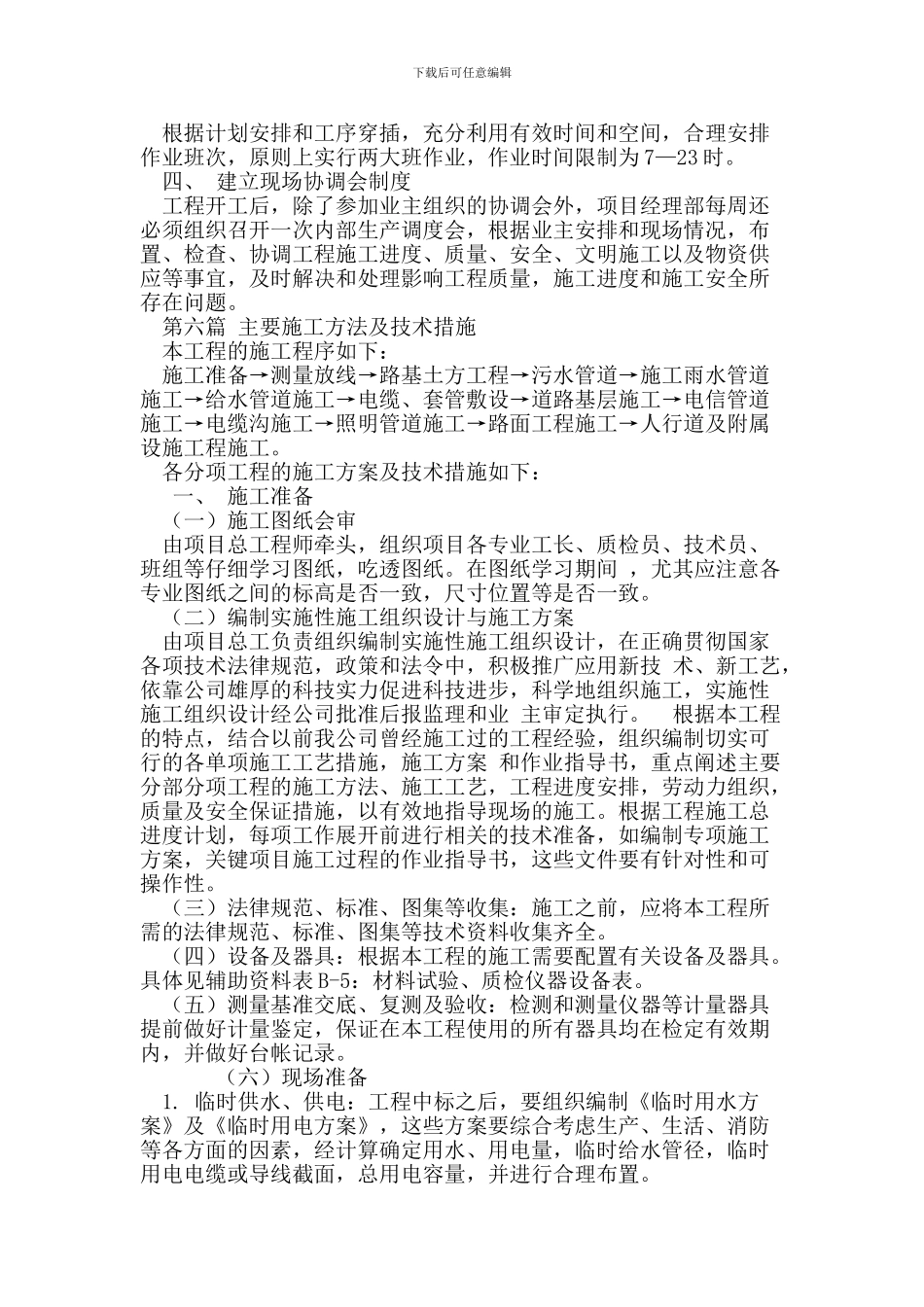

下载后可任意编辑市政道路施工组织设计第一篇 编制说明和依据 (一)深圳市龙华城市建设投资进展有限公司清泉路中段(三联路至和平路 0+500~1+020)工程招标书。 (二)深圳南油工程设计有限公司设计的深圳市龙华城市建设投资进展有限公司清泉路中段(三联路至和平路 0+500~1+020)工程道路,给排水,电、气工程施工图纸。 (三)国家现行交通设施、市政安装工程施工与验收法律规范及质量检验评定标准。 第二篇 工程概况 深圳市龙华城市建设投资进展有限公司清泉路中段(三联路至和平路 0+500~1+020)工程位于深圳市宝安区龙华镇,起始桩号0+500~1+020,本标段全长 520 米。路幅宽度:路幅宽度 30 米,工程内容有道路、给排水、电力、电信、道路照明、燃气工程(本次招标不包括路灯、绿化和燃气)。前期准备工作已经就绪,根据深圳市建筑工程招投标暂定办法规定实行公开招标,择优选取施工单位进行工程施工。工程有关施工图已由深圳南油工程设计有限公司设计完成。现场已具备施工条件。 第三篇 施工进度计划 按招标文件要求,本工程工期为 270 日历天,有效工期从业主签发的开工通知第二天算起。 第四篇 施工平面图布置 1. 根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。 2. 施工大临设施设于甲方指定的空置位置上。生活区面积为1200m2。房屋布置及面积详见施工总平面布置图。 3. 由于本工程主要结构部分采纳商品混凝土(垫层除外),现场砼部分数量不大,现场设 400 公升砼搅拌机一台,二台 200 公升砂浆搅拌机。预制构件制作区、水泥稳定石粉渣拌和站,设于甲方指定红线范围内空置位置上。砼搅拌机和砂浆搅拌机位置随施工进度需要灵活移动。生活及施工区用水、用电从现场甲方指定接口位置接出(详见施工总平面布置图)。 4. 施工总平面管理 1)、为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目付经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改。 2)、项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。下载后可任意编辑 3)、凡进场的材料...
