下载后可任意编辑干挂石材饰面施工工艺施工流程 1
结构尺寸的检验 2
清理结松表面3

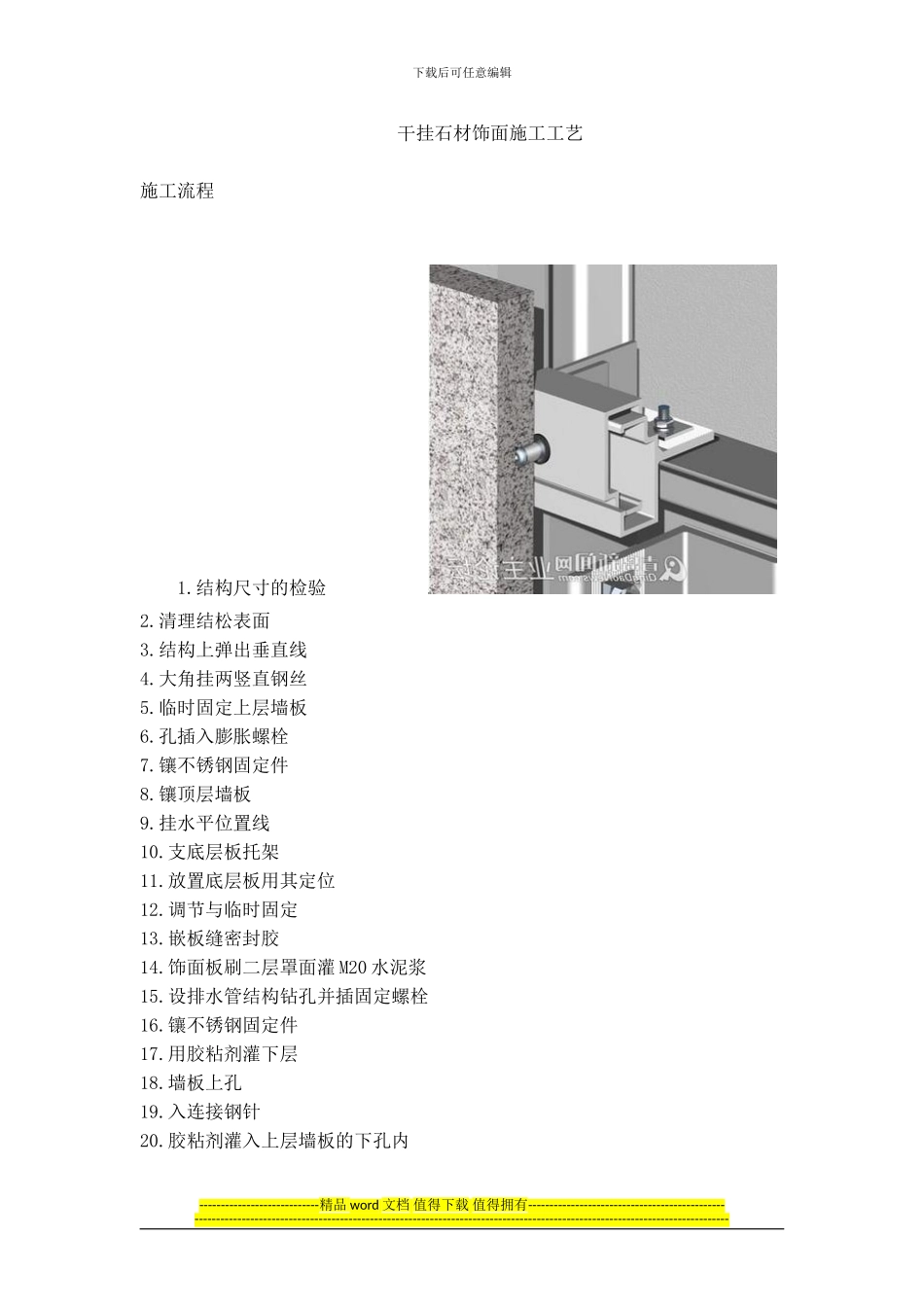

结构上弹出垂直线4
大角挂两竖直钢丝5
临时固定上层墙板6
孔插入膨胀螺栓7
镶不锈钢固定件8
镶顶层墙板9
挂水平位置线10
支底层板托架11
放置底层板用其定位12
调节与临时固定13
嵌板缝密封胶14
饰面板刷二层罩面灌 M20 水泥浆15
设排水管结构钻孔并插固定螺栓16
镶不锈钢固定件17
用胶粘剂灌下层18
墙板上孔19
入连接钢针20
胶粘剂灌入上层墙板的下孔内----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑施工工艺 (1)结构偏差实测 实测结构的偏差,对结构的修整、二次设计的排板及板材加工等工作具有非常实际的指导意义
偏差实测实行经纬仪投测与垂直、水平挂线相结合的方法,挂线采纳细钢丝;测量结果及时记录并绘制实测成果,提交技术负责人和翻样人员进行二次设计
(2)施工图二次设计 接到完整的设计院图纸后,应仔细阅览和理解图纸,将问题汇总并及时与业主、监理、设计院、质检部门进行会审交换意见,确定具体做法,扫清施工的图纸障碍
进行施工单位的二次图纸设计,尽早提交施工现场和厂方加工定货
(3)放线 外墙面水平线以设计轴线为基准
要求各面大墙的结构外墙面在剔除胀模墙体或修补凹进墙面后,使外墙面距设计轴线误差不大于 lcm
放线的具体原则是:以设计各内墙轴线定窗口立线,以各层设计标高+
