下载后可任意编辑 干粉砂浆生产线施工安全技术措施 一、工程概况本工程为山西西山金信建筑工程有限公司干粉砂浆生产线工程,该工程基础为钢筋混凝土基础,主体为三个钢板圆形直径 3
65 米、高 20
178 米粉料仓,两个钢板圆形直径 5 米、高 20 米砂筒仓,长 6 米宽 6 米高 12
3 米三层钢框架结构主楼,及一层结构彩板电脑房
机电设备由无锡江加建设机械有限公司负责安装
框架钢柱 H 型钢,钢梁为 H 型钢梁,楼面为压型钢板与混凝土叠合楼板,外墙面为压型彩板
主钢构件材质为 Q345,檩条采纳 Q235 C 型薄壁型钢
本工程施工范围包括钢结构系统的制作与现场安装施工
施工准备 1
组织有关工程管理和技术人员对设计图纸进行会审
对图纸不明确及施工中有困难的地方,要与设计单位及建设单位作好变更鉴证手续
根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划
对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全
钢结构工程所使用的材料除应有质量证明书外,还应根据现行国家标准的规定作出复试检验,符合标准后方可使用
在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故
钢结构进入现场需进行构件检验并合理堆放,以便于构件进入现场后顺利的安装
现场吊装前,应在柱脚埋件上弹好十字线,同时将标高控制点设置好
现场场地应平整夯实,没有积水,并且要预留车道
三.施工进度安排 根据工期要求 2024 年 9 月 28 日开工至 2024 年 10 月 25 日完工,钢结构工程部分在土建施工的基础上保证工期计划,安排好施工进度,组织好施工,具体进度计1 下载后可任意编辑划见施工进度计划表

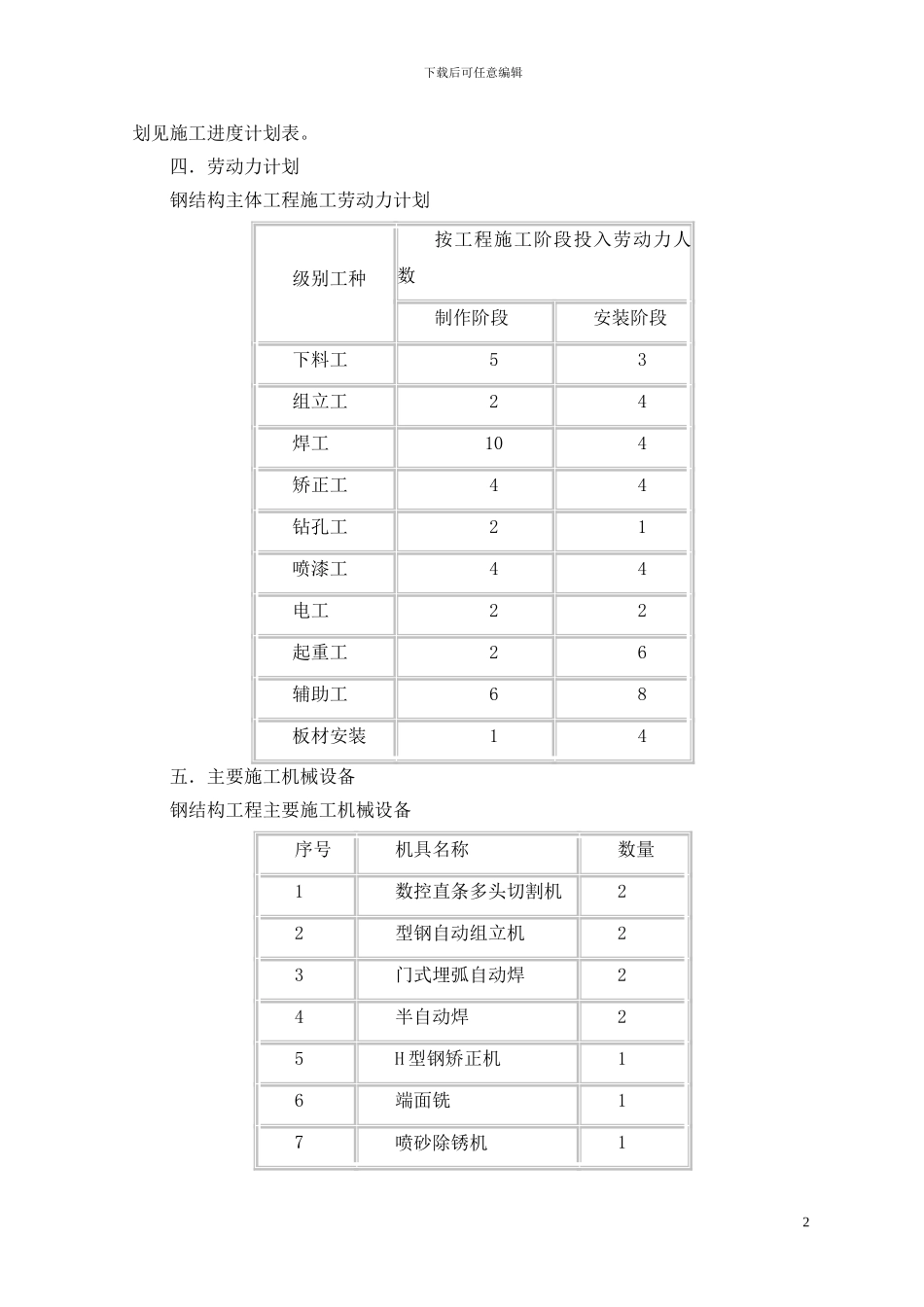

四.劳动力计划
