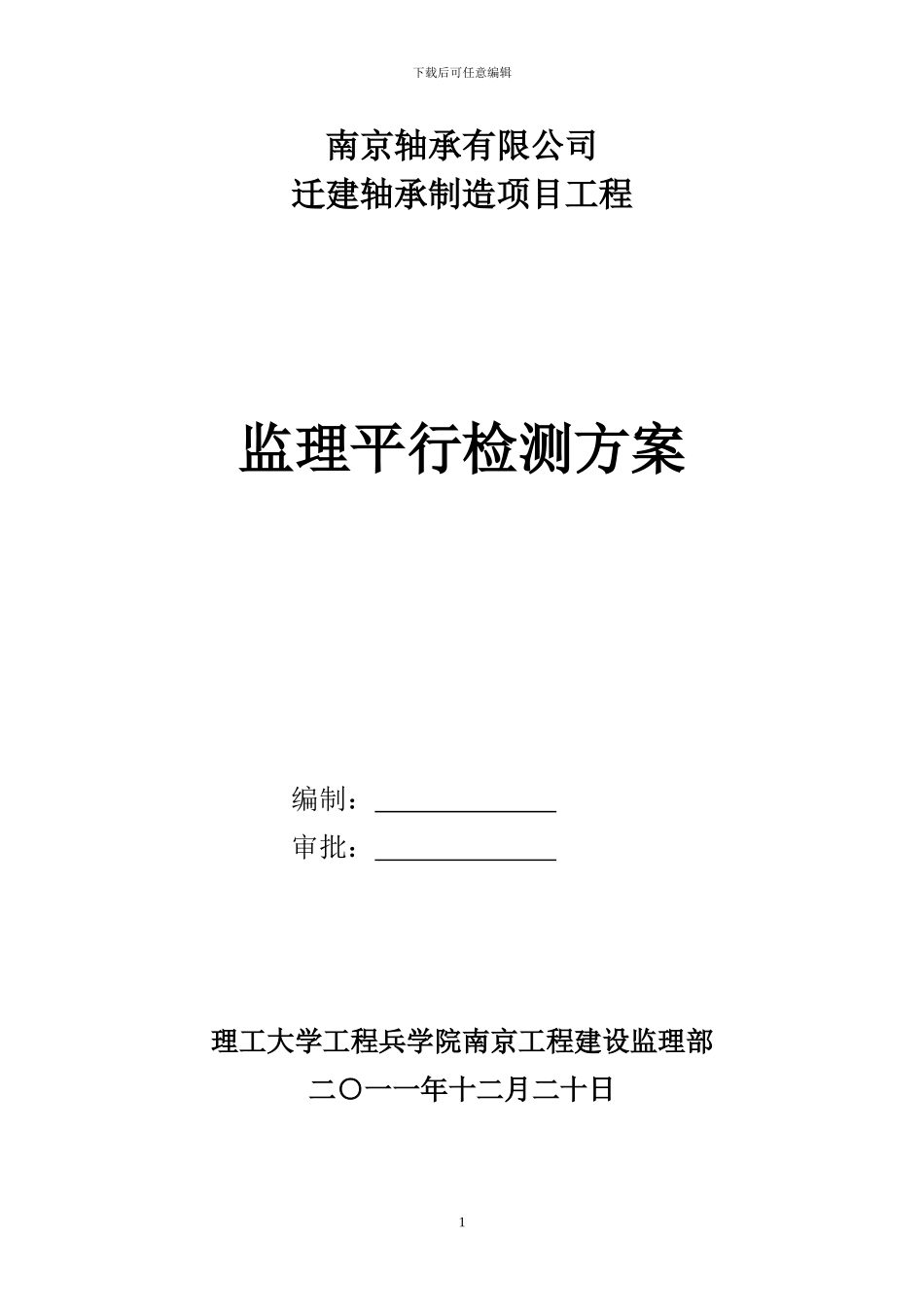

下载后可任意编辑南京轴承有限公司迁建轴承制造项目工程监理平行检测方案编制: 审批: 理工大学工程兵学院南京工程建设监理部二○一一年十二月二十日1下载后可任意编辑目 录1、工程概况2、编制依据3、平行检验内容及要求4、平行检验数量及方法5、监理平行检测表格一、1、工程概况工程名称南京轴承有限公司迁建轴承制造项目建设单位南京轴承有限公司设计单位中机十院国际工程有限公司施工单位南京建工集团有限公司监理单位理工大学工程兵学院南京工程建设监理部工程性质综合楼及工业厂房为框架轻钢结构/5 层、2层
工程造价5766 万元施工工期270 天开工日期2011 年 12 月 26 日竣工日期2012 年 9 月 30 日工程环境及气象本工程位于南京市雨花开发区龙腾大道南端东侧,厂区正立面为南江路,主体结构施工期间以春夏季节为主,气温适宜且多雨,利于施工
建筑设计概况本工程建筑总面积为 48586
41㎡;综合楼为 5 层,建筑面积11498
4㎡,建筑高度 20
75 m;第一、第二联合厂房为 2 层,建筑面积 12975
62 ㎡,建筑高度 15
6 m;第三、第四联合厂房为 2 层,建筑高度 15
05 m,第三联合厂房建筑面积 5528
96 ㎡,第四联合厂房建筑面积 5343
12 ㎡;门卫室为一层,建筑面积 41
21 ㎡,建筑高度 4
2m;辅助用房为一层,建筑面积2下载后可任意编辑223
48 ㎡,建筑高度 5
3m;室内外高差 0

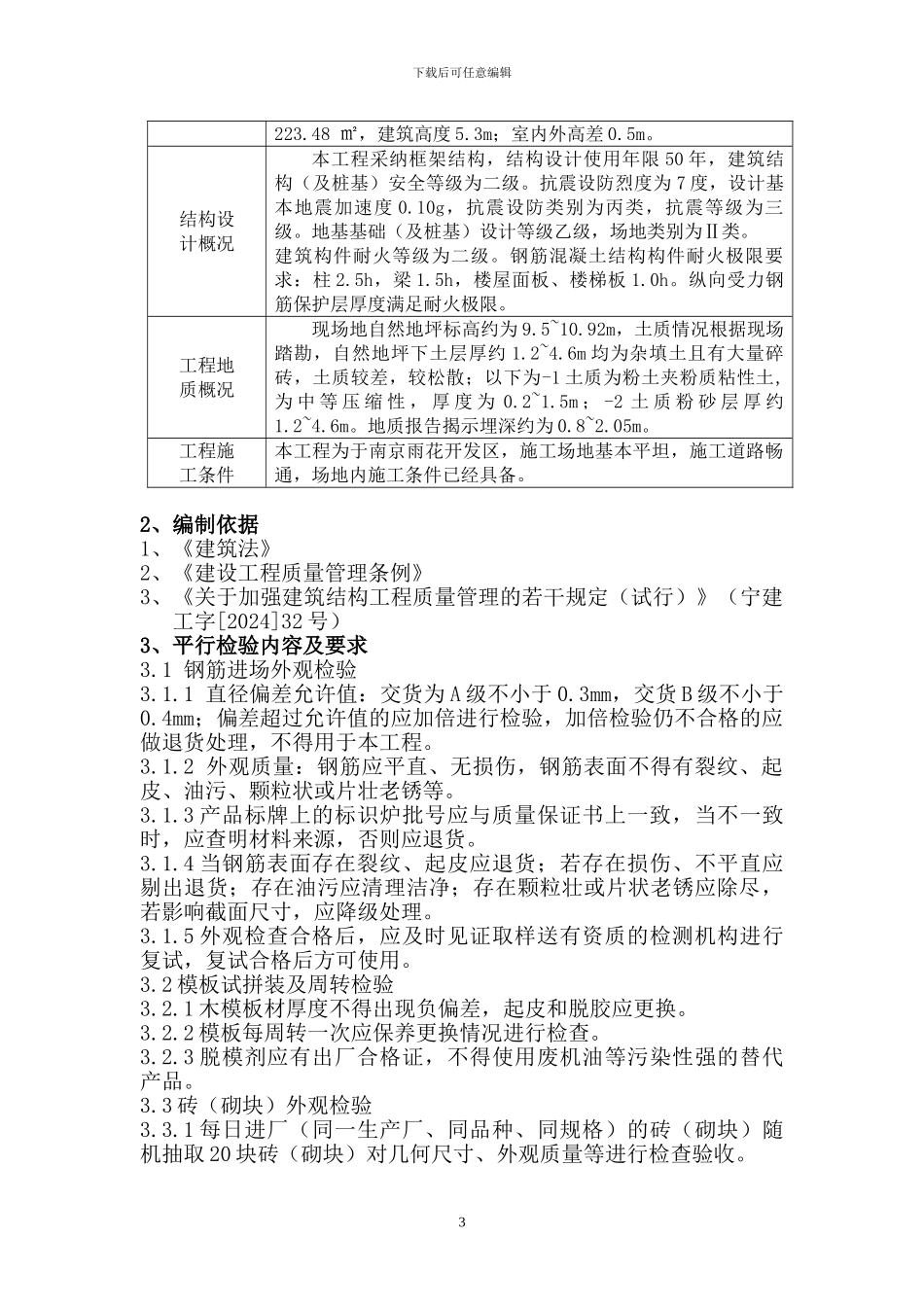

结构设计概况本工程采纳框架结构,结构设计使用年限 50 年,建筑结构(及桩基)安全等级为二级
抗震设防烈度为 7 度,设计基本地震加速度 0
10g,抗震设防类别为丙类,抗震等级为三级
地基基础(及桩基)设计等级乙级,场地类别为Ⅱ类
建筑构件耐火等级为二级
钢筋混凝土结构构件耐火极限要求:柱 2
5h,梁 1
5h,楼屋面板、楼梯板 1
