下载后可任意编辑广州河道清淤施工方案一、概况: XX 河道未定时清理垃圾,现已腐臭堵塞严重,故委托银浩河道清淤清淤此河道,进行现场查看,矗种鼷拟清淤长度约 2000 米
工期 12 天:准备工作 1 天,计划每天清淤长度 200 米,河底平整、拆除围堰 1 天
二、方案: 弄清河道上游正常时期来水流量,沿途桥梁、管线等基础设施的具体位置、走向,河道内淤积物沉积深度等情况,根据清淤工作量和工期要求组织人力、机械,同时考虑防洪度汛的要求,进行物资准备
1、组织:河道改线工程与老河道相距较近,施工现场有大型施工机械,可用于河清淤疏浚的工作
拟采纳多台履带挖掘机分组分段进行疏挖,疏挖过程中必须保持老魏河正常通水,半幅清淤半幅保持流水;先疏挖南半幅河道,再疏挖北幅河道
2、围堰:河道下游设置带有两个活动闸门的厚 500mm 砖砌体围堰,与桥台基础顶面平齐,可兼做改线工程与老河道顺接时的围堰(闸门宽 3 米,木质结构)
下游围堰根据清淤长度分段设置,拟在钓鱼协会南侧和唐庄桥下游分别设置,高度以高出水面 0
下游围堰采纳土质结构,外侧覆压防水材料(如宽幅彩条布等)
3、排水:围堰修筑完成采纳污水泵将河道内积水排至围堰下游河道,沿老河道底口边线开挖纵向集水沟,将河道内积水汇合到下游围堰前
在围堰上游开挖集水坑,用大功率污水泵将积水排到围堰下游
4、清淤:以三台挖掘机为一组,组合成阶梯队列
河底一台挖掘机在前方,边开挖边将河底淤积物向南侧清理,尽可能将淤积物放到边坡上方,同时在河道南侧底口线位置开挖出深度下载后可任意编辑50cm 左右的集水沟;第二台在边坡上方,将第一台挖掘机挖出淤积物以及边坡上草皮树根等清理到河道南侧滩地内,第三台在最后方,将第二台挖掘机挖出的淤积物收集

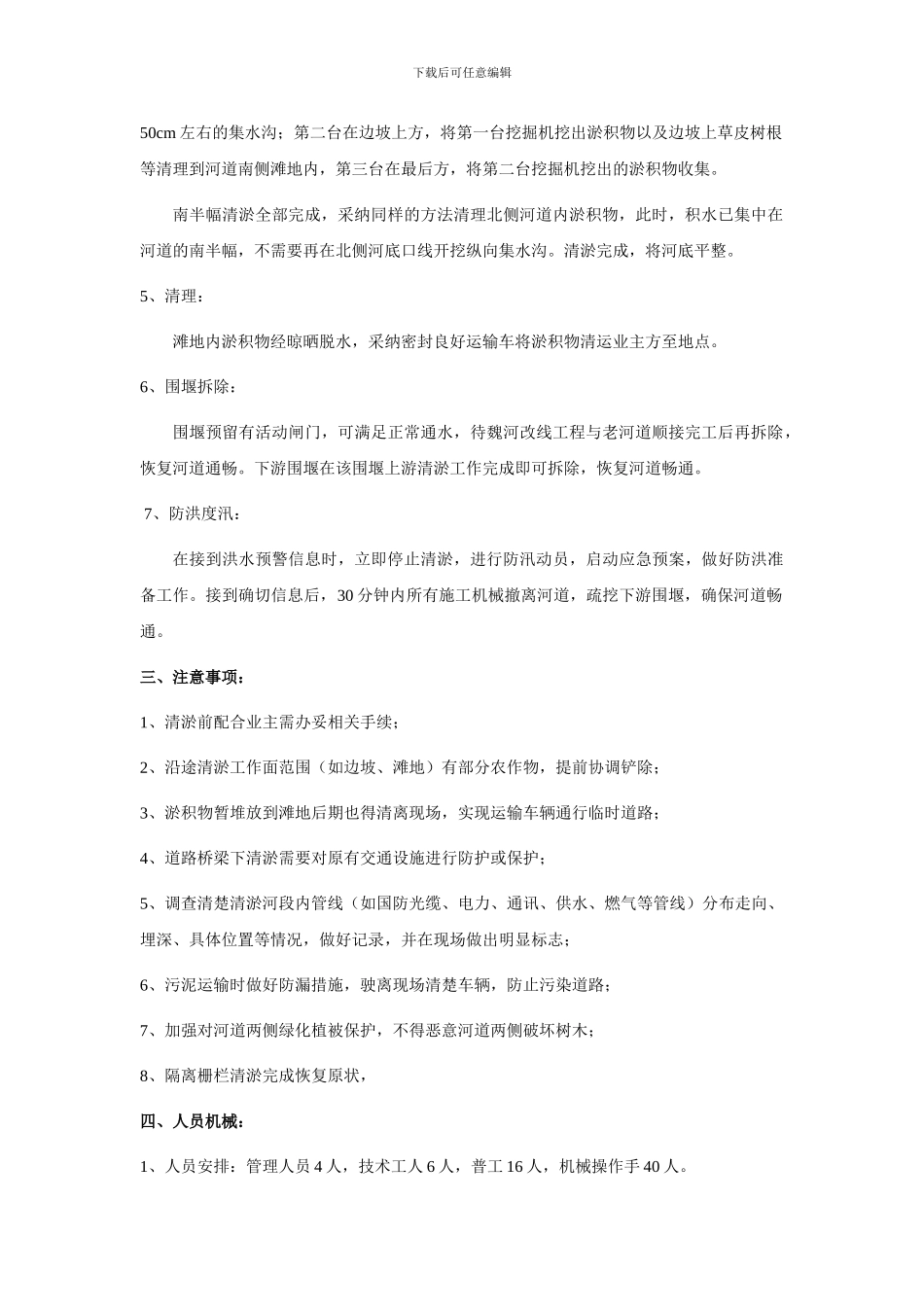

南半幅清淤全部完成,采纳同样的方法清理北侧河道内淤积物,此时,积水已集中在河道的南半幅,不需要
