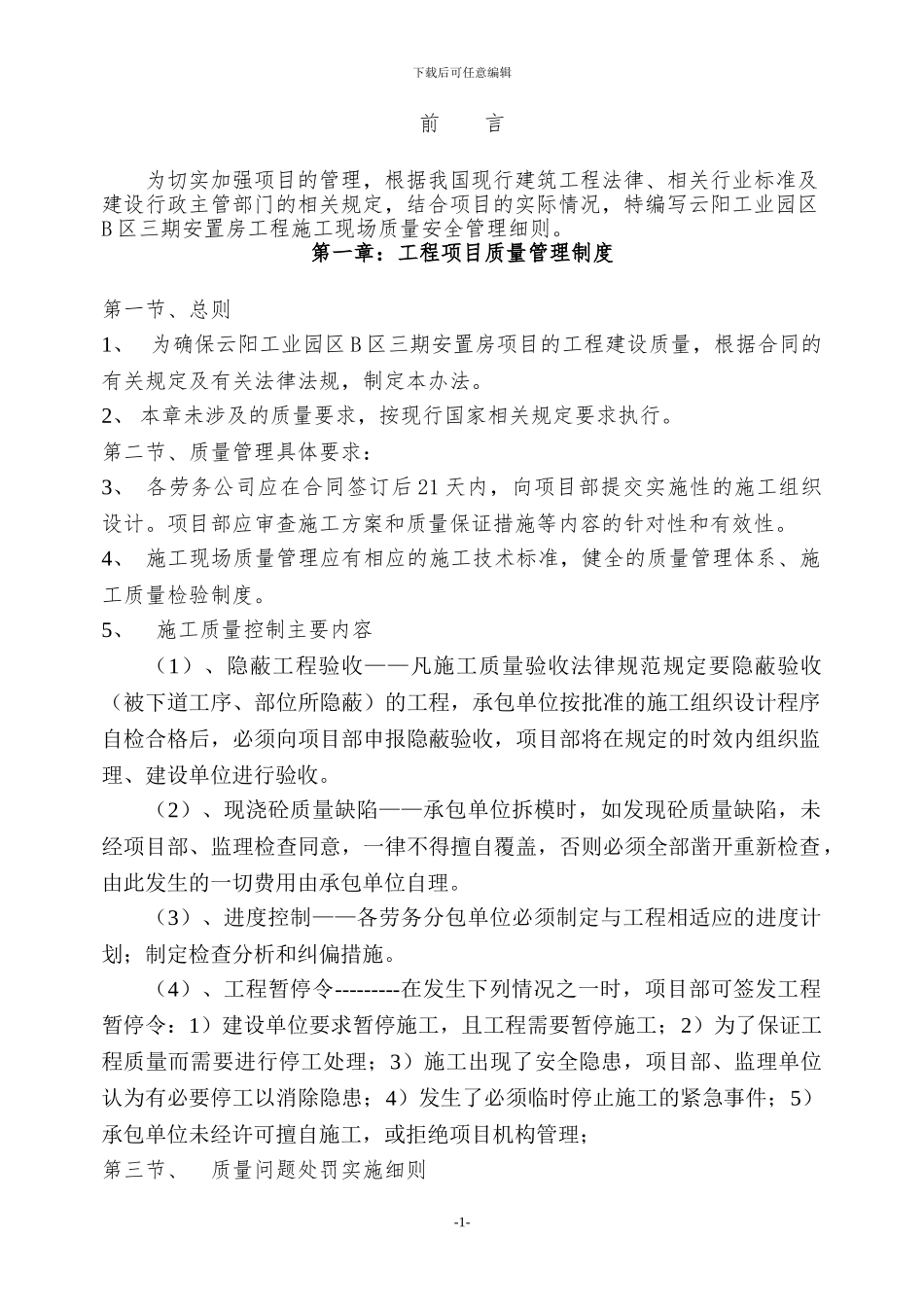

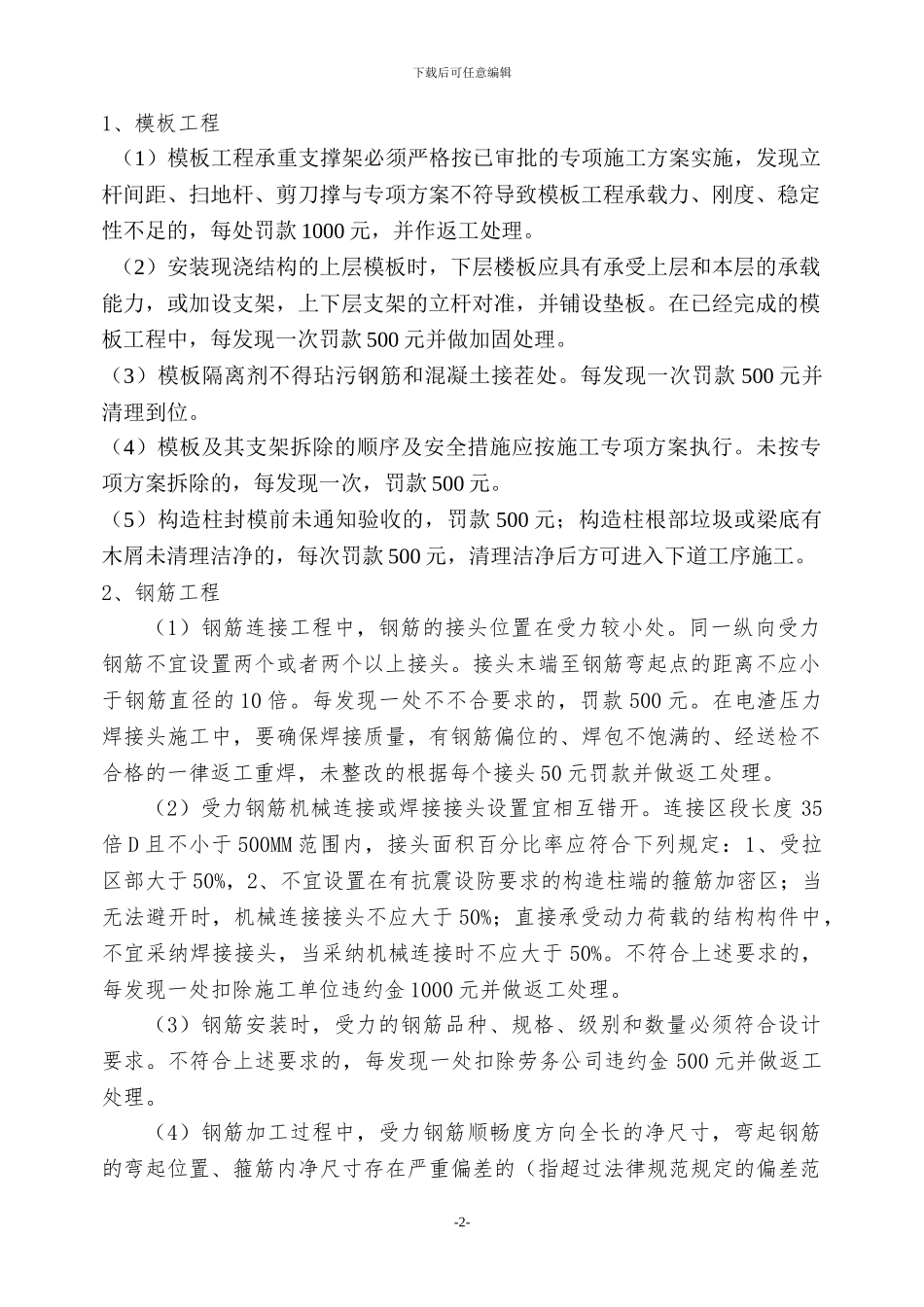

重庆云厦实业有限公司工业园区 B 区三期安置房工程 质量安全进度管理实施细则 重庆云厦实业公司 B 区三期安置房项目部下载后可任意编辑前 言为切实加强项目的管理,根据我国现行建筑工程法律、相关行业标准及建设行政主管部门的相关规定,结合项目的实际情况,特编写云阳工业园区B 区三期安置房工程施工现场质量安全管理细则
