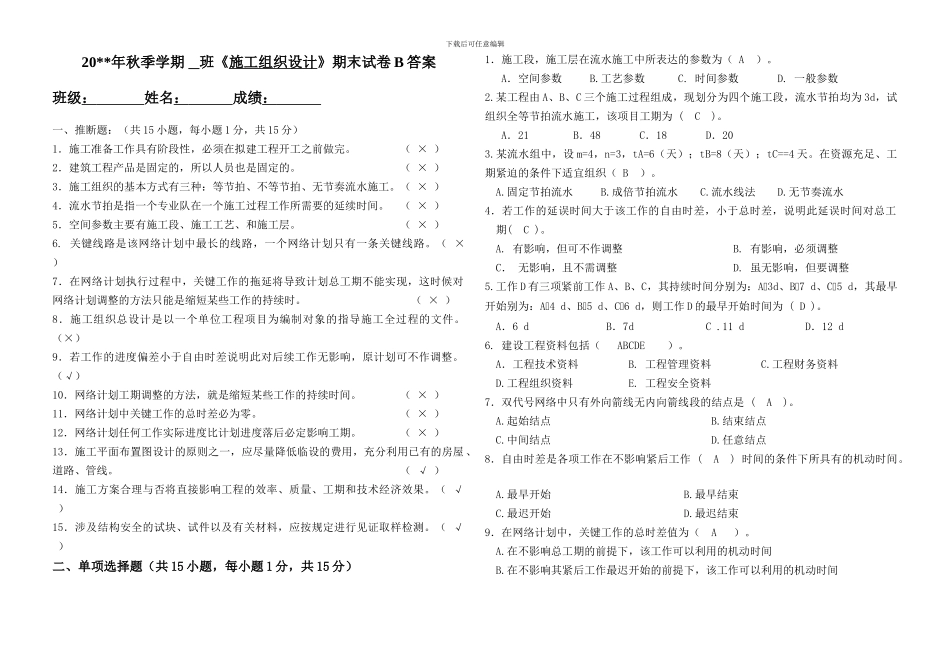

下载后可任意编辑20**年秋季学期 班《施工组织设计》期末试卷 B 答案班级: 姓名: 成绩: 一、推断题:(共 15 小题,每小题 1 分,共 15 分)1.施工准备工作具有阶段性,必须在拟建工程开工之前做完
( × )2.建筑工程产品是固定的,所以人员也是固定的
( × )3.施工组织的基本方式有三种:等节拍、不等节拍、无节奏流水施工
( × )4.流水节拍是指一个专业队在一个施工过程工作所需要的延续时间
( × )5.空间参数主要有施工段、施工工艺、和施工层
( × )6
关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路
( × )7.在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是缩短某些工作的持续时
( × )8.施工组织总设计是以一个单位工程项目为编制对象的指导施工全过程的文件
(×) 9.若工作的进度偏差小于自由时差说明此对后续工作无影响,原计划可不作调整
(√)10.网络计划工期调整的方法,就是缩短某些工作的持续时间
( × )11.网络计划中关键工作的总时差必为零
( × ) 12.网络计划任何工作实际进度比计划进度落后必定影响工期
( × )13.施工平面布置图设计的原则之一,应尽量降低临设的费用,充分利用已有的房屋、道路、管线
( √ )14.施工方案合理与否将直接影响工程的效率、质量、工期和技术经济效果
( √ )15.涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测
( √ ) 二、单项选择题(共 15 小题,每小题 1 分,共 15 分)1.施工段,施工层在流水施工中所表达的参数为( A )
A.空间参数 B
工艺参数 C
时间参数 D
一般参数 2
某工程由 A、B、C 三个施工过程组成,现划分为四个施工段,流水节拍均为 3d,试组织全等节拍流水施
