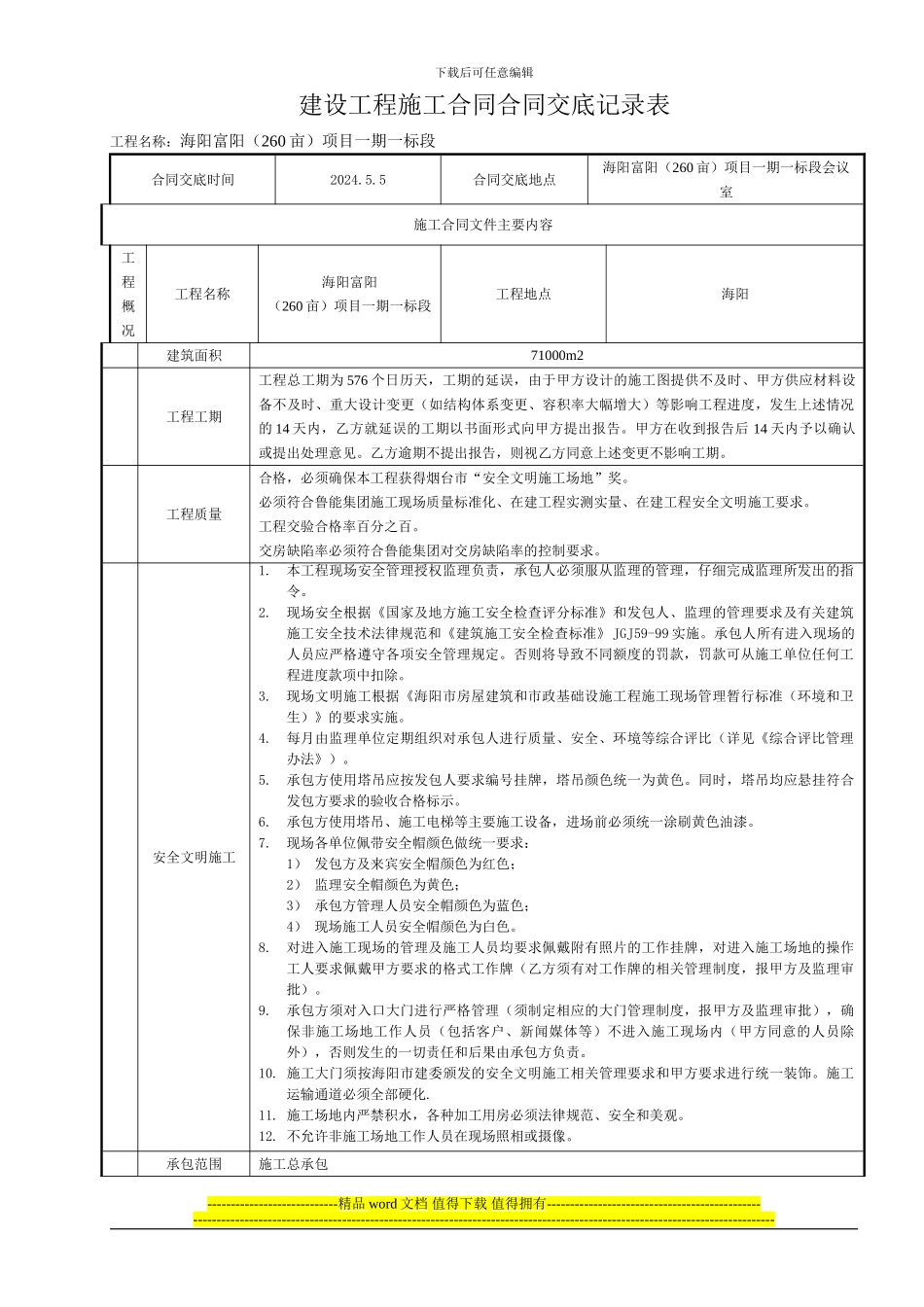

下载后可任意编辑建设工程施工合同合同交底记录表工程名称:海阳富阳(260 亩)项目一期一标段合同交底时间2024
5合同交底地点海阳富阳(260 亩)项目一期一标段会议室施工合同文件主要内容工程概况工程名称海阳富阳(260 亩)项目一期一标段工程地点海阳建筑面积71000m2工程工期工程总工期为 576 个日历天,工期的延误,由于甲方设计的施工图提供不及时、甲方供应材料设备不及时、重大设计变更(如结构体系变更、容积率大幅增大)等影响工程进度,发生上述情况的 14 天内,乙方就延误的工期以书面形式向甲方提出报告
甲方在收到报告后 14 天内予以确认或提出处理意见
乙方逾期不提出报告,则视乙方同意上述变更不影响工期
工程质量合格,必须确保本工程获得烟台市“安全文明施工场地”奖
必须符合鲁能集团施工现场质量标准化、在建工程实测实量、在建工程安全文明施工要求
工程交验合格率百分之百
交房缺陷率必须符合鲁能集团对交房缺陷率的控制要求
安全文明施工1
本工程现场安全管理授权监理负责,承包人必须服从监理的管理,仔细完成监理所发出的指令
现场安全根据《国家及地方施工安全检查评分标准》和发包人、监理的管理要求及有关建筑施工安全技术法律规范和《建筑施工安全检查标准》 JGJ59-99 实施
承包人所有进入现场的人员应严格遵守各项安全管理规定
否则将导致不同额度的罚款,罚款可从施工单位任何工程进度款项中扣除
现场文明施工根据《海阳市房屋建筑和市政基础设施工程施工现场管理暂行标准(环境和卫生)》的要求实施
每月由监理单位定期组织对承包人进行质量、安全、环境等综合评比(详见《综合评比管理办法》)
承包方使用塔吊应按发包人要求编号挂牌,塔吊颜色统一为黄色
同时,塔吊均应悬挂符合发包方要求的验收合格标示
承包方使用塔吊、施工电梯等主要施工设备,进场前必须统一涂刷黄色油漆
