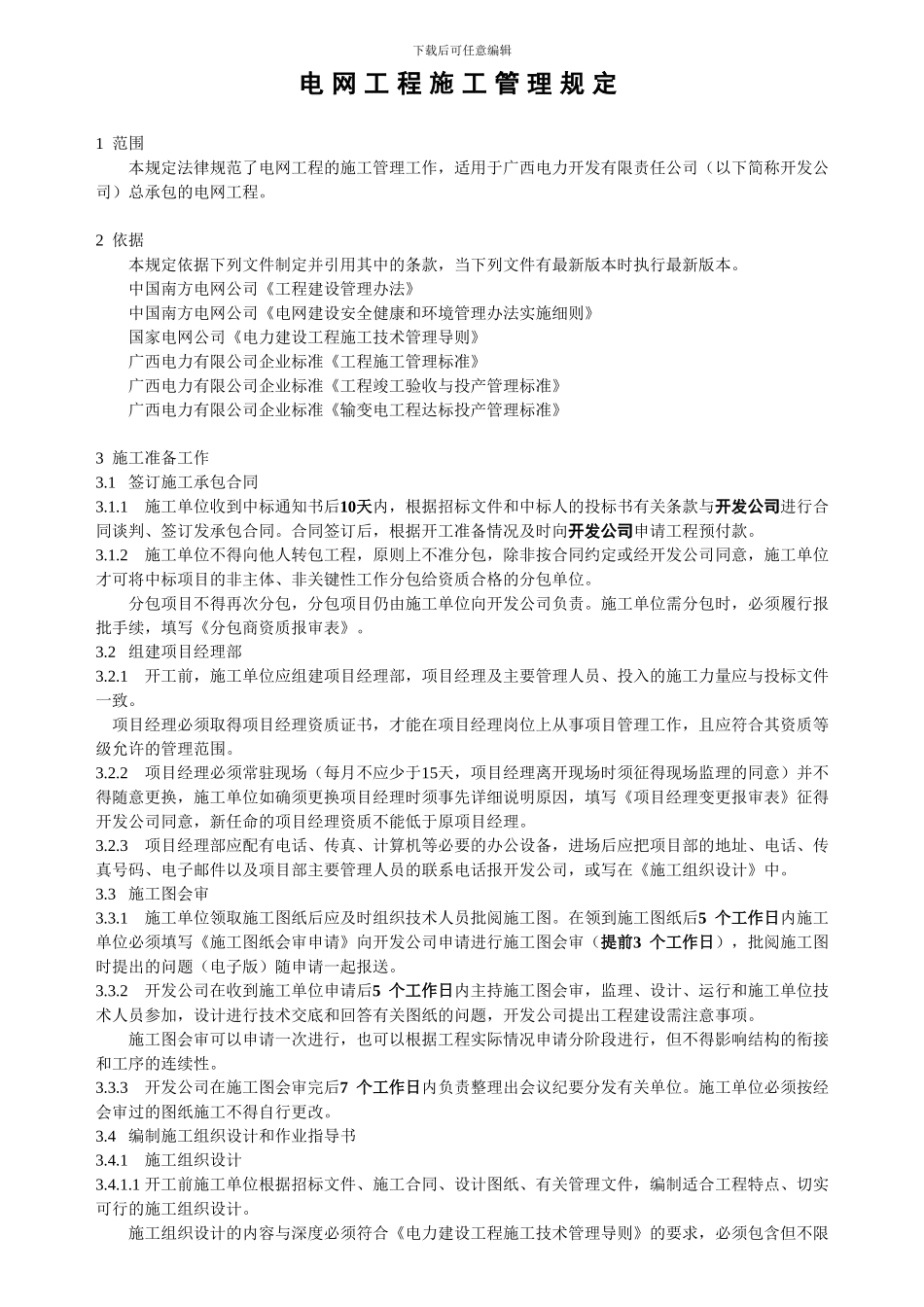

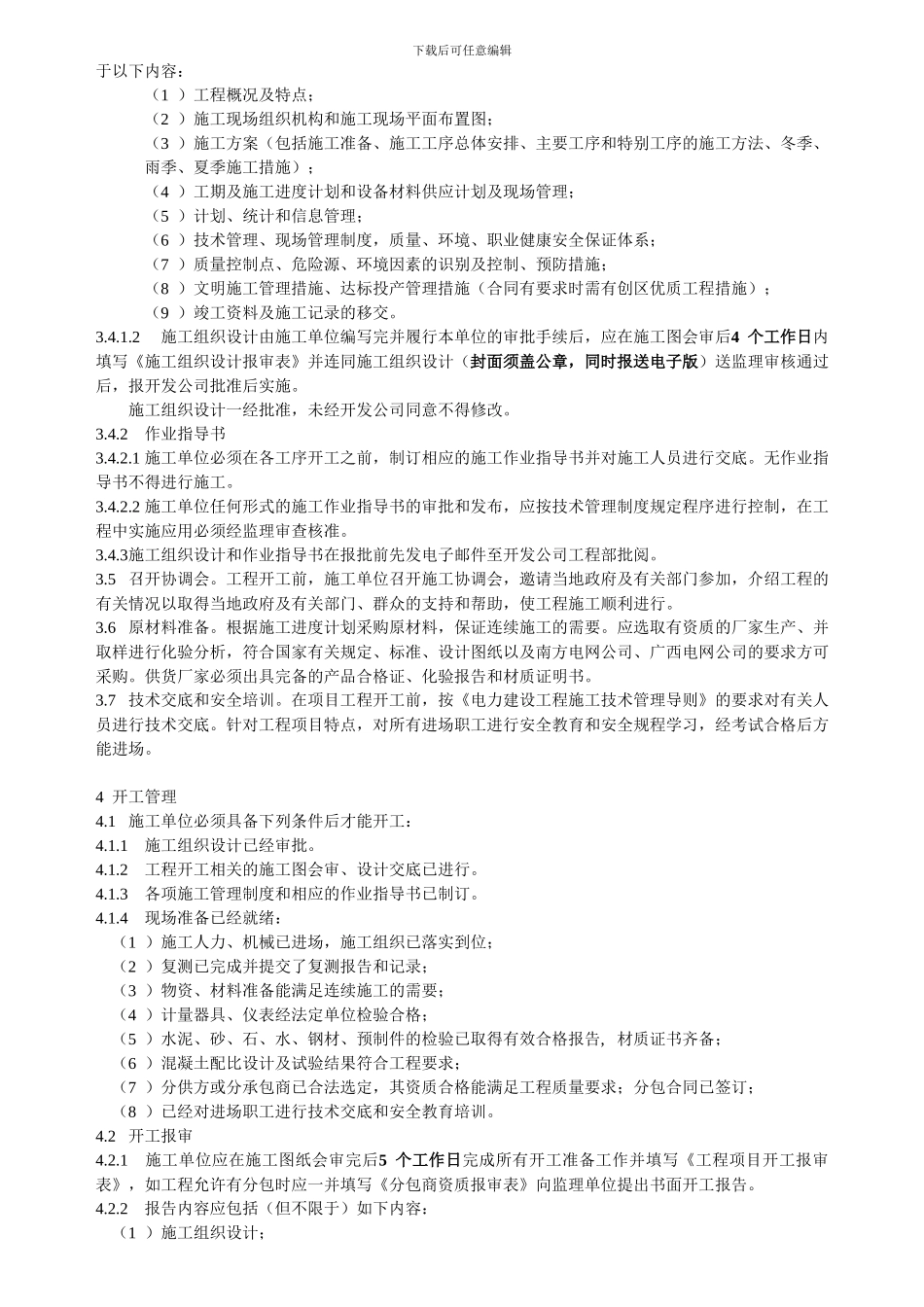

发放号: DLKF/GC-04替 代 — B 版电 网 工 程 施 工 管 理 规 定(C 版 ) 广 西 电 力 开 发 有 限 责 任 公 司二 00 五 年 十 一 月下载后可任意编辑电 网 工 程 施 工 管 理 规 定1 范围本规定法律规范了电网工程的施工管理工作,适用于广西电力开发有限责任公司(以下简称开发公司)总承包的电网工程
2 依据本规定依据下列文件制定并引用其中的条款,当下列文件有最新版本时执行最新版本
中国南方电网公司《工程建设管理办法》中国南方电网公司《电网建设安全健康和环境管理办法实施细则》国家电网公司《电力建设工程施工技术管理导则》广西电力有限公司企业标准《工程施工管理标准》广西电力有限公司企业标准《工程竣工验收与投产管理标准》广西电力有限公司企业标准《输变电工程达标投产管理标准》3 施工准备工作3
1 签订施工承包合同3
1 施工单位收到中标通知书后10天内,根据招标文件和中标人的投标书有关条款与开发公司进行合同谈判、签订发承包合同
合同签订后,根据开工准备情况及时向开发公司申请工程预付款
2 施工单位不得向他人转包工程,原则上不准分包,除非按合同约定或经开发公司同意,施工单位才可将中标项目的非主体、非关键性工作分包给资质合格的分包单位
分包项目不得再次分包,分包项目仍由施工单位向开发公司负责
施工单位需分包时,必须履行报批手续,填写《分包商资质报审表》
2 组建项目经理部3
1 开工前,施工单位应组建项目经理部,项目经理及主要管理人员、投入的施工力量应与投标文件一致
项目经理必须取得项目经理资质证书,才能在项目经理岗位上从事项目管理工作,且应符合其资质等级允许的管理范围
2 项目经理必须常驻现场(每月不应少于15天,项目经理离开现场时须征得现场监理的同意)并不得随意更换,施工单位如确须更换项目经理时须事先详细说明
