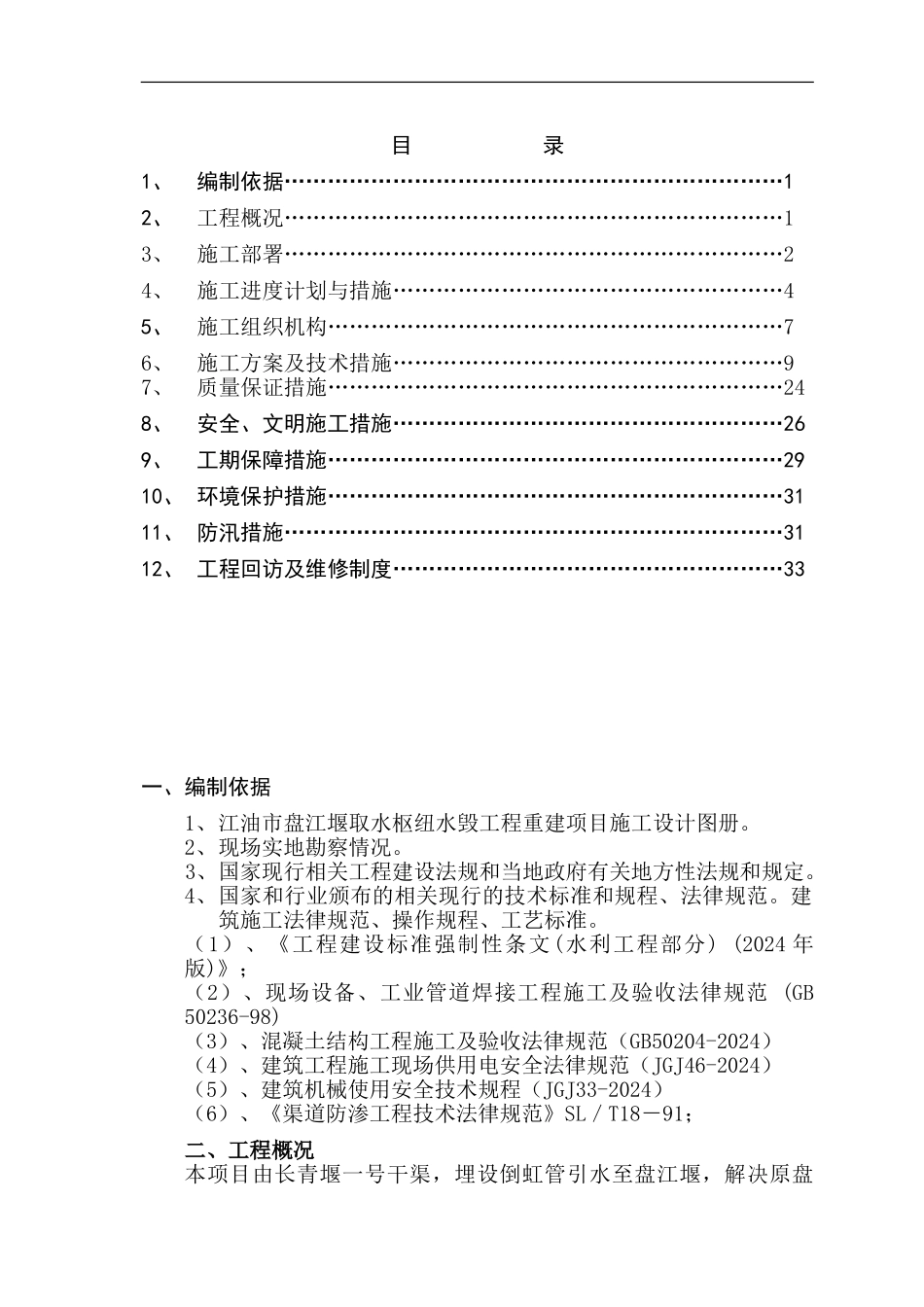

目 录1、编制依据……………………………………………………………12、工程概况……………………………………………………………13、施工部署……………………………………………………………24、施工进度计划与措施………………………………………………45、施工组织机构………………………………………………………76、施工方案及技术措施………………………………………………97、质量保证措施………………………………………………………248、安全、文明施工措施………………………………………………269、工期保障措施………………………………………………………2910、 环境保护措施………………………………………………………3111、 防汛措施……………………………………………………………3112、 工程回访及维修制度………………………………………………33一、编制依据1、江油市盘江堰取水枢纽水毁工程重建项目施工设计图册
2、现场实地勘察情况
3、国家现行相关工程建设法规和当地政府有关地方性法规和规定
4、国家和行业颁布的相关现行的技术标准和规程、法律规范
建筑施工法律规范、操作规程、工艺标准
(1)、《工程建设标准强制性条文(水利工程部分) (2024 年版)》;(2)、现场设备、工业管道焊接工程施工及验收法律规范 (GB 50236-98)(3)、混凝土结构工程施工及验收法律规范(GB50204-2024)(4)、建筑工程施工现场供用电安全法律规范(JGJ46-2024)(5)、建筑机械使用安全技术规程(JGJ33-2024) (6)、《渠道防渗工程技术法律规范》SL/T18-91; 二、工程概况本项目由长青堰一号干渠,埋设倒虹管引水至盘江堰,解决原盘下载后可任意编辑江堰灌区内的农业生产用水问题
本次设计本方案拟建的盘江堰倒虹管进口在长青堰一号干渠桩号4+100 处取水,取水流量 0
