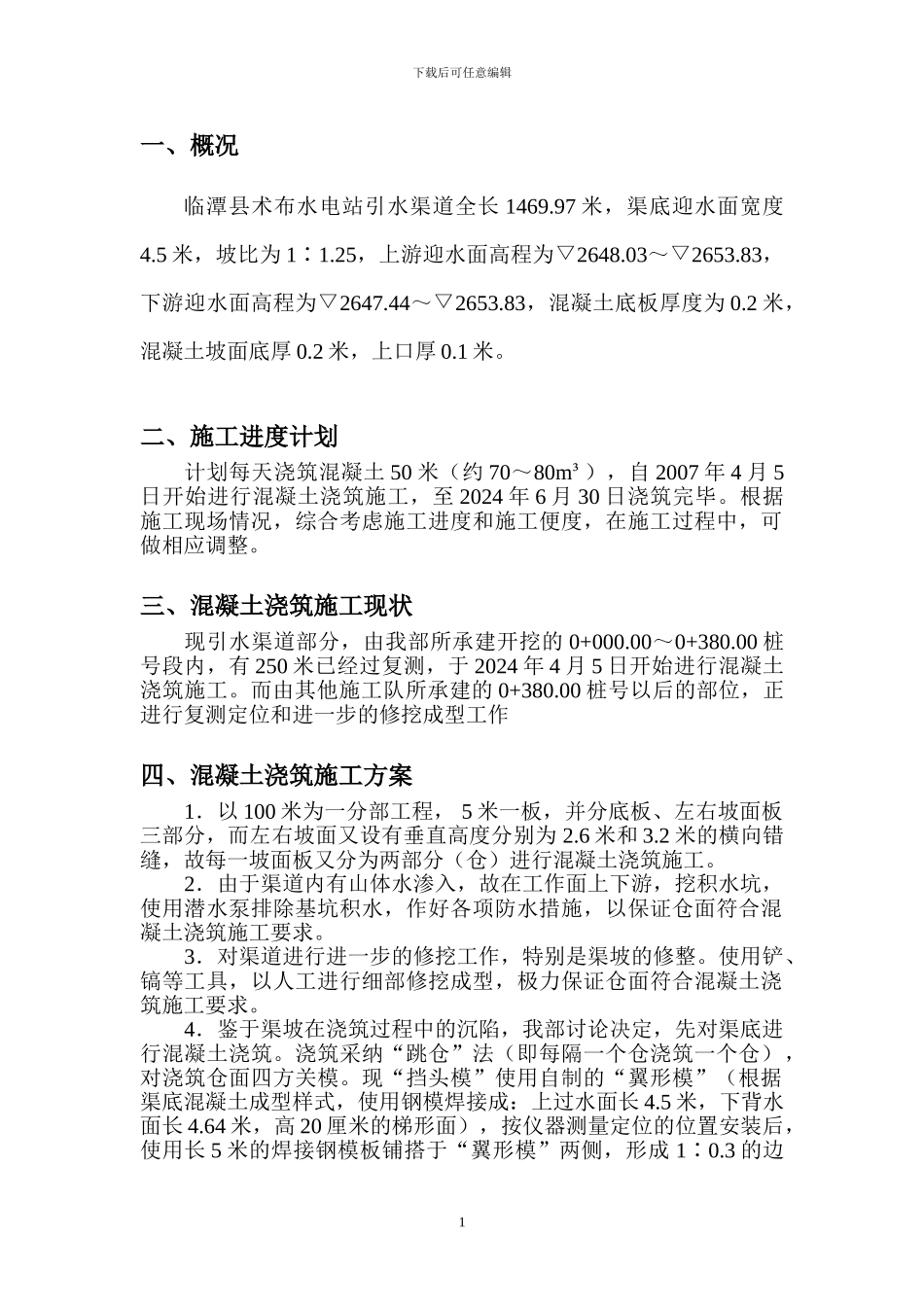

下载后可任意编辑一、概况临潭县术布水电站引水渠道全长 1469.97 米,渠底迎水面宽度4.5 米,坡比为 1∶1.25,上游迎水面高程为▽2648.03~▽2653.83,下游迎水面高程为▽2647.44~▽2653.83,混凝土底板厚度为 0.2 米,混凝土坡面底厚 0.2 米,上口厚 0.1 米。二、施工进度计划计划每天浇筑混凝土 50 米(约 70~80m³),自 2007 年 4 月 5日开始进行混凝土浇筑施工,至 2024 年 6 月 30 日浇筑完毕。根据施工现场情况,综合考虑施工进度和施工便度,在施工过程中,可做相应调整。三、混凝土浇筑施工现状现引水渠道部分,由我部所承建开挖的 0+000.00~0+380.00 桩号段内,有 250 米已经过复测,于 2024 年 4 月 5 日开始进行混凝土浇筑施工。而由其他施工队所承建的 0+380.00 桩号以后的部位,正进行复测定位和进一步的修挖成型工作四、混凝土浇筑施工方案1.以 100 米为一分部工程, 5 米一板,并分底板、左右坡面板三部分,而左右坡面又设有垂直高度分别为 2.6 米和 3.2 米的横向错缝,故每一坡面板又分为两部分(仓)进行混凝土浇筑施工。2.由于渠道内有山体水渗入,故在工作面上下游,挖积水坑,使用潜水泵排除基坑积水,作好各项防水措施,以保证仓面符合混凝土浇筑施工要求。3.对渠道进行进一步的修挖工作,特别是渠坡的修整。使用铲、镐等工具,以人工进行细部修挖成型,极力保证仓面符合混凝土浇筑施工要求。4.鉴于渠坡在浇筑过程中的沉陷,我部讨论决定,先对渠底进行混凝土浇筑。浇筑采纳“跳仓”法(即每隔一个仓浇筑一个仓),对浇筑仓面四方关模。现“挡头模”使用自制的“翼形模”(根据渠底混凝土成型样式,使用钢模焊接成:上过水面长 4.5 米,下背水面长 4.64 米,高 20 厘米的梯形面),按仪器测量定位的位置安装后,使用长 5 米的焊接钢模板铺搭于“翼形模”两侧,形成 1∶0.3 的边1下载后可任意编辑坡,为渠坡浇筑的受力支撑作保证。模板安装完毕后,使用钉入钢筋、大石压填的方法对已安装好的模板进行加固处理,以防混凝土浇筑过程中模板移位。5.模板定位:四方关模后,定出模内形成的矩形面的中心,钉入中心桩,在模板、中心桩上划上高程。然后,使用钢卷尺,从中心桩分别测量四个角点的距离,调整模板位置,以保证距离在3.3635 米内(矩形对角距离为 6.727 米),误差不超过 1 厘米。在模板加固后,再次用以上方法复测并调整,以求仓面位置的准确。6....
