彩虹湾小区冬季施工方案VIP免费

彩虹湾小区冬季施工方案_第1页
1/20
彩虹湾小区冬季施工方案_第2页
2/20
彩虹湾小区冬季施工方案_第3页
3/20

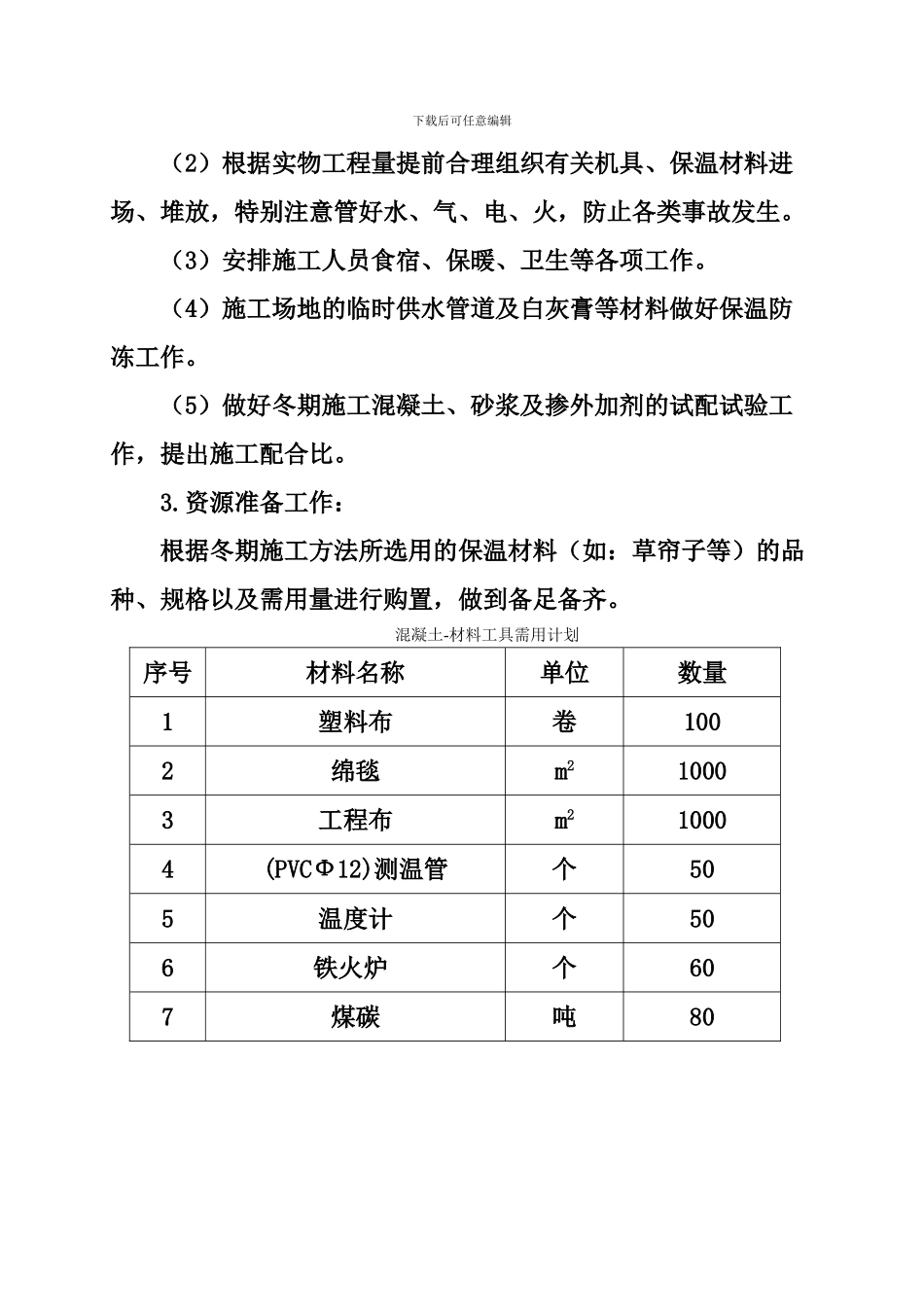

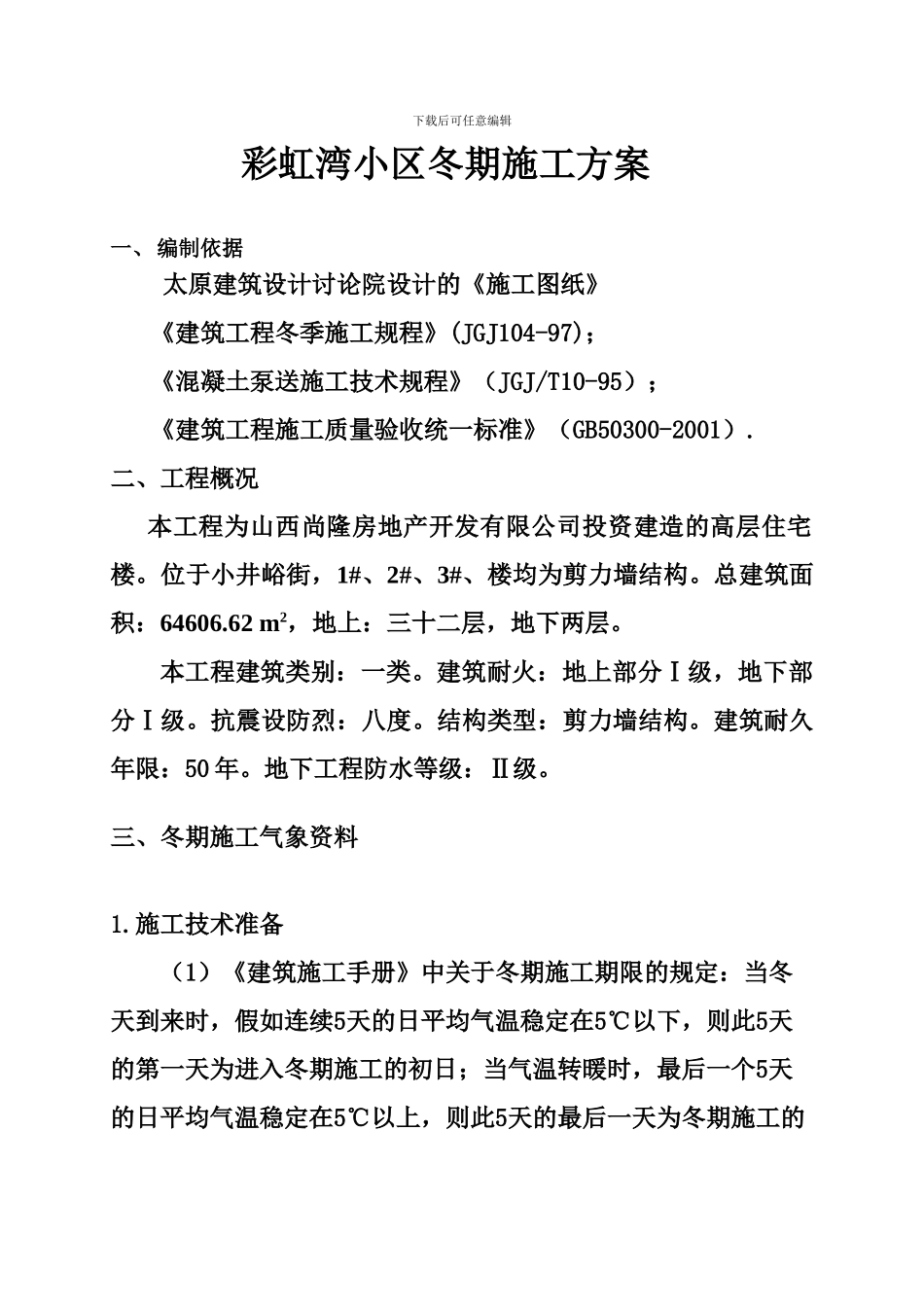

下载后可任意编辑彩虹湾小区冬期施工方案一、编制依据太原建筑设计讨论院设计的《施工图纸》《建筑工程冬季施工规程》(JGJ104-97);《混凝土泵送施工技术规程》(JGJ/T10-95);《建筑工程施工质量验收统一标准》(GB50300-2001).二、工程概况本工程为山西尚隆房地产开发有限公司投资建造的高层住宅楼。位于小井峪街,1#、2#、3#、楼均为剪力墙结构。总建筑面积:64606.62 m2,地上:三十二层,地下两层。本工程建筑类别:一类。建筑耐火:地上部分Ⅰ级,地下部分Ⅰ级。抗震设防烈:八度。结构类型:剪力墙结构。建筑耐久年限:50 年。地下工程防水等级:Ⅱ级。三、冬期施工气象资料1.施工技术准备(1)《建筑施工手册》中关于冬期施工期限的规定:当冬天到来时,假如连续5天的日平均气温稳定在5℃以下,则此5天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在5℃以上,则此5天的最后一天为冬期施工的 下载后可任意编辑终日。(2)根据太原地区往年的气象资料,太原地区每年11月15日即进入冬期施工阶段,至第二年3月15日止解除冬期施工,历时4个月左右。其中11月中旬至12月中旬及次年2月中旬至3月中旬为低温施工阶段,白天气温大多在0℃以上的约为50天,12月下旬至次年的2月中旬为严冬施工阶段,约70天。近年来,太原地区最低气温在-12~-14℃左右。施工期间除遵循上述气象规律外,项目部应建立由专人负责的每周天气预报及近期天气预报的公布栏,并安排专人做好室外环境实测温度记录及砂浆、混凝土的温度记录,便于安排施工生产。(3)寒流袭击的预防:在接近冬期施工和刚解除冬期施工的一段低温时间内应注意防止寒流突然袭击对工程施工造成的影响。(4)安排专人测量施工期间的室外气温,暖棚内气温,砂浆、混凝土的温度并做好记录。(5)凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬期施工要求。(6)要求商品砼供应商提供有关资料,及时、常常、不定期进行检查控制,确保砼质量。2.现场准备工作(1)做好冬施前期安排,人员调配,现场布置。 下载后可任意编辑(2)根据实物工程量提前合理组织有关机具、保温材料进场、堆放,特别注意管好水、气、电、火,防止各类事故发生。(3)安排施工人员食宿、保暖、卫生等各项工作。(4)施工场地的临时供水管道及白灰膏等材料做好保温防冻工作。(5)做好冬期施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。3.资源准备工作:根据冬...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

彩虹湾小区冬季施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
