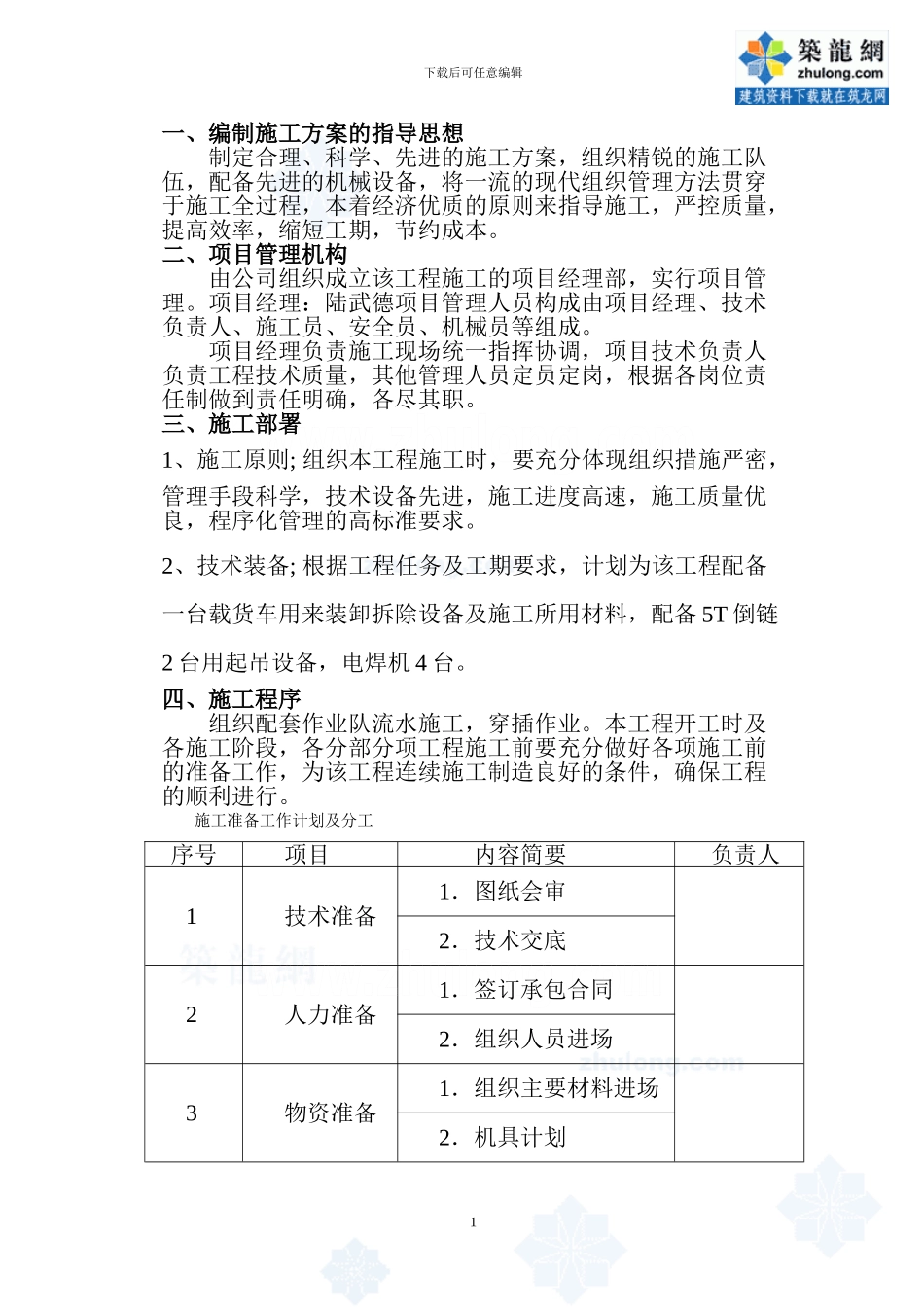

下载后可任意编辑一、编制施工方案的指导思想制定合理、科学、先进的施工方案,组织精锐的施工队伍,配备先进的机械设备,将一流的现代组织管理方法贯穿于施工全过程,本着经济优质的原则来指导施工,严控质量,提高效率,缩短工期,节约成本
二、项目管理机构由公司组织成立该工程施工的项目经理部,实行项目管理
项目经理:陆武德项目管理人员构成由项目经理、技术负责人、施工员、安全员、机械员等组成
项目经理负责施工现场统一指挥协调,项目技术负责人负责工程技术质量,其他管理人员定员定岗,根据各岗位责任制做到责任明确,各尽其职
三、施工部署1、施工原则; 组织本工程施工时,要充分体现组织措施严密,管理手段科学,技术设备先进,施工进度高速,施工质量优良,程序化管理的高标准要求
2、技术装备; 根据工程任务及工期要求,计划为该工程配备一台载货车用来装卸拆除设备及施工所用材料,配备 5T 倒链2 台用起吊设备,电焊机 4 台
四、施工程序组织配套作业队流水施工,穿插作业
本工程开工时及各施工阶段,各分部分项工程施工前要充分做好各项施工前的准备工作,为该工程连续施工制造良好的条件,确保工程的顺利进行

施工准备工作计划及分工 序号项目内容简要负责人1技术准备1.图纸会审2.技术交底2人力准备1.签订承包合同2.组织人员进场3物资准备1.组织主要材料进场2.机具计划1下载后可任意编辑4现场准备1.三通一平2.主要施工机械就位1 施工临时用电
电源从甲方指定的接线点将线路引至施工场地配电室,再从配电室相继引入各施工用电点
现场设备总功率15KW/H,整个现场用电设配电箱 1 个
施工用电实行 TN-S系统,两级保护,严格按 JGJ46-88《建筑施工现场临时用电安全技术法律规范》的要求,做好用电机械与电动工具的接地、接零保护,保证其安全运行

2 劳动力筹备:本工程的工程量较大,工期要求紧,要确保进度,所需各工种操
