下载后可任意编辑一、目的及工程概况1
1 目的本施工方案是根据新疆兵团农三师图木舒克 2×350MW 热电厂一期工程循环水管道现场情况,为保障循环水管道制作安装工程施工质量及确保施工操作人员人身安全,做到防患于未然,结合循环水管道场地和施工工艺特点,特制定本方案
2 工程概述1
1 新疆兵团农三师图木舒克电厂位于图木舒克市南边永安坝附近,地处图木舒克市南方 6km 处
地质为Ⅲ-Ⅳ 级自重湿陷性黄土
场地下无矿藏,无文物
循环水管道为钢结构,管道内直径分别为 2400mm 和 1800mm,全长 810 米,埋地最深处标高为-6
2 工期要求:计划开工时间 2024 年 11 月 22 日循环水管道开始配制,计划于 2024 年 1月 21 日 A 列外管道达到水压试验条件,2024 年 3 月 1 日至 5 月 30 日全部具备水压实验条件
二、 编制依据2
1《新疆兵团农三师图木舒克热电厂一期工程间接空冷岛系统工程》(F1661E01S-S0105)2
2《钢结构工程施工质量验收法律规范》(GB50205-2001)2
3《建筑钢结构焊接技术规程》(JGJ81-2024)2
4《钢焊缝手工超声波探伤方法和探伤结果分级》(GB11345-1989)2
5《火力发电厂水工设计法律规范》(DL/T5339-2024)2
6《电力建设安全工作规程》第 1 部分:火力发电厂部分(DL5009
1-2024)2
7《工程测量法律规范》(GB50026-2024)2
8《电力建设施工质量验收及评定规程》(DL/T5210
1-2024)三、作业前的条件和准备3
1 技术准备3
1 施工方案编制完成,已经审批完
2 施工材料、设备购置、外购、加工件的统计完成,购置计划已交物资部门采购

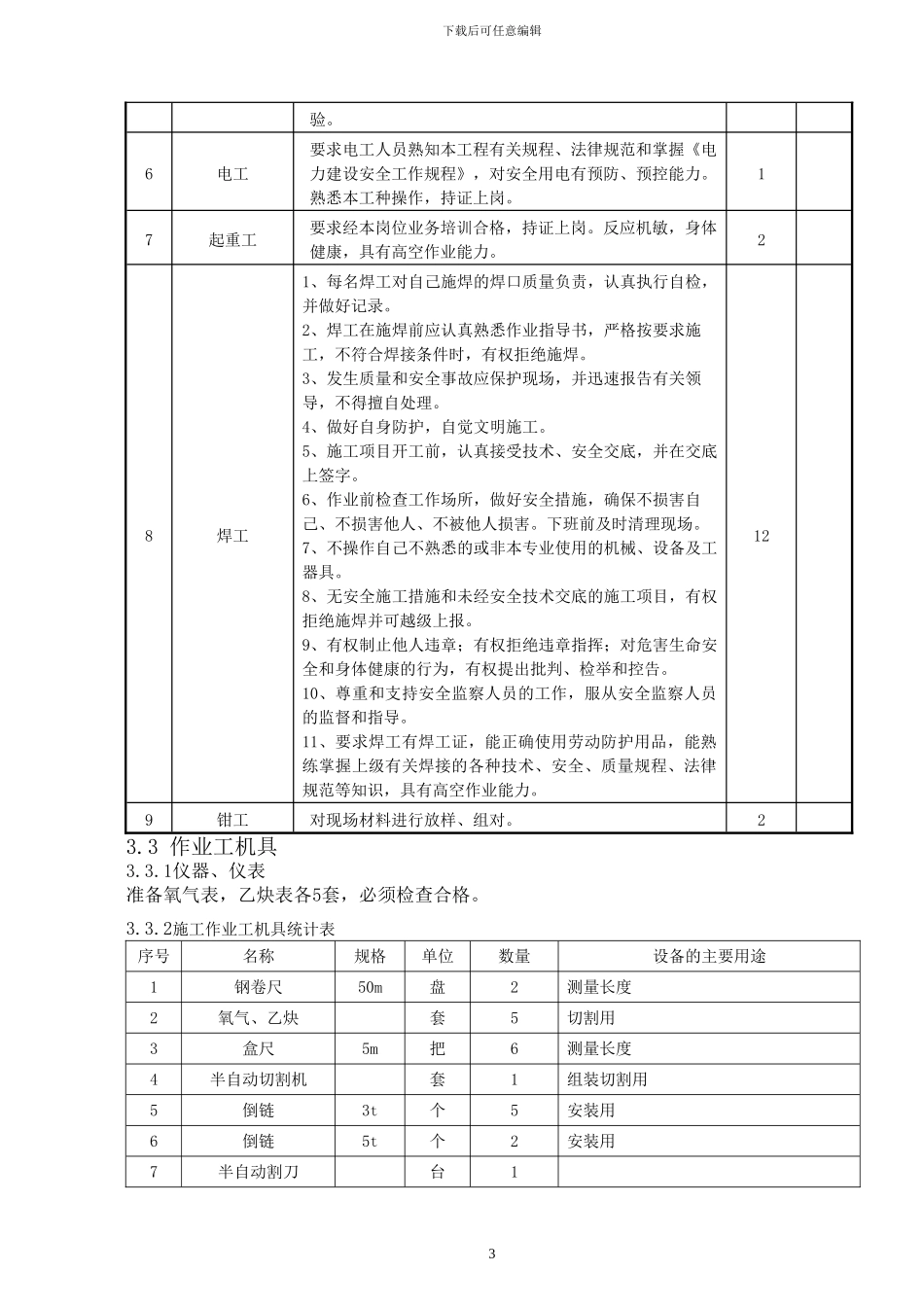

3 作业前对参加该项作业的相关人员进行施工技术交底,交
