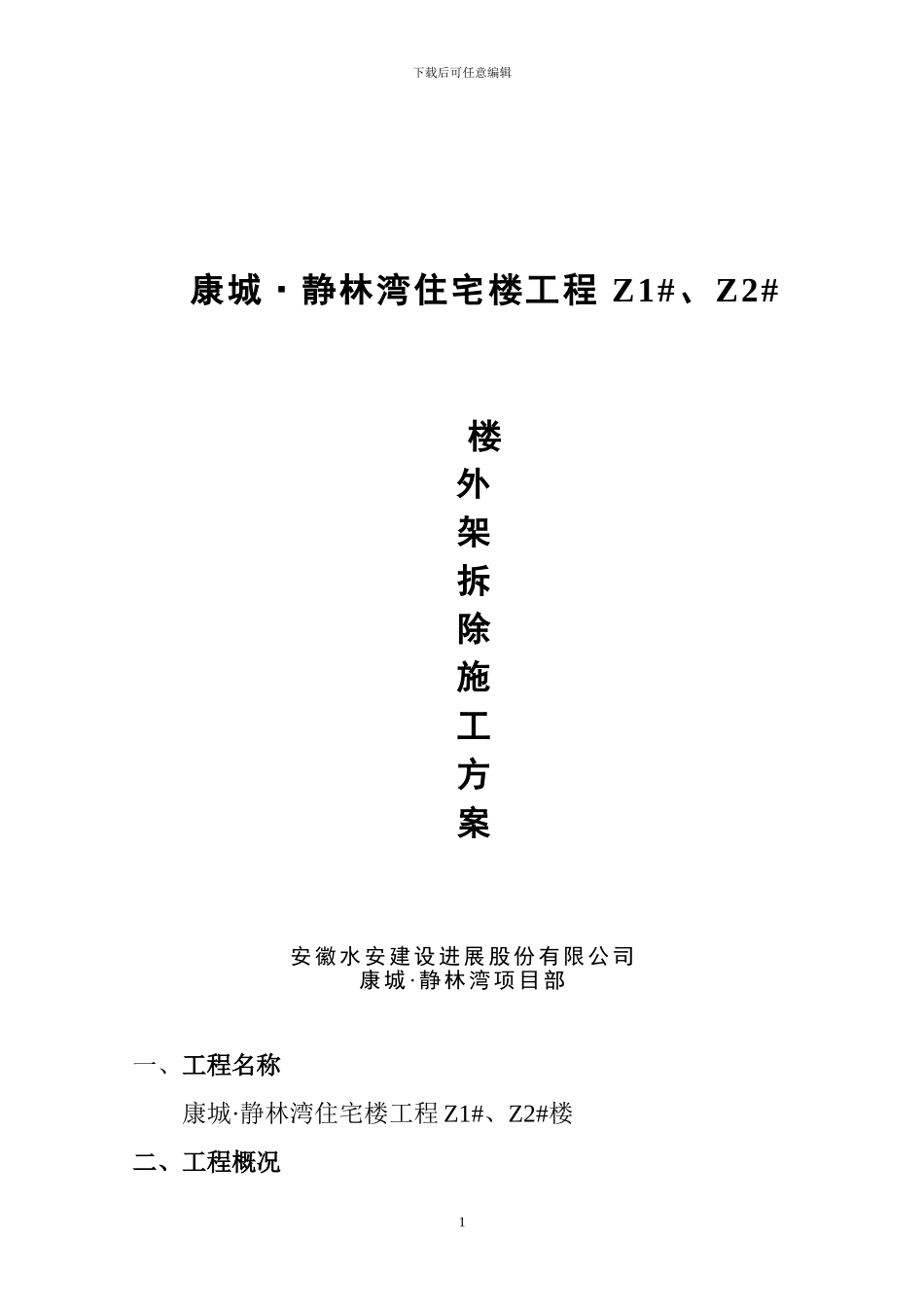

下载后可任意编辑康城·静林湾住宅楼工程 Z1#、Z2#楼 外 架 拆 除 施 工 方 案安徽水安建设进展股份有限公司康城·静林湾项目部一、工程名称康城·静林湾住宅楼工程 Z1#、Z2#楼二、工程概况1下载后可任意编辑康城·静林湾 Z1、Z2 楼工程,由合肥隆昊房地产投资有限公司兴建;该工程位于新站区龙门岭路与扶疏交口西北侧,由合肥华祥规划建筑设计有限公司设计,监理单位是安徽省建科建设监理有限公司

Z1#、Z2#楼建筑面积分别为 12879 m2,合同工期为 730 天, 2008 年 11 月 3 日开工,计划于 2010 年 11 月 3 日竣工
工程质量确保“合格”标准,安全文明争创市级“安全文明示范施工场地”
1、工程地点:新站区龙门岭路与扶疏交口西北侧2、相关单位:建设单位:合肥隆昊房地产投资有限公司设计单位:合肥华祥规划建筑设计有限公司施工单位:安徽水安建设进展股份有限公司监理单位:安徽省建科建设监理有限公司外架分包单位:安徽广建架业有限责任公司 3、工程特点:1)、结构形式:框架结构;2)、层数: 18层;3)、檐口最大高度为53
7m,局部57
6m;4)、该建筑工程建筑面积分别为12879m2;2下载后可任意编辑三、外架设计思路根据中华人民共和国行业标准《建筑施工扣件式钢管脚手架安全技术法律规范》和合肥市建筑业管理局有关行业规定,结合施工场地现场的实际情况和修改后的图纸,2层以上分三次进行悬挑,2层一下为落地架,方法如下;第一次悬挑由1层顶至7层顶,悬挑6层,悬挑高度17
4m,(标高2
3m);第二次悬挑由7层顶至13层顶,悬挑6层,悬挑高度17
4m,(标高20
7m);第三次悬挑由13层顶至最大高度,悬挑高度17
4m (标高37
7m,外架超出1
5m);四、脚手架的拆除方法及程序脚手架拆除方法:1、工程施工完毕经
